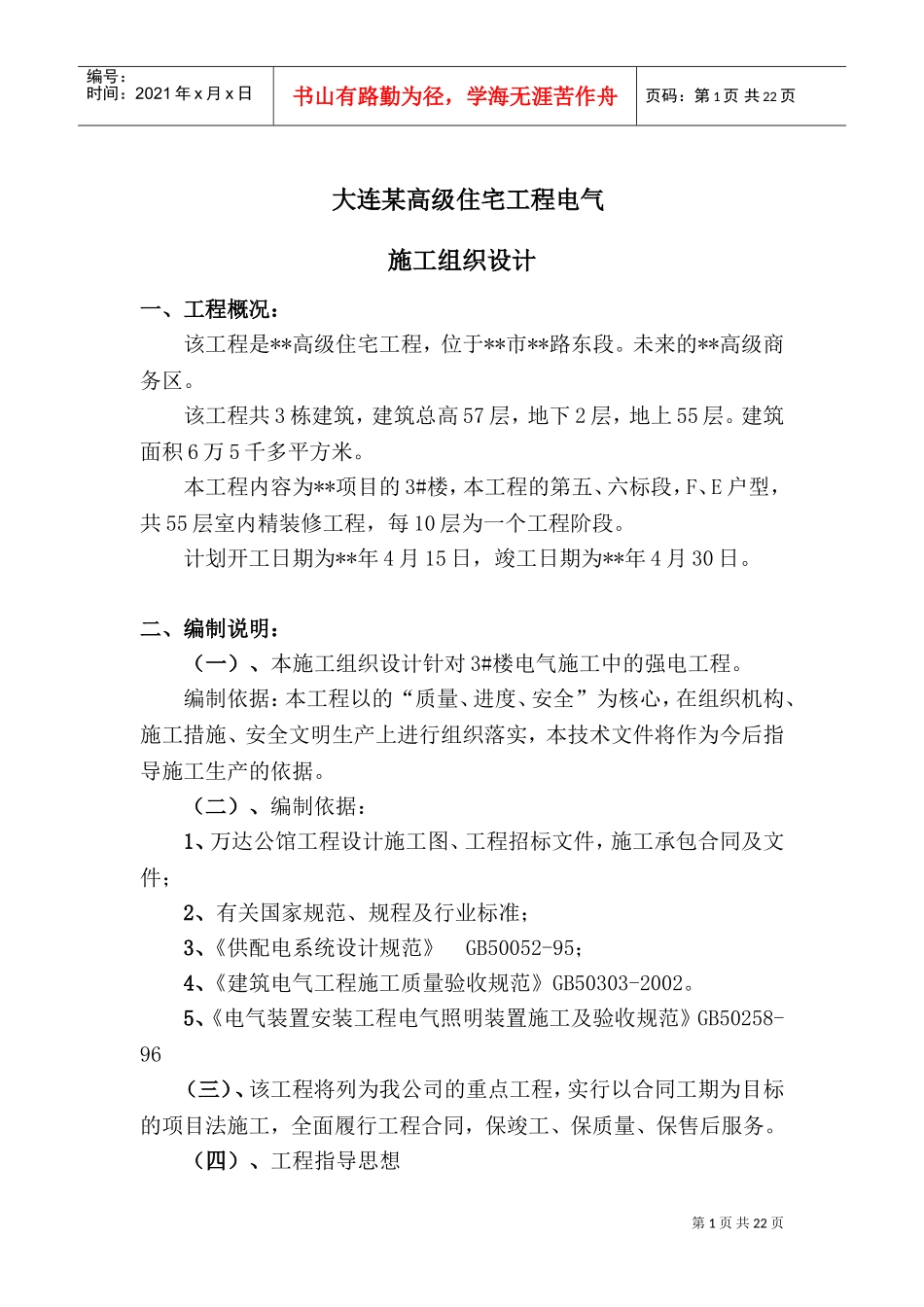

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页大连某高级住宅工程电气施工组织设计一、工程概况:该工程是**高级住宅工程,位于**市**路东段
未来的**高级商务区
该工程共3栋建筑,建筑总高57层,地下2层,地上55层
建筑面积6万5千多平方米
本工程内容为**项目的3#楼,本工程的第五、六标段,F、E户型,共55层室内精装修工程,每10层为一个工程阶段
计划开工日期为**年4月15日,竣工日期为**年4月30日
二、编制说明:(一)、本施工组织设计针对3#楼电气施工中的强电工程
编制依据:本工程以的“质量、进度、安全”为核心,在组织机构、施工措施、安全文明生产上进行组织落实,本技术文件将作为今后指导施工生产的依据
(二)、编制依据:1、万达公馆工程设计施工图、工程招标文件,施工承包合同及文件;2、有关国家规范、规程及行业标准;3、《供配电系统设计规范》GB50052-95;4、《建筑电气工程施工质量验收规范》GB50303-2002
