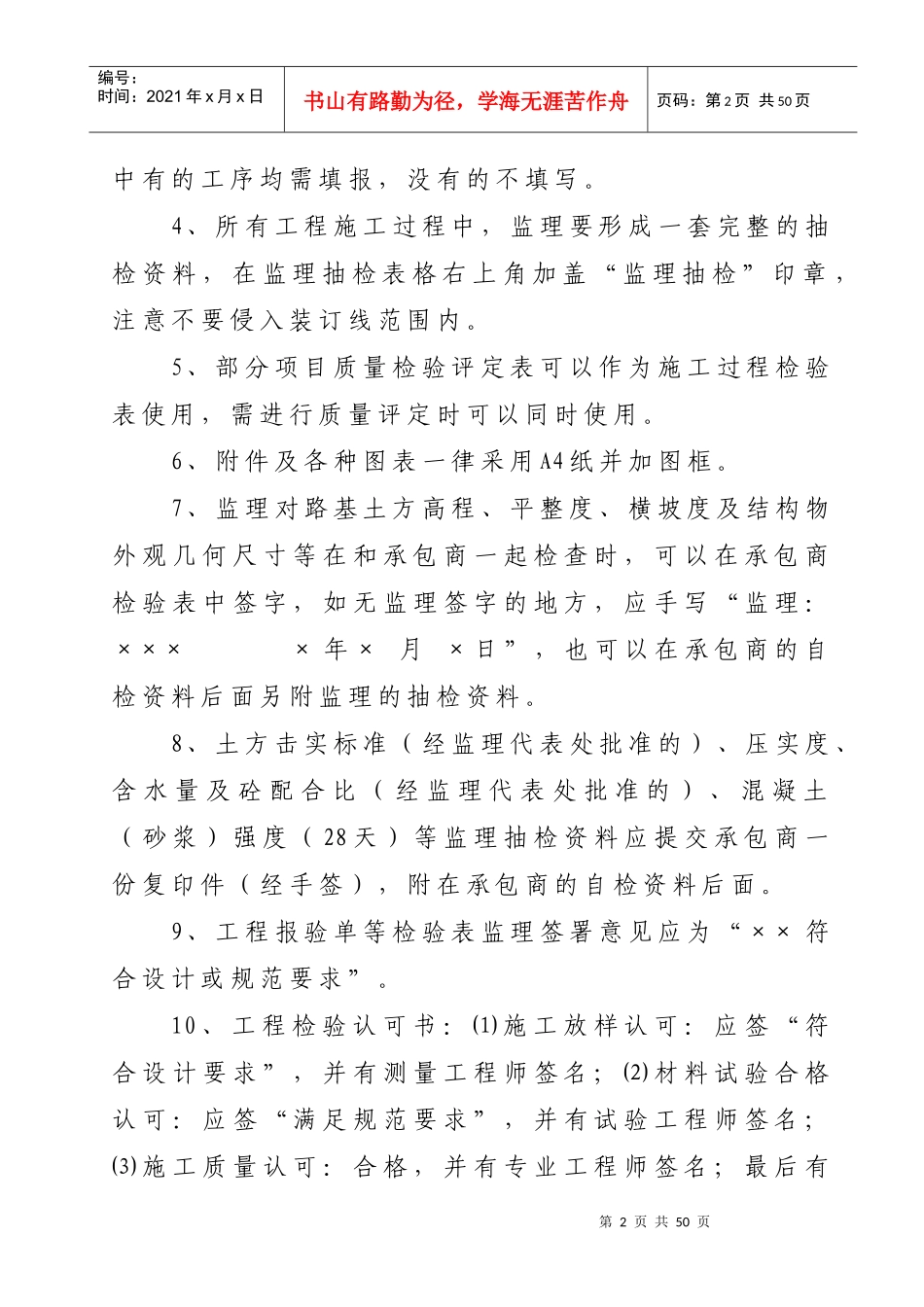

郑州市南三环与机场高速互通立交工程内业资料表格使用办法第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页郑州市中原公路工程监理有限公司二○○八年十月说明本办法以河南省交通基建工程质量检测监督站下发的工程用表(光盘)为基础,参考河南省其他公路内业资料整理办法,依据施工规范、设计图纸、评定标准的要求,确定了内业资料的主要内容,同时增加了一些施工记录、原始签证、检查表等。使用本办法应注意以下事项:1、各分项工程的资料包括中间交工证书、工程检验认可书、工程报验单、评定表、检验表、以及相关的检验记录、施工、试验记录等。2、工程报验单A-JL-06可用于所有工序报检、工程报验,监理检验(抽检)合格后签认工程检验认可书A-JL-07,交工项目,监理同时签发中间交工证书A-JL-08。3、本办法所列施工项目规定的填报资料中,凡项目第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页中有的工序均需填报,没有的不填写。4、所有工程施工过程中,监理要形成一套完整的抽检资料,在监理抽检表格右上角加盖“监理抽检”印章,注意不要侵入装订线范围内。5、部分项目质量检验评定表可以作为施工过程检验表使用,需进行质量评定时可以同时使用。6、附件及各种图表一律采用A4纸并加图框。7、监理对路基土方高程、平整度、横坡度及结构物外观几何尺寸等在和承包商一起检查时,可以在承包商检验表中签字,如无监理签字的地方,应手写“监理:××××年×月×日”,也可以在承包商的自检资料后面另附监理的抽检资料。8、土方击实标准(经监理代表处批准的)、压实度、含水量及砼配合比(经监理代表处批准的)、混凝土(砂浆)强度(28天)等监理抽检资料应提交承包商一份复印件(经手签),附在承包商的自检资料后面。9、工程报验单等检验表监理签署意见应为“××符合设计或规范要求”。10、工程检验认可书:⑴施工放样认可:应签“符合设计要求”,并有测量工程师签名;⑵材料试验合格认可:应签“满足规范要求”,并有试验工程师签名;⑶施工质量认可:合格,并有专业工程师签名;最后有第3页共50页第2页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共50页驻地监理工程师签名认可。11、监理抽检、测量、试验用表除须报在右上角盖“监理抽检”章的外,对于每张表格必须有2人以上(含2人)签认;试验或测量、计算可由同一人签认,复核(审核)应由专业监理工程师(如:试验监理工程师、测量监理工程师、结构监理工程师等)签认。12标准试验审批表几应附表格、进场材料审批表及应付表格,应有总监、试验室主任、中心试验室试验监理工程师、驻地监理工程师分别签认。13、高程、标线控制点复测情况一览表,应由驻地测量监理工程师、总监代表处测量监理工程师分别签认。14、施工单位所用表格的试验或测量、计算可由同一人签署;但复核(审核)应由试验室主任、专业测量负责人,道路工程师、结构工程师或总工签字,所有报审表、报验单应有项目经理签发。15签字应按分级原则、专业原则11、本办法暂未包括路面工程的内容。12、如果对土建施工过程中有遗漏的项目,另行确定。13、本办法解释权属郑州市中原公路工程监理有限公司。由于时间仓促,本办法难免存在不足之处,恳请使第4页共50页第3页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共50页用本办法的相关单位和个人向郑州市南三环与机场高速互通立交工程监理代表处合同部提出宝贵意见,以便完善。第5页共50页第4页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共50页第一篇施工准备阶段1、单位工程开工申请单A-JL-01及附件1.1施工技术方案报审表A-JL-02及附件施工方案、施工方法、施工顺序;工期安排;材料、设备、人员进场情况;项目管理组织机构及人员数量;资金流动计划;质量管理、安全、文明、环保措施;重点工程施工措施;总体进度计划(含网络图和横道图)。1.2建筑材料报验单A-JL-03及附件首批进场材料出厂质量保证书,材料自检试验报告。...
