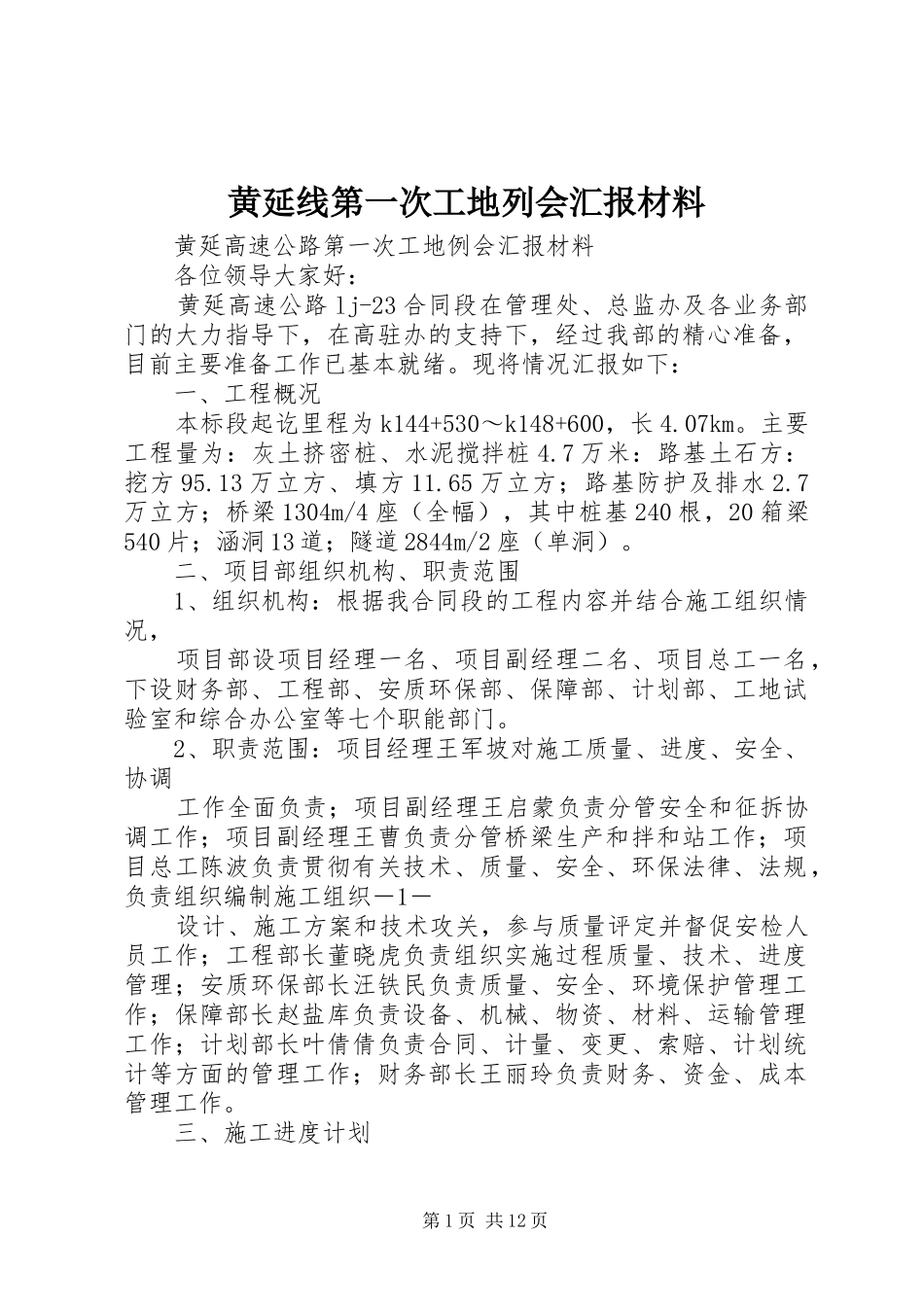

黄延线第一次工地列会汇报材料黄延高速公路第一次工地例会汇报材料各位领导大家好:黄延高速公路lj-23合同段在管理处、总监办及各业务部门的大力指导下,在高驻办的支持下,经过我部的精心准备,目前主要准备工作已基本就绪
现将情况汇报如下:一、工程概况本标段起讫里程为k144+530~k148+600,长4
主要工程量为:灰土挤密桩、水泥搅拌桩4
7万米:路基土石方:挖方95
13万立方、填方11
65万立方;路基防护及排水2
7万立方;桥梁1304m/4座(全幅),其中桩基240根,20箱梁540片;涵洞13道;隧道2844m/2座(单洞)
二、项目部组织机构、职责范围1、组织机构:根据我合同段的工程内容并结合施工组织情况,项目部设项目经理一名、项目副经理二名、项目总工一名,下设财务部、工程部、安质环保部、保障部、计划部、工地试验室和综合办公室等七个职能部门
2、职责范围:项目经理王军坡对施工质量、进度、安全、协调工作全面负责;项目副经理王启蒙负责分管安全和征拆协调工作;项目副经理王曹负责分管桥梁生产和拌和站工作;项目总工陈波负责贯彻有关技术、质量、安全、环保法律、法规,负责组织编制施工组织-1-设计、施工方案和技术攻关,参与质量评定并督促安检人员工作;工程部长董晓虎负责组织实施过程质量、技术、进度管理;安质环保部长汪铁民负责质量、安全、环境保护管理工作;保障部长赵盐库负责设备、机械、物资、材料、运输管理工作;计划部长叶倩倩负责合同、计量、变更、索赔、计划统计等方面的管理工作;财务部长王丽玲负责财务、资金、成本管理工作

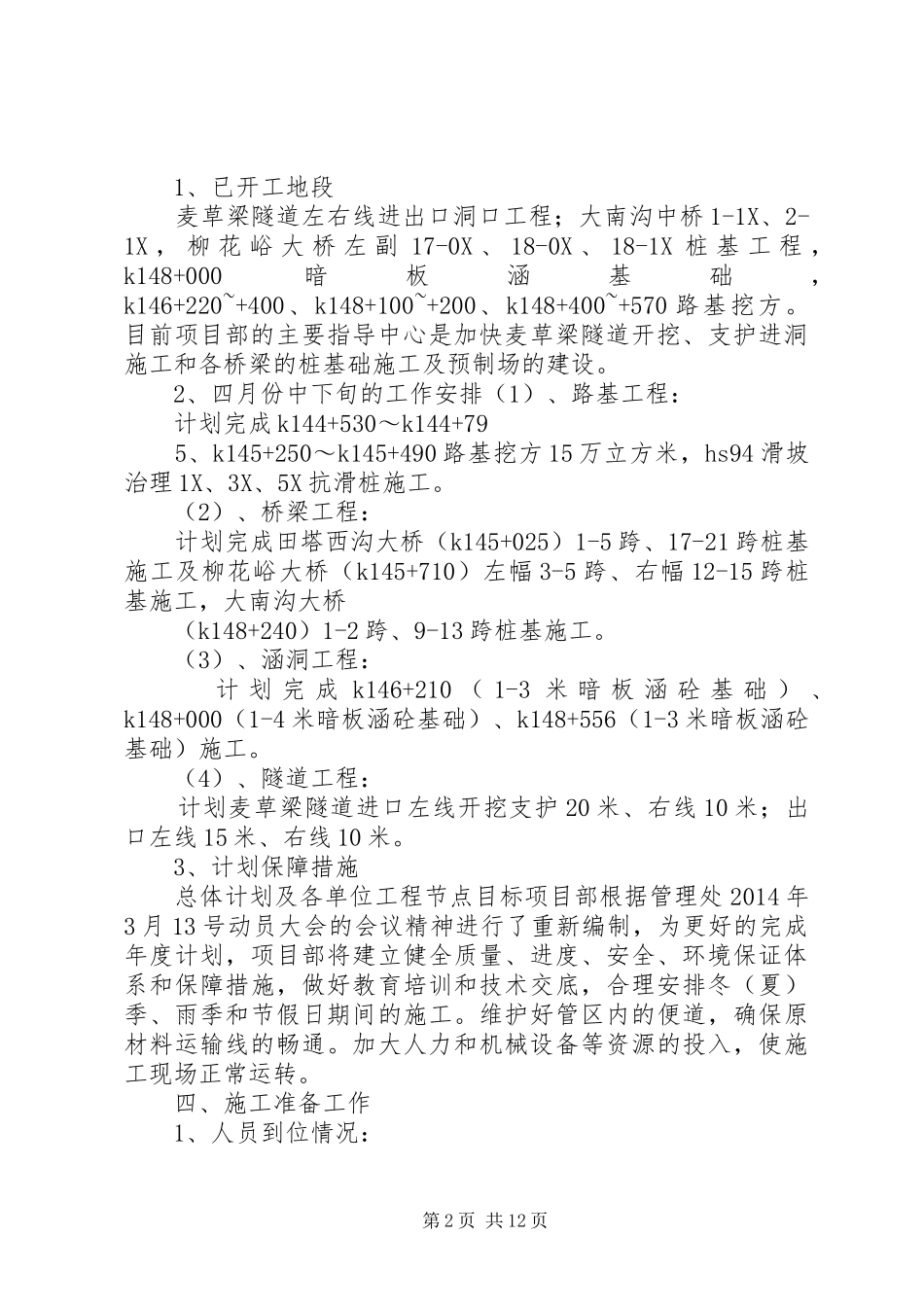

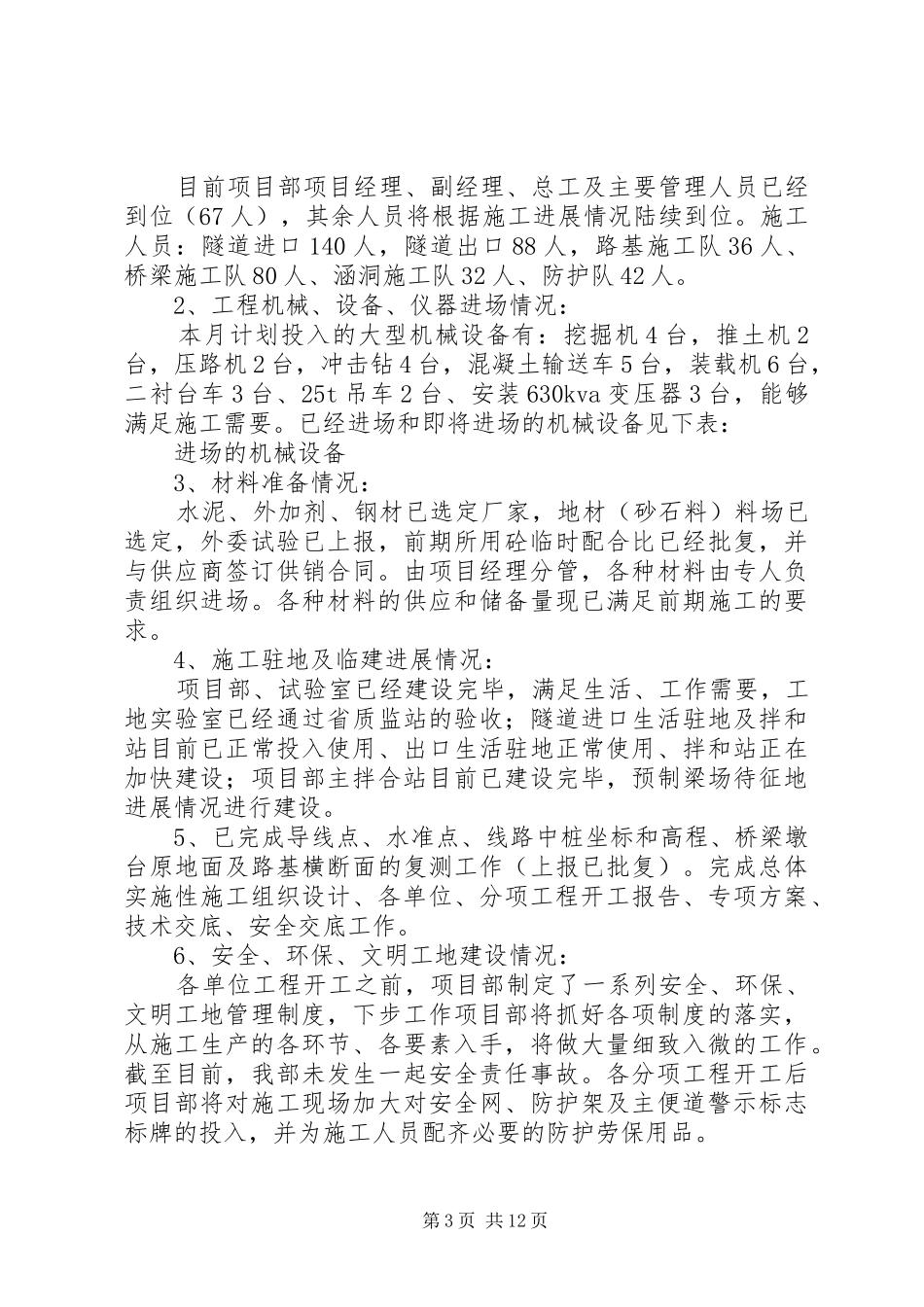

三、施工进度计划第1页共12页1、已开工地段麦草梁隧道左右线进出口洞口工程;大南沟中桥1-1X、2-1X,柳花峪大桥左副17-0X、18-0X、18-1X桩基工程,k148+000暗板涵基础,k146+220~+400、k148+100~+200、k14
