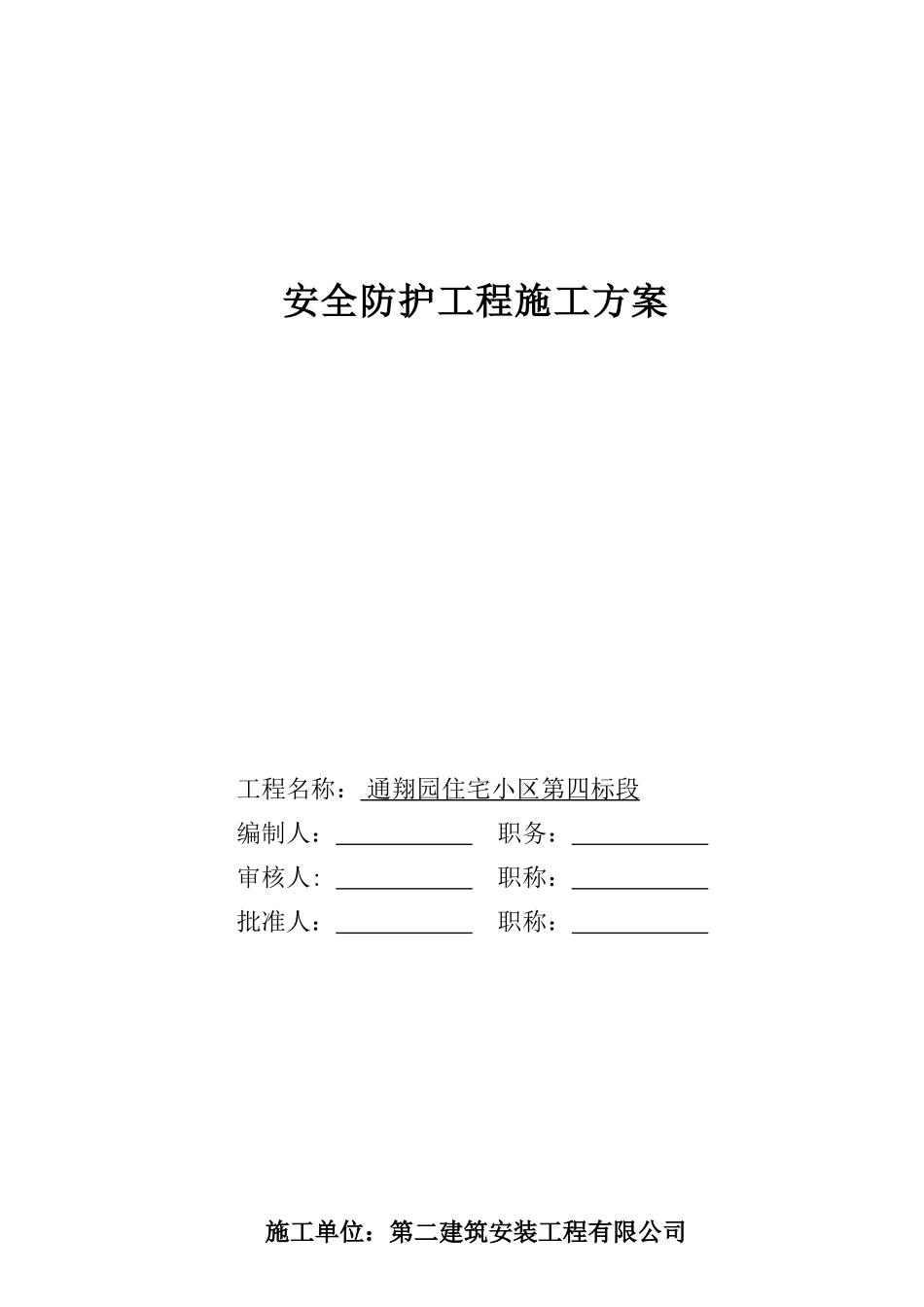

安全防护工程施工方案工程名称:通翔园住宅小区第四标段编制人:职务:审核人:职称:批准人:职称:施工单位:第二建筑安装工程有限公司一、编制依据:《建筑施工高处作业安全规范》《安全帽》《安全带》《密目安全网》《建筑施工安全检查标准》通翔园住宅小区第四标段施工组织设计通翔园住宅小区第四标段施工图纸2005-010-15
工程概况:本工程为通翔园住宅小区第四标段:位于解放西路,上部结构体系为现浇钢筋砼异型柱框剪结构
建筑物地下室一层,地上十一层,局部十二层
楼工程建筑面积16164m2,层高为2
9m,建筑物檐高36
5m,室内外高差1
建筑长度为100
85m,建筑宽度14
楼工程建筑面积12272
32m2,层高为2
9m,建筑物檐高36
5m,室内外高差为1
2m,建筑长度为78
65m,建筑宽度为14
楼工程建筑面积14178
28m2,层高为2
9m,建筑物檐高36
5m,室内外高差为1
2m,建筑长度为92
45m,建筑宽度为14
主要施工方法混凝土采用现场搅拌混凝土,由输送泵输送,垂直运输采用台塔式起重机、台施工电梯,人员上下间或利用建筑物室内楼梯,建筑外围搭设双排脚手架,现场设钢筋加工场地,木工场地
三、施工安全防范部署:、施工现场建立以项目经理为第一责任人的安全保证体系
、明确本工程安全防护设施及施工过程中安全设施的验收程序以及验收责任人(见附表)
、落实施工过程中各种安全技术措施的编制、审批及具体的实施人
、加强对季节性施工的安全防护及劳动保护用品的管理工作
、制定符合本工程特点的安全管理办法及违章处罚措施
四、主要安全防护方法、外脚手架固定防护层的设置:每三层设一固定防护层,满铺脚手板,设100mm高的脚手板
、安全网的设置:)本工程外侧全部用密目网封闭,施工层以下从一层开始每隔三层用平网兜设
)安全网必须有质量技术监督部门的检验合格
