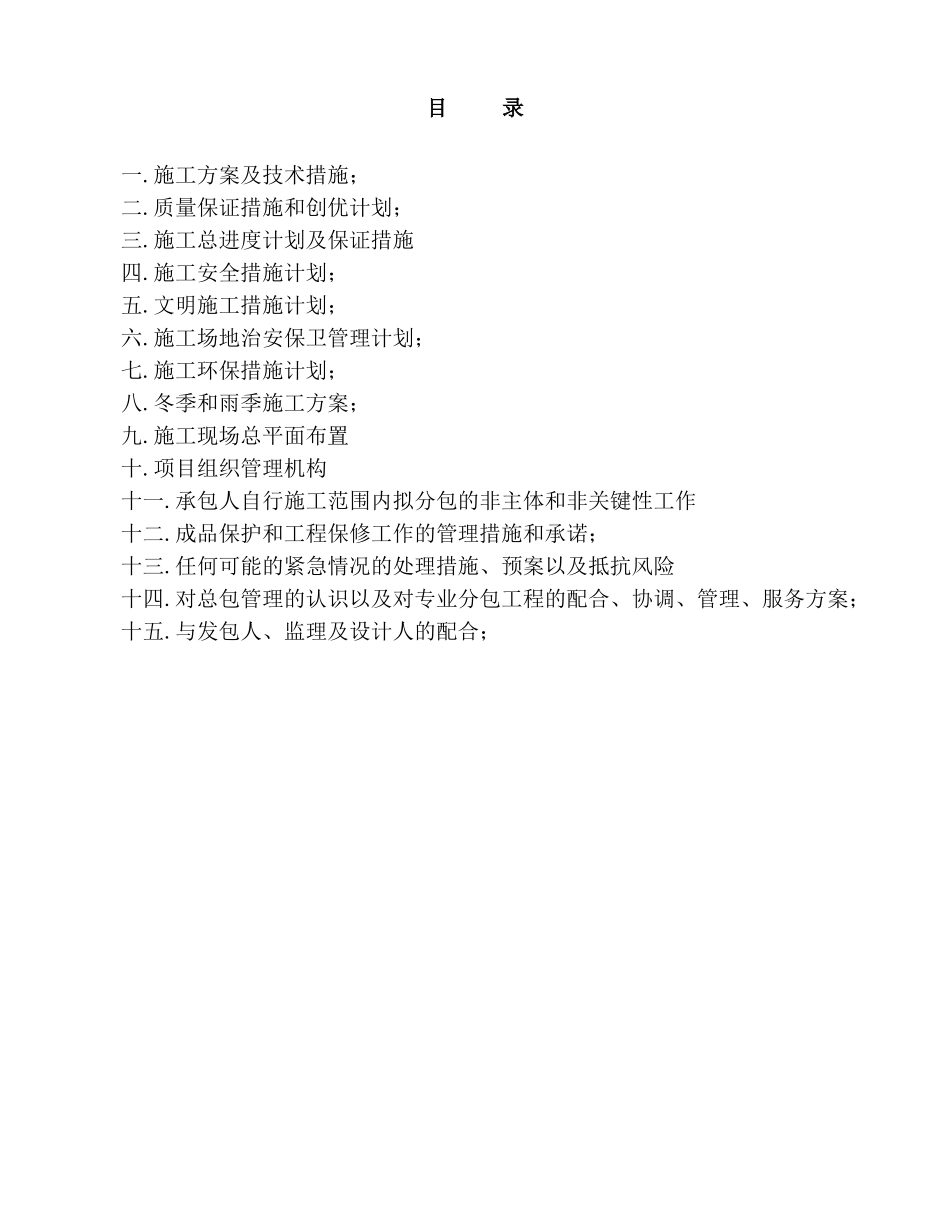

呼和浩特市惠新苑公租房小区高低压配电及管网工程施工组织方案编制:张全在李茂审核:刘金凤批准:刘志强内蒙古蒙力电力建设工程有限公司二0一五年八月一日目录一.施工方案及技术措施;二.质量保证措施和创优计划;三.施工总进度计划及保证措施四.施工安全措施计划;五.文明施工措施计划;六.施工场地治安保卫管理计划;七.施工环保措施计划;八.冬季和雨季施工方案;九.施工现场总平面布置十.项目组织管理机构十一.承包人自行施工范围内拟分包的非主体和非关键性工作十二.成品保护和工程保修工作的管理措施和承诺;十三.任何可能的紧急情况的处理措施、预案以及抵抗风险十四.对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;十五.与发包人、监理及设计人的配合;一.施工方案及技术措施(一)工程概况1.项目名称:呼和浩特市惠新苑公租房小区高低压配电及管网工程2.建设单位:呼和浩特市城发房地产开发有限公司3.建设地点:呼和浩特市新城区塔利村4.工程范围:高低压配电柜、变压器等配电工程施工安装和调试、外线高压进线电缆工程5.工程性质:本工程安装工作量为,SCB10800KVA干式带保护外壳变压器5台,箱变(内装S13油变压器)2台,KYN28A-12高压柜23面,GCS低压配电柜28面,高压电缆敷设11km,低压动力电缆敷设25km。6.工程特点(1)综合性强安装部分包括变压器、高低压配电柜中央信号箱等系统,功能齐备,设备先进。(2)施工配合、协调要求高(3)质量要求严格本工程质量标准必须严格按照国家现行施工及验收规范,精心施工,保证质量。在确保各系统达到设计功能的同时,保证各项设施使用的可靠性、稳定性及安全性。7.工程重点(1)认真做好施工组织的管理协调工作,尽可能把各专业、各系统相互之间的干扰降至最小。(2)强化施工质量意识,消除常见的工程质量通病,严格把好每一施工工序关,实事求是地对工程质量负责。(3)各系统的联动调试复杂,技术要求高,项目经理部应编制详尽的调试方案,经总工程师审批后,交专人负责施工。(4)注意对特殊工序及关键部位施工工艺的控制(如接地极焊接,设备吊装、电缆头制作等)。1(5)竣工文件、资料的收集、整理工作必须与工程施工同步进行,确保竣工资料的真实与完整。(6)充分掌握和理解设计图纸、技术文件、工艺要求,根据工作量及工期要求,科学、合理地安排进度计划,制订有针对性的技术措施、施工工艺及施工方案。(7)运用现代化管理手段,对现场工程进度计划、劳动力、材料、成本等实行有效的控制,加强宏观调控力度,实行动态管理。(8)重视各专业、各系统样板段(间)制度的执行,保证工程的实施按计划推进,并确保各关健工期的实现。(9)产品保护关系到工程按期交工和日后使用,所以,在竣工验收前,必须想方设法妥善做好保护工作,防止半成品、成品遭到不必要的人为及自然的破坏、受损和被窃。8.工程总工期按标书文件要求,计划开工日期:2015年8月15日;计划竣工日期:2015年11月13日。总工期为91天。(二)施工工序(二)施工方法1.电缆桥架安装(1)作业准备工作<1>电缆隧道、竖井、夹层的土建部分施工完毕,预埋铁件齐全正确,安装牢固。<2>组成由工地主任或专职工程师指挥、班长、技术员负责的施工劳动力组织机构,特殊工种必须持证上岗。<3>施工前,由工地主任主持进行技术交底,说明施工顺序、工艺要求,及安全文明施工等。不接受交底及未参加交底的人员严禁进行施工作业。<4>根据工程量,编制材料、机具使用计划(见后表)(2)作业顺序<1>电缆保护管的加工及埋设电缆从沟道到设备这一段须穿管敷设,为的是保护电缆不受机械损伤和避免过多的砌筑分支沟道,由于电缆保护管要埋设到基础和地坪中去,所以必须在土建开始浇灌混凝土前就弯制好电缆管弯头,使用时根据需要以同样口径的电缆管接长,在土建建设时配合进行预埋。电缆保护管的连接采用插接式的连接方式,将电缆管放入开挖沟中,套入插接式管节,管节的另一端插入另一根电缆管,直到完成安装,根据需要接缝处可填密封胶,防止泥沙和杂物渗入。地基施工:施工时将开挖沟沟底挖平,使地基坚实、平整,没有沉陷,从而使放在地基上的电缆管平坦不倾斜。回填土:要直接用细土...
