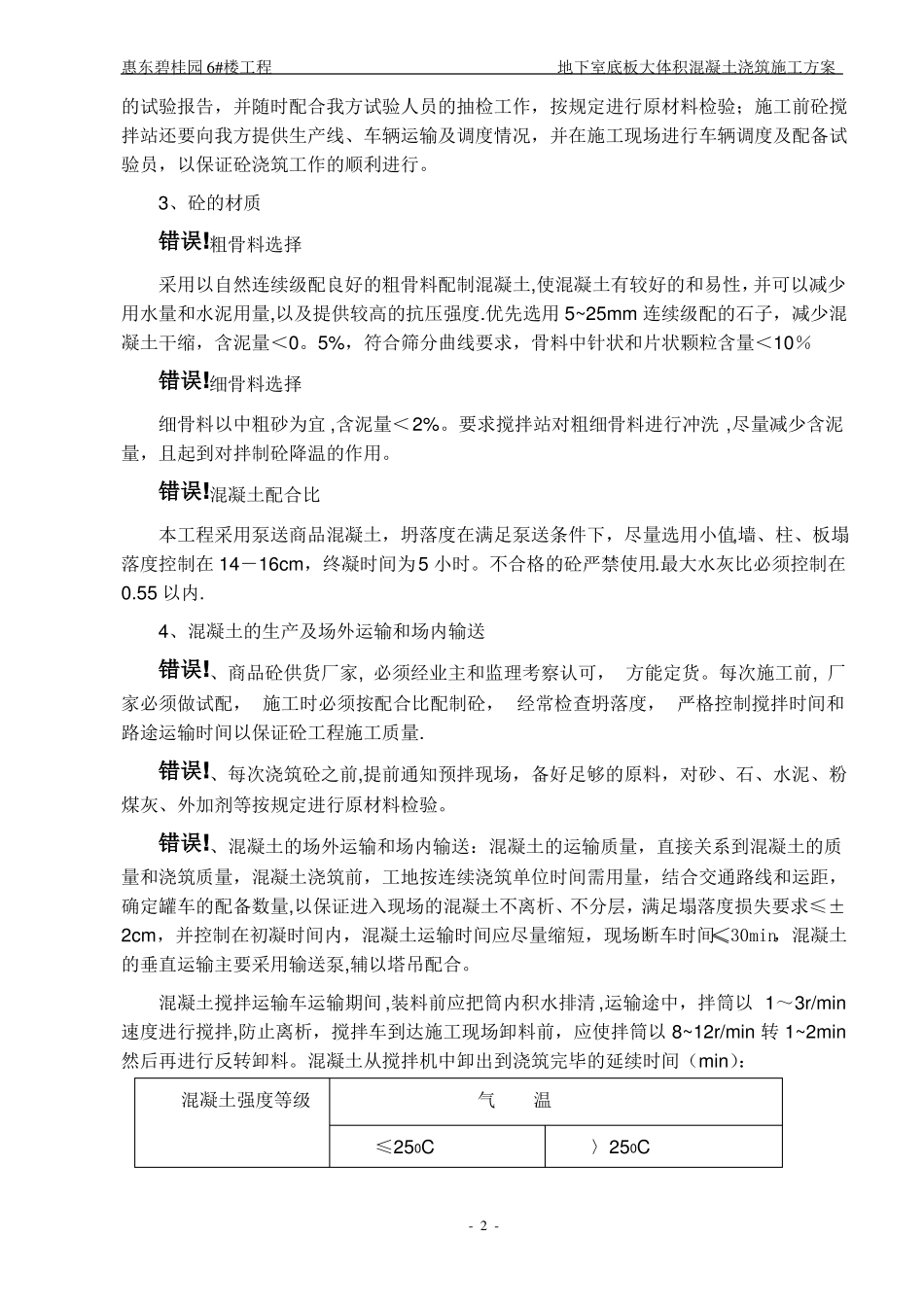

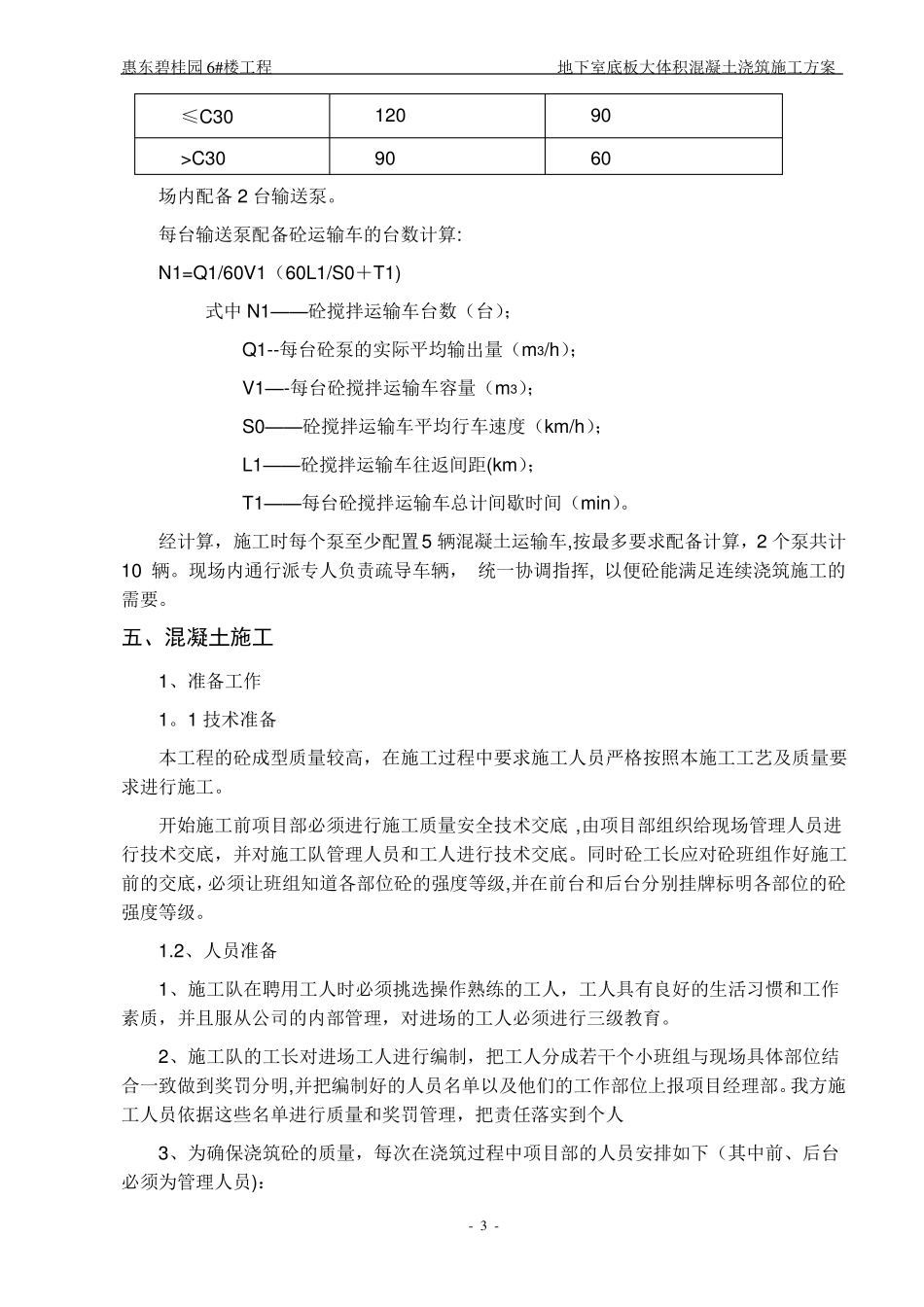

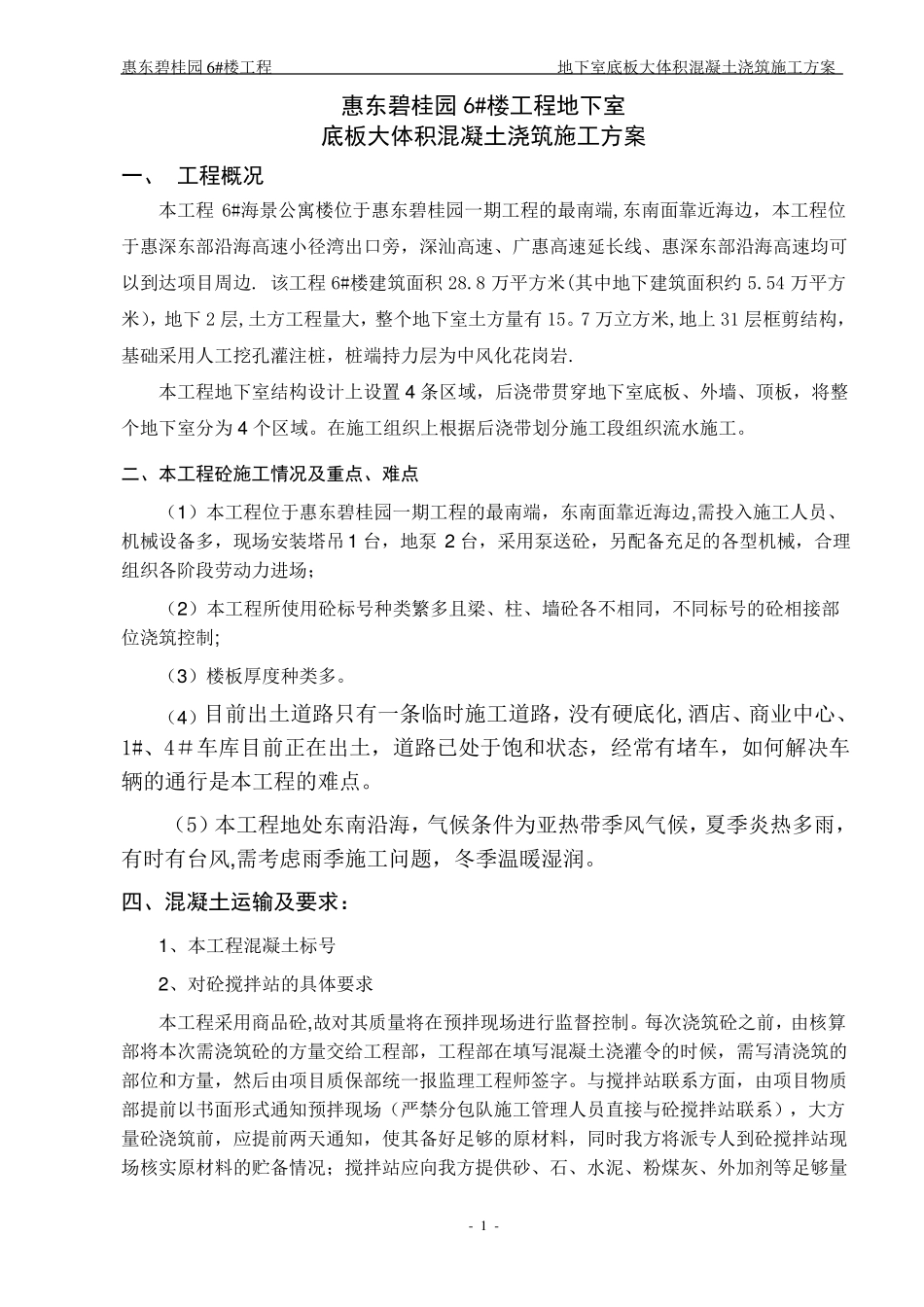

惠东碧桂园6#楼工程地下室底板大体积混凝土浇筑施工方案惠东碧桂园6#楼工程地下室底板大体积混凝土浇筑施工方案一、工程概况本工程6#海景公寓楼位于惠东碧桂园一期工程的最南端,东南面靠近海边,本工程位于惠深东部沿海高速小径湾出口旁,深汕高速、广惠高速延长线、惠深东部沿海高速均可以到达项目周边.该工程6#楼建筑面积28.8万平方米(其中地下建筑面积约5.54万平方米),地下2层,土方工程量大,整个地下室土方量有15。7万立方米,地上31层框剪结构,基础采用人工挖孔灌注桩,桩端持力层为中风化花岗岩.本工程地下室结构设计上设置4条区域,后浇带贯穿地下室底板、外墙、顶板,将整个地下室分为4个区域。在施工组织上根据后浇带划分施工段组织流水施工。二、本工程砼施工情况及重点、难点(1)本工程位于惠东碧桂园一期工程的最南端,东南面靠近海边,需投入施工人员、机械设备多,现场安装塔吊1台,地泵2台,采用泵送砼,另配备充足的各型机械,合理组织各阶段劳动力进场;(2)本工程所使用砼标号种类繁多且梁、柱、墙砼各不相同,不同标号的砼相接部位浇筑控制;(3)楼板厚度种类多。(4)目前出土道路只有一条临时施工道路,没有硬底化,酒店、商业中心、1#、4#车库目前正在出土,道路已处于饱和状态,经常有堵车,如何解决车辆的通行是本工程的难点。(5)本工程地处东南沿海,气候条件为亚热带季风气候,夏季炎热多雨,有时有台风,需考虑雨季施工问题,冬季温暖湿润。四、混凝土运输及要求:1、本工程混凝土标号2、对砼搅拌站的具体要求本工程采用商品砼,故对其质量将在预拌现场进行监督控制。每次浇筑砼之前,由核算部将本次需浇筑砼的方量交给工程部,工程部在填写混凝土浇灌令的时候,需写清浇筑的部位和方量,然后由项目质保部统一报监理工程师签字。与搅拌站联系方面,由项目物质部提前以书面形式通知预拌现场(严禁分包队施工管理人员直接与砼搅拌站联系),大方量砼浇筑前,应提前两天通知,使其备好足够的原材料,同时我方将派专人到砼搅拌站现场核实原材料的贮备情况;搅拌站应向我方提供砂、石、水泥、粉煤灰、外加剂等足够量-1-惠东碧桂园6#楼工程地下室底板大体积混凝土浇筑施工方案的试验报告,并随时配合我方试验人员的抽检工作,按规定进行原材料检验;施工前砼搅拌站还要向我方提供生产线、车辆运输及调度情况,并在施工现场进行车辆调度及配备试验员,以保证砼浇筑工作的顺利进行。3、砼的材质错误!粗骨料选择采用以自然连续级配良好的粗骨料配制混凝土,使混凝土有较好的和易性,并可以减少用水量和水泥用量,以及提供较高的抗压强度.优先选用5~25mm连续级配的石子,减少混凝土干缩,含泥量<0。5%,符合筛分曲线要求,骨料中针状和片状颗粒含量<10%错误!细骨料选择细骨料以中粗砂为宜,含泥量<2%。要求搅拌站对粗细骨料进行冲洗,尽量减少含泥量,且起到对拌制砼降温的作用。错误!混凝土配合比本工程采用泵送商品混凝土,坍落度在满足泵送条件下,尽量选用小值,墙、柱、板塌落度控制在14-16cm,终凝时间为5小时。不合格的砼严禁使用.最大水灰比必须控制在0.55以内.4、混凝土的生产及场外运输和场内输送错误!、商品砼供货厂家,必须经业主和监理考察认可,方能定货。每次施工前,厂家必须做试配,施工时必须按配合比配制砼,经常检查坍落度,严格控制搅拌时间和路途运输时间以保证砼工程施工质量.错误!、每次浇筑砼之前,提前通知预拌现场,备好足够的原料,对砂、石、水泥、粉煤灰、外加剂等按规定进行原材料检验。错误!、混凝土的场外运输和场内输送:混凝土的运输质量,直接关系到混凝土的质量和浇筑质量,混凝土浇筑前,工地按连续浇筑单位时间需用量,结合交通路线和运距,确定罐车的配备数量,以保证进入现场的混凝土不离析、不分层,满足塌落度损失要求≤±2cm,并控制在初凝时间内,混凝土运输时间应尽量缩短,现场断车时间≤30min,混凝土的垂直运输主要采用输送泵,辅以塔吊配合。混凝土搅拌运输车运输期间,装料前应把筒内积水排清,运输途中,拌筒以1~3r/min速度进行搅拌,防止离析,搅拌车到达施工现场卸料前,应使拌筒以8~12r/min转1~2min然后再进...
