第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页技术交底记录2011年7月14日编号:1工程名称故城县堤口渠改造工程分部工程排水工程分项工程沟槽开挖交底内容:一、施工工艺:1、沟槽施工1
1管线开工前,测定中线,建立临时水准点
在挖槽见底及时校测管道中心线的高程
2沟槽开挖前详细调查现况管线位置,物探人员测定管线高程并现场挖探坑,对现有管线做明显标记,开槽时遇有管线处必须人工开挖,在施工中遇到不明管线,及时妥善保护,并通知有关部门处理
3根据土质情况,机械、人工配合开槽,开槽放坡为1:0
33,挖槽时机械挖至距槽底标高20cm时用人工清底,不得超挖,严禁扰动槽底原状土
4基槽用人工平整完毕后,立即请有关部门验槽,满足要求后,进行砂砾垫层施工;否则根据验槽人员现场提出意见进行换填

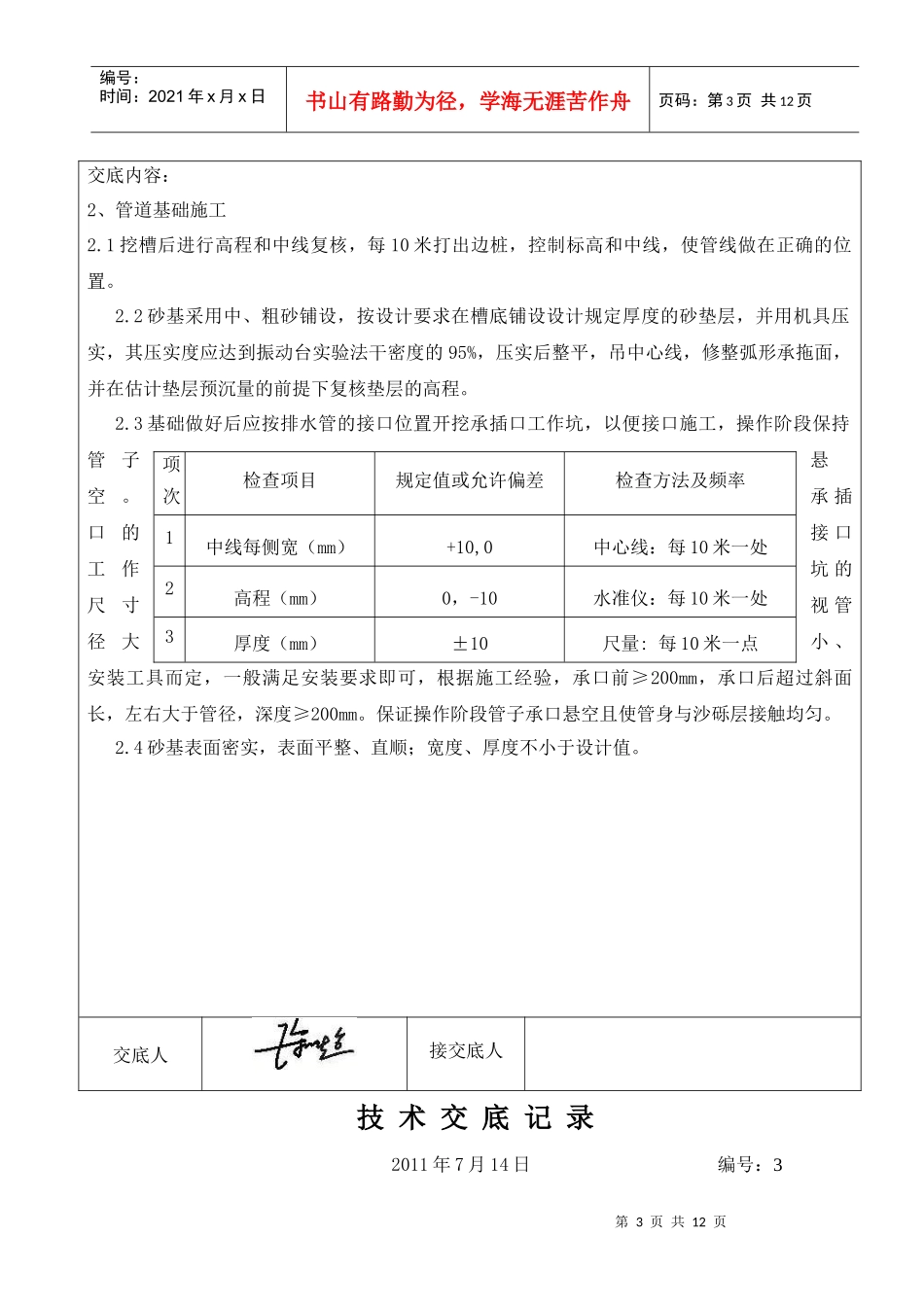

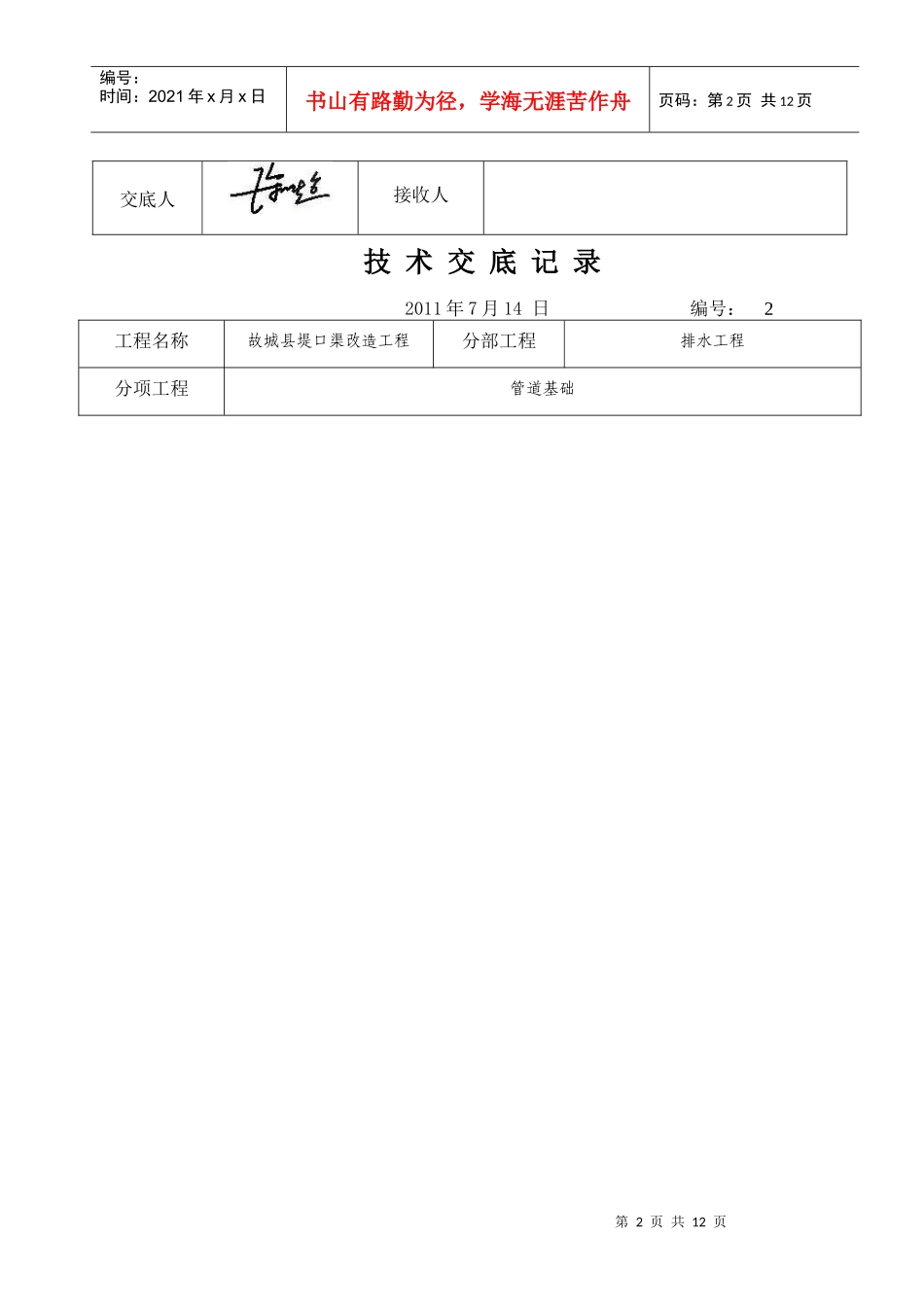

5基槽检验项目:项次检查项目规定值或允许偏差检验方法和频率①槽底高程(mm)0,-20水准仪,每20米一点②槽底中线每侧宽(mm)不小于规定经纬仪,挂中线用尺量,每10米一点第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页交底人接收人技术交底记录2011年7月14日编号:2工程名称故城县堤口渠改造工程分部工程排水工程分项工程管道基础第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页交底内容:2、管道基础施工2
1挖槽后进行高程和中线复核,每10米打出边桩,控制标高和中线,使管线做在正确的位置
2砂基采用中、粗砂铺设,按设计要求在槽底铺设设计规定厚度的砂垫层,并用机具压实,其压实度应达到振动台实验法干密度的95%,压实后整平,吊中心线,修整弧形承拖面,并在估计垫层预沉量的前提下复核垫层的高程
3基础做好后应按排水管的
