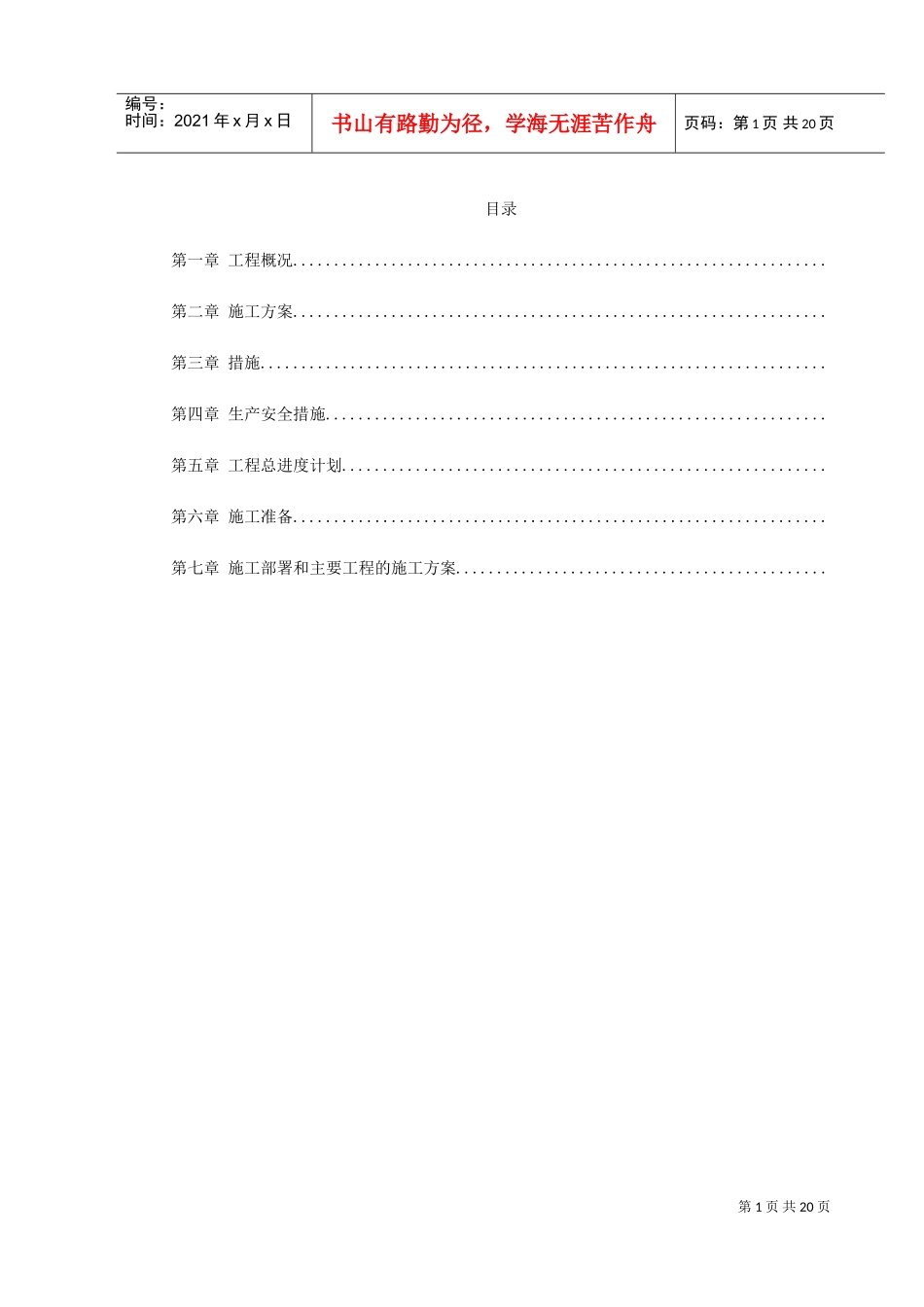

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页目录第一章工程概况.................................................................第二章施工方案.................................................................第三章措施.....................................................................第四章生产安全措施.............................................................第五章工程总进度计划...........................................................第六章施工准备.................................................................第七章施工部署和主要工程的施工方案.............................................第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页第一章工程概况建设地点:建设地点,电厂位于是目前最大电厂之一。工程规模:电厂规划为台发电机组,第一期工程为台万的油、气双燃料火力发电机组#、#、#、#机组,其中#机组,由中标承建,#、#、#机组,由公司以美元的合理价格中标总承包,设计院承担勘探设计,公司承担设备安装,承担全部土建工程,承担调试、人员培训及一年的商业运行工作。该电厂属交钥匙工程。当地气象及水文:当地是一个干燥地区。雨水很少,~月是雨季阶段,最大降雨量为/月,风向为风,少有风,最大风速为。最高温度在~月,室外温度约为℃以上,全年有个月最高平均温度为℃左右,最低温度在℃左右。厂区自然标高为~,建筑物设计标高(±)为,基本无地下水。厂区地质:整个电厂是建设在山丘上,除表面有少量砂粘土覆盖外,大部分岩石露头,岩石以普通石灰岩为主,极少中间夹杂砾砂石,粉砂岩或页岩岩性较好。第3页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页工程特点:电厂#、#、#机组工程是一个带有友好支援性质的工程,所以工程造价低,工期十分紧迫,又有国际监理公司的监督,对工程质量要求更高,并且每台机组土建独立自成体系运行。与国内多台机组联体运行不同,由此在建工程量宏大。本工程合同工期要求:#机组交付安装时间为年月日,#机组在#机组基础上推延个月交付安装,#机组在#机组基础上推延个月交付安装。但#机组发电投产工期为年,即为年月发电投产。#、#机组各延期个月,即为年月三台机组全部发电投产。依据合同土建工期,每台机组发电投产后一个月全部配套竣工验收,交钥匙。本工程由于土建工程为独立体系,工程量比一般同类型电厂较大。其主要工程量为:钢结构,混凝土为万,钢筋为万,土石方为万,大型管线。物资供应情况:依据合同规定,工程上特殊材料,钢构件以及施工机具可以申请免税进口,一般材料当地采购。我们应利用此合同条款,在物资供应上组织现场和国内两个班子。现场供应组负责物资计划、采购、审批、验收,国内供应组负责以审批的物资计划,进行订货、督促加工进度、质量把关、委托运输等工作。地方材料在当地范围内比较丰富,三材可于订货供应,采购原则是货比三家,质量要好,价格要低,运输方便。第4页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共20页水、电情况:生活基地,我们拟建设在变电站生活区内,这样生活用水由已有水厂到点,施工用水由业主从供水到建设区蓄水池内。电源线路由业主接通到变压器规划点,变电站离施工现场,联系比较方便。第二章施工方案主要工程项目施工方案()土石方工程:石方以爆破、机械挖、推、装、运为主,土方以推土机推运为主(取水管线)配合人工清理。()基础工程:主厂房及锅炉间是每个机组为一个整板基础,厚度为,工程量较大,而当地白天气温过高(40℃以上),不宜连续浇灌混凝土,故依据浇灌混凝土允许时间和设备供应混凝土能力,将整板基础划分为若干施工段,逐次分块浇灌混凝土成形。图?为#、#、#机组的主厂房和锅炉基础施工缝及混凝土浇灌顺序。烟囱基础也为整体基础,板厚度为,基础不允许留垂直施工缝,同时,为了减小水化热,拟分层浇灌混凝土,每层...
