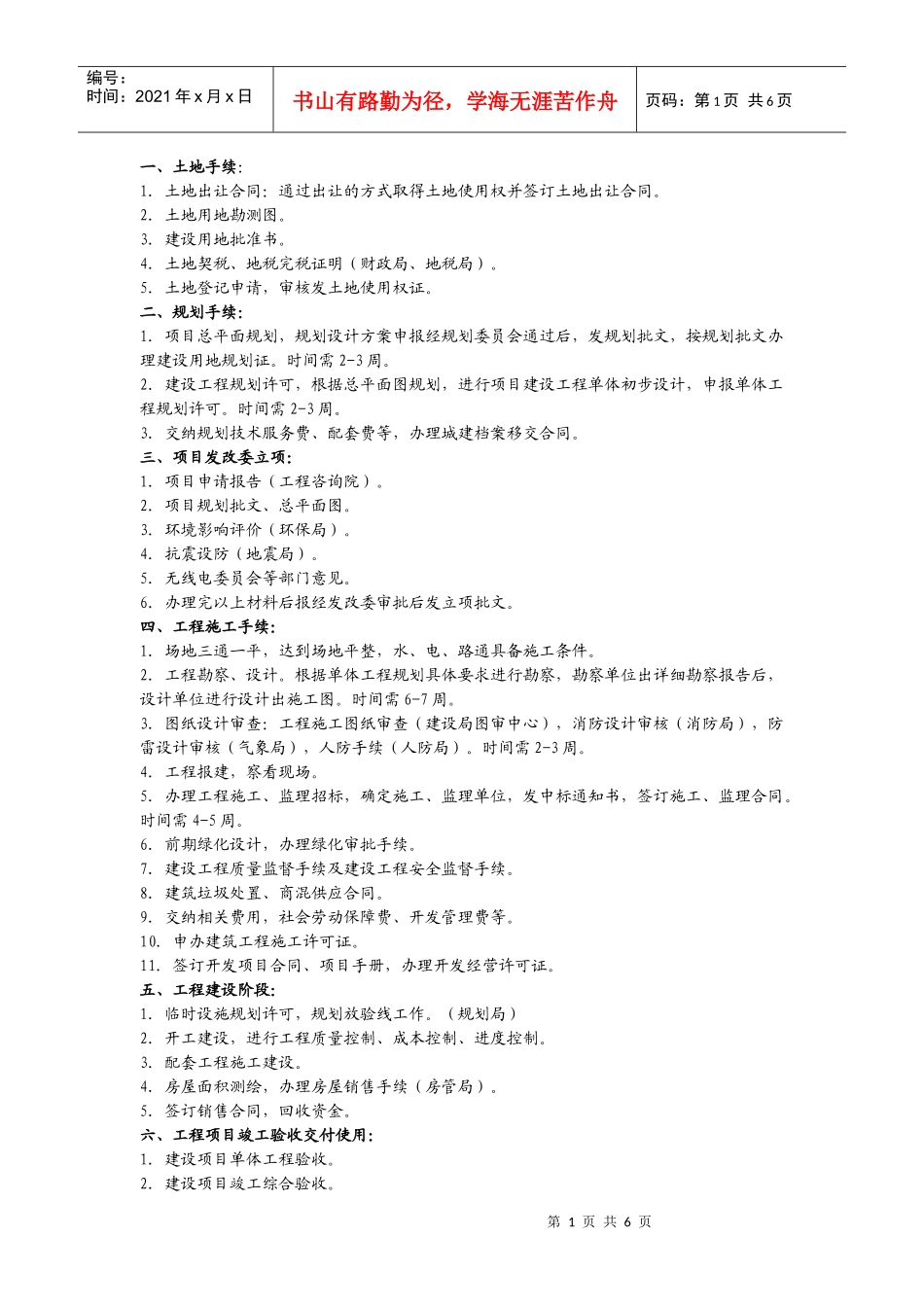

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页一、土地手续:1.土地出让合同:通过出让的方式取得土地使用权并签订土地出让合同
2.土地用地勘测图
3.建设用地批准书
4.土地契税、地税完税证明(财政局、地税局)
5.土地登记申请,审核发土地使用权证
二、规划手续:1.项目总平面规划,规划设计方案申报经规划委员会通过后,发规划批文,按规划批文办理建设用地规划证
时间需2-3周
2.建设工程规划许可,根据总平面图规划,进行项目建设工程单体初步设计,申报单体工程规划许可
时间需2-3周
3.交纳规划技术服务费、配套费等,办理城建档案移交合同
三、项目发改委立项:1.项目申请报告(工程咨询院)
2.项目规划批文、总平面图
3.环境影响评价(环保局)
4.抗震设防(地震局)
5.无线电委员会等部门意见
6.办理完以上材料后报经发改委审批后发立项批文
四、工程施工手续:1.场地三通一平,达到场地平整,水、电、路通具备施工条件
2.工程勘察、设计
根据单体工程规划具体要求进行勘察,勘察单位出详细勘察报告后,设计单位进行设计出施工图
时间需6-7周
3.图纸设计审查:工程施工图纸审查(建设局图审中心),消防设计审核(消防局),防雷设计审核(气象局),人防手续(人防局)
时间需2-3周
4.工程报建,察看现场
5.办理工程施工、监理招标,确定施工、监理单位,发中标通知书,签订施工、监理合同
时间需4-5周
6.前期绿化设计,办理绿化审批手续
7.建设工程质量监督手续及建设工程安全监督手续
8.建筑垃圾处置、商混供应合同
9.交纳相关费用,社会劳动保障费、开发管理费等
10.申办建筑工程施工许可证
11.签订开发项目合同、项目手册,办理开发经营许可证
五、工程建设阶段:1.临时设施规划许可,规划放验线工作
(规划局)2.开工建设,进行工程质量控制、成
