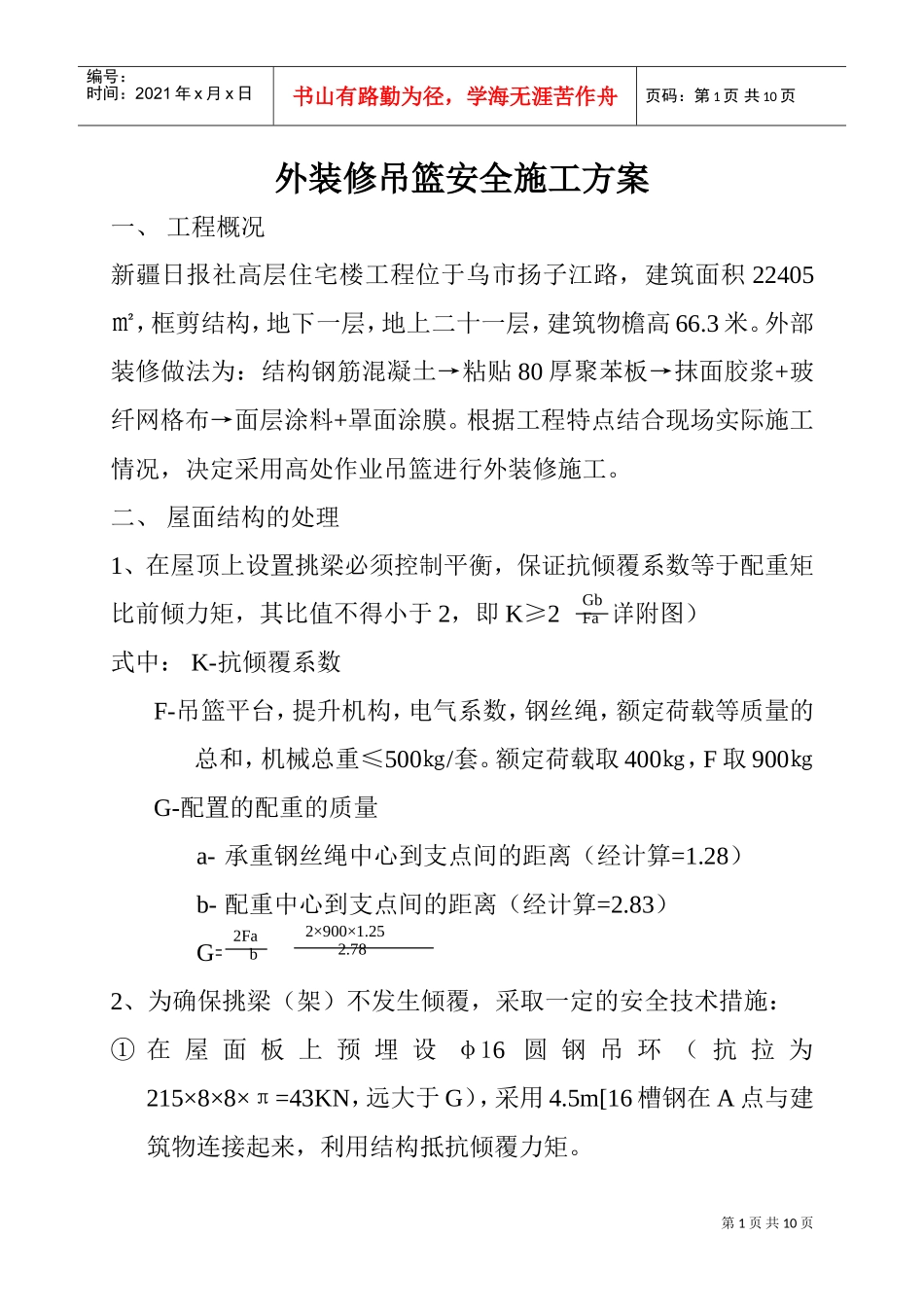

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页外装修吊篮安全施工方案一、工程概况新疆日报社高层住宅楼工程位于乌市扬子江路,建筑面积22405㎡,框剪结构,地下一层,地上二十一层,建筑物檐高66
外部装修做法为:结构钢筋混凝土→粘贴80厚聚苯板→抹面胶浆+玻纤网格布→面层涂料+罩面涂膜
根据工程特点结合现场实际施工情况,决定采用高处作业吊篮进行外装修施工
二、屋面结构的处理1、在屋顶上设置挑梁必须控制平衡,保证抗倾覆系数等于配重矩比前倾力矩,其比值不得小于2,即K≥2(详附图)式中:K-抗倾覆系数F-吊篮平台,提升机构,电气系数,钢丝绳,额定荷载等质量的总和,机械总重≤500㎏/套
额定荷载取400㎏,F取900㎏G-配置的配重的质量a-承重钢丝绳中心到支点间的距离(经计算=1
28)b-配重中心到支点间的距离(经计算=2
83)G===809㎏2、为确保挑梁(架)不发生倾覆,采取一定的安全技术措施:①在屋面板上预埋设φ16圆钢吊环(抗拉为215×8×8×π=43KN,远大于G),采用4
5m[16槽钢在A点与建筑物连接起来,利用结构抵抗倾覆力矩
GbFa2Fab2×900×1
78第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页②增加力臂的长度

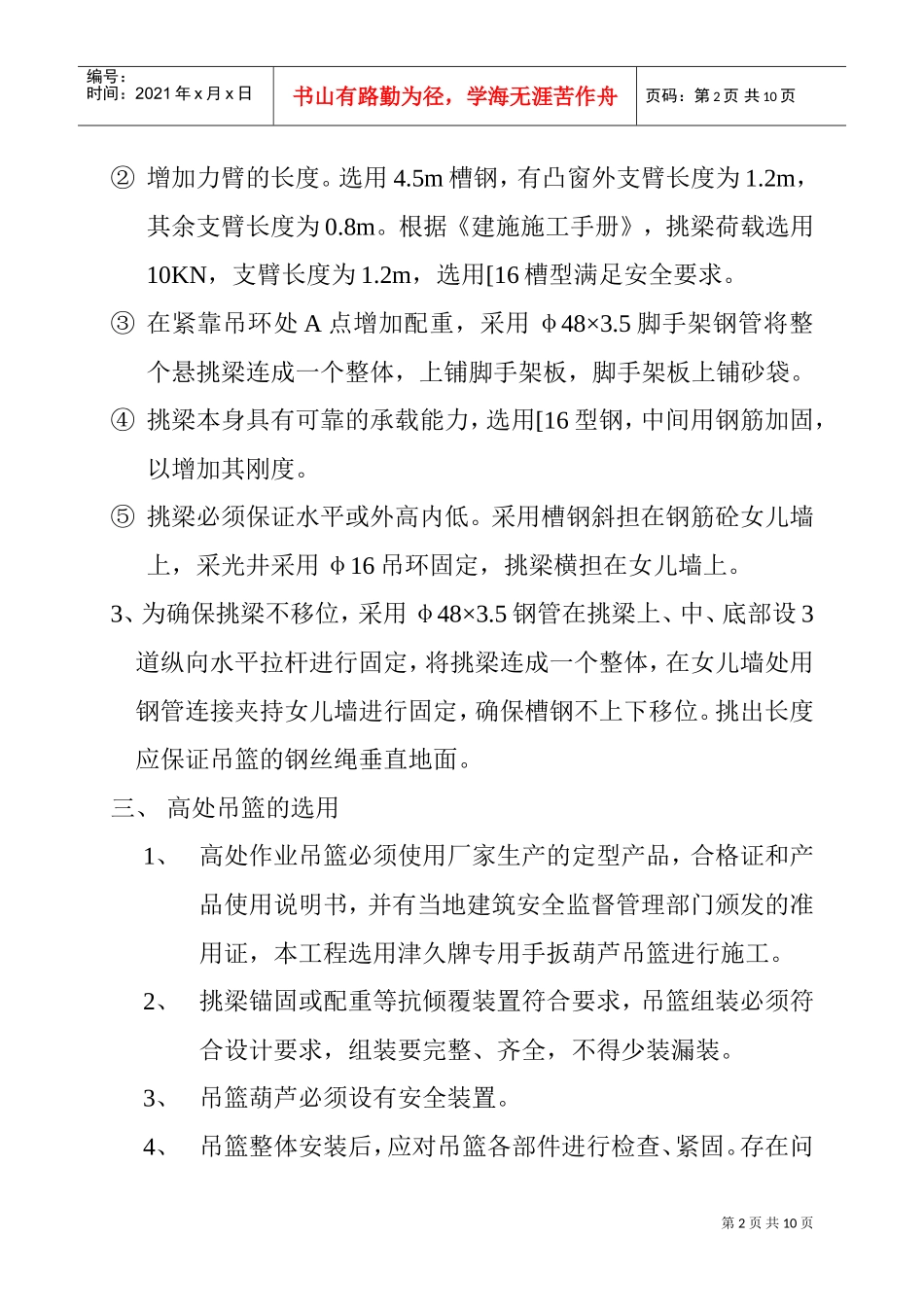

5m槽钢,有凸窗外支臂长度为1
2m,其余支臂长度为0
根据《建施施工手册》,挑梁荷载选用10KN,支臂长度为1
2m,选用[16槽型满足安全要求
③在紧靠吊环处A点增加配重,采用φ48×3
5脚手架钢管将整个悬挑梁连成一个整体,上铺脚手架板,脚手架板上铺砂袋
④挑梁本身具有可靠的承载能力,选用[16型钢,中间用钢筋加固,以增加其刚度
⑤挑梁必须保证水平或外高内低
采用槽钢斜担在钢筋砼女儿墙上,采光井采用φ16吊
