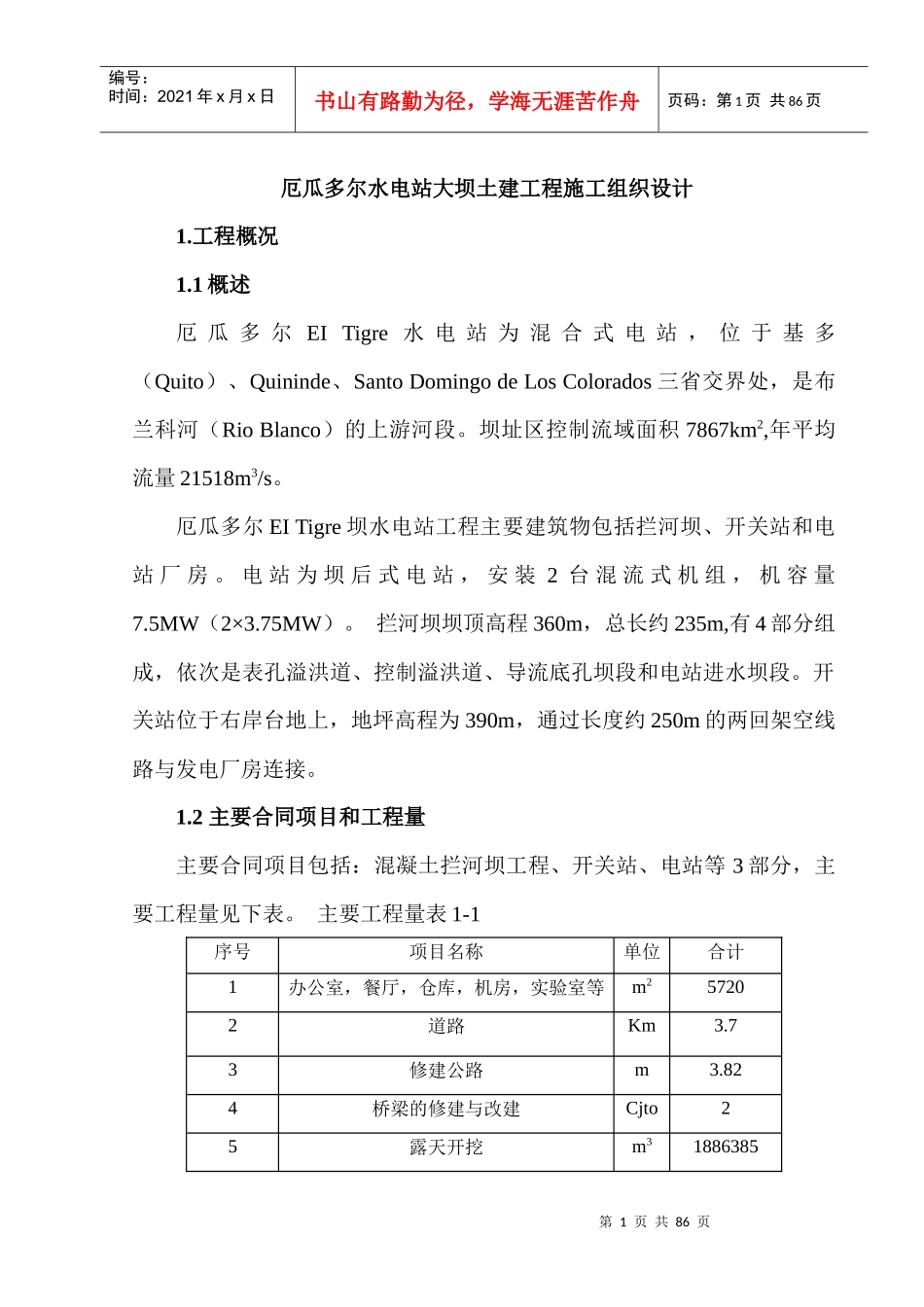

第1页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共86页厄瓜多尔水电站大坝土建工程施工组织设计1

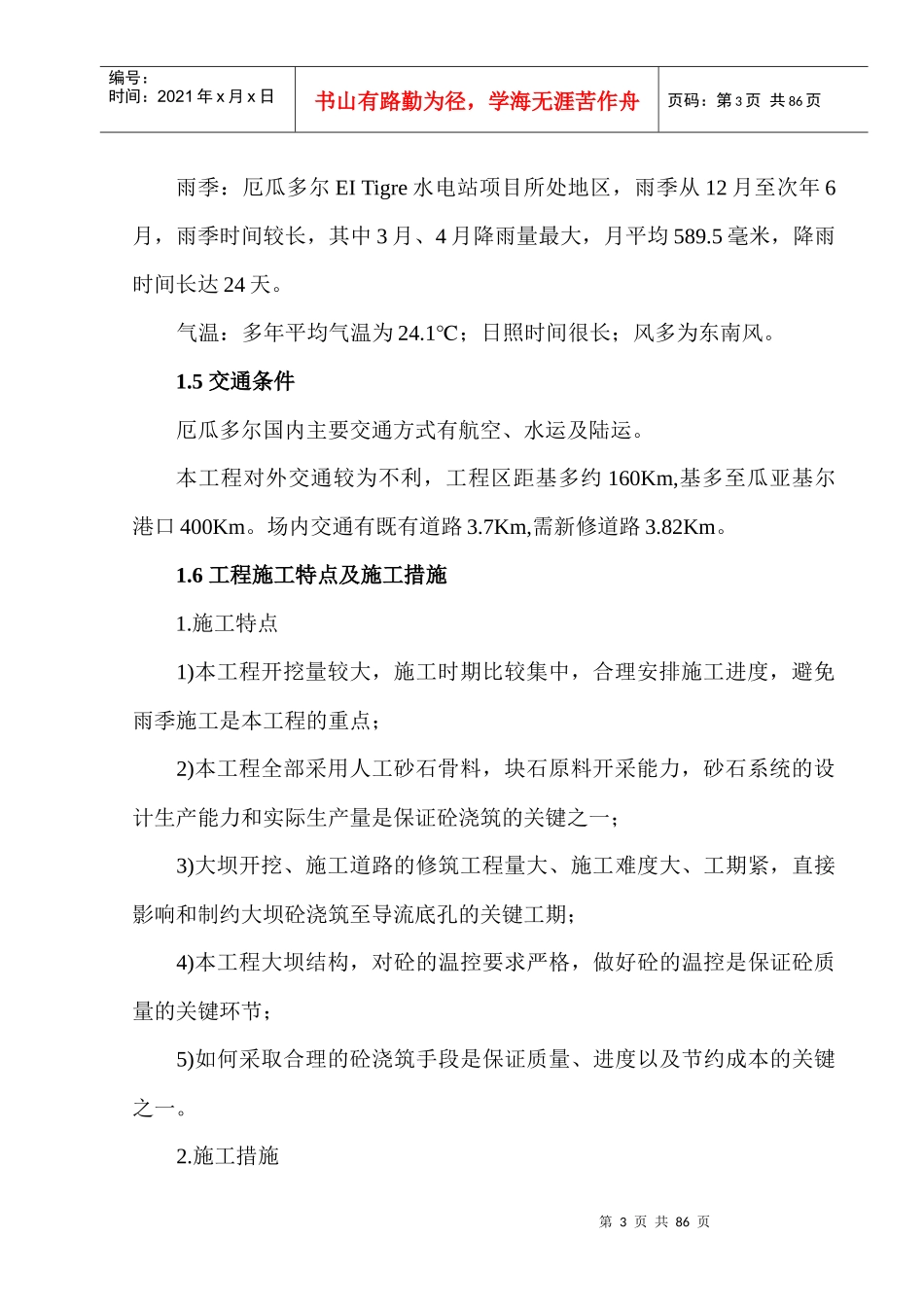

1概述厄瓜多尔EITigre水电站为混合式电站,位于基多(Quito)、Quininde、SantoDomingodeLosColorados三省交界处,是布兰科河(RioBlanco)的上游河段
坝址区控制流域面积7867km2,年平均流量21518m3/s
厄瓜多尔EITigre坝水电站工程主要建筑物包括拦河坝、开关站和电站厂房
电站为坝后式电站,安装2台混流式机组,机容量7
5MW(2×3
拦河坝坝顶高程360m,总长约235m,有4部分组成,依次是表孔溢洪道、控制溢洪道、导流底孔坝段和电站进水坝段
开关站位于右岸台地上,地坪高程为390m,通过长度约250m的两回架空线路与发电厂房连接

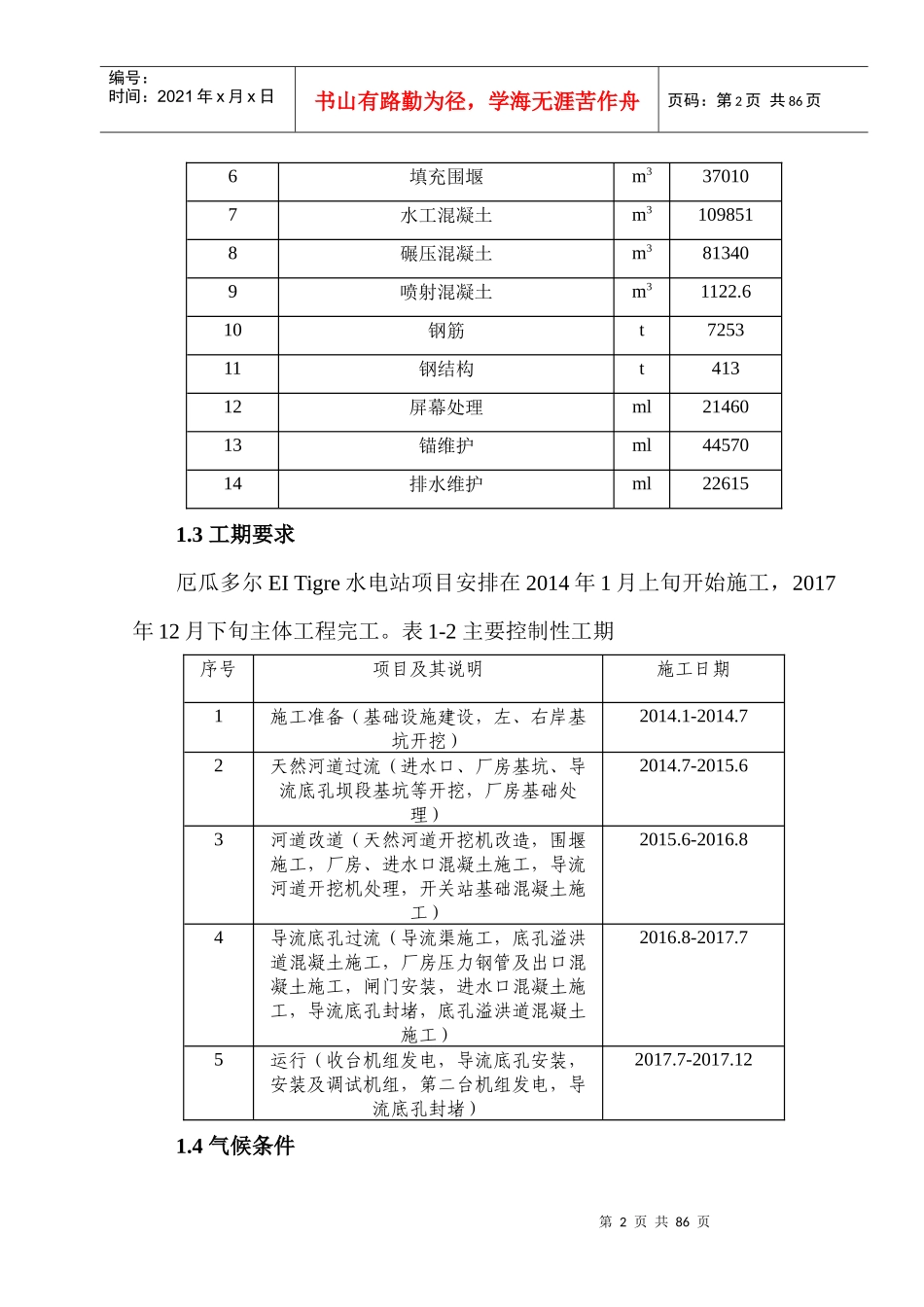

2主要合同项目和工程量主要合同项目包括:混凝土拦河坝工程、开关站、电站等3部分,主要工程量见下表
主要工程量表1-1序号项目名称单位合计1办公室,餐厅,仓库,机房,实验室等m257202道路Km3
73修建公路m3
824桥梁的修建与改建Cjto25露天开挖m31886385第2页共86页第1页共86页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共86页6填充围堰m3370107水工混凝土m31098518碾压混凝土m3813409喷射混凝土m31122
610钢筋t725311钢结构t41312屏幕处理ml2146013锚维护ml4457014排水维护ml226151
3工期要求厄瓜多尔EITigre水电站项目安排在2014年1月上旬开始施工,2017年12月下旬主体工程完工
表1-2主要控制性工期序号项目及其说明施工日期1施工准备(基础设施建设,左、右岸基坑开挖)2014
1-2014
