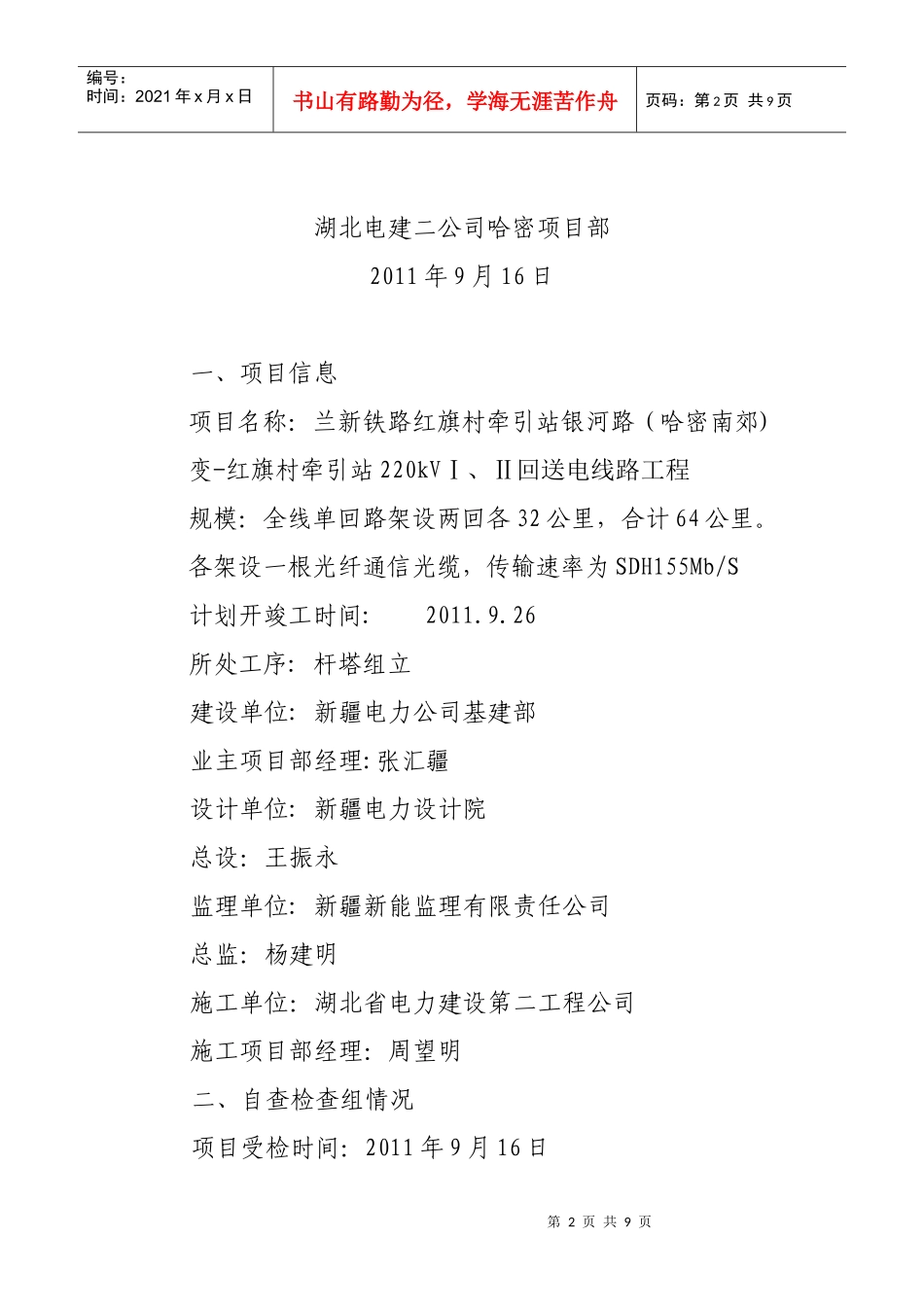

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页秋季安全质量大检查活动自检自查总结兰新铁路红乌段红旗村牵引站供电工程第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页湖北电建二公司哈密项目部2011年9月16日一、项目信息项目名称:兰新铁路红旗村牵引站银河路(哈密南郊)变-红旗村牵引站220kVⅠ、Ⅱ回送电线路工程规模:全线单回路架设两回各32公里,合计64公里
各架设一根光纤通信光缆,传输速率为SDH155Mb/S计划开竣工时间:2011

26所处工序:杆塔组立建设单位:新疆电力公司基建部业主项目部经理:张汇疆设计单位:新疆电力设计院总设:王振永监理单位:新疆新能监理有限责任公司总监:杨建明施工单位:湖北省电力建设第二工程公司施工项目部经理:周望明二、自查检查组情况项目受检时间:2011年9月16日第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页检查组人员/职务:组长:周望明职务:项目经理副组长:黄胜强文汉武职务:项目副经理成员:戚浩明方星张士国余毅向成寿余安全二、整改情况问题1、接地不规范,机械绞磨传动装置无防护罩
整改情况:接地按照规程规范整改,机械绞磨传动部位加装防护罩
整改前照片…
整改后照片…
问题2、标示牌不规范,塔基成品保护不到位
整改情况:标示牌按照国家电网公司标准化手册整改,塔基采用木条包边,防止外力破损
整改前照片…
整改后照片…
问题3、现场工具摆放不规范
整改情况:加强现场巡查监督力度,工器具摆放整齐,设立专人检查
整改前照片…
整改后照片…
问题4、现场矿泉水瓶、电焊条等废弃物无人清理
整改情况:每天安排专人清理现场矿泉水瓶、电焊条等施工废弃物,做到“工完、料尽、场地清”,尽可第4页共
