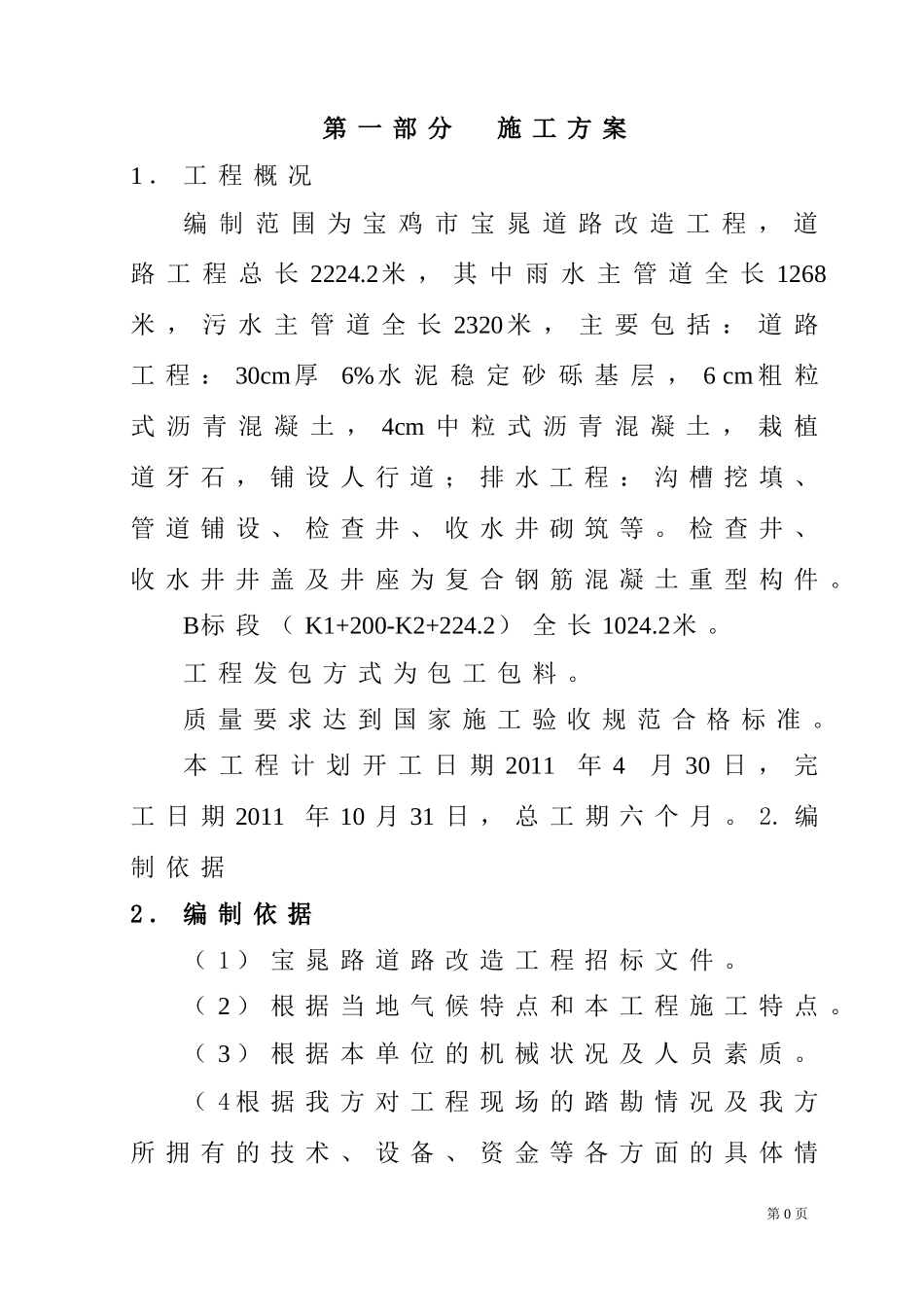

第一部分施工方案1.工程概况编制范围为宝鸡市宝晁道路改造工程,道路工程总长2224
2米,其中雨水主管道全长1268米,污水主管道全长2320米,主要包括:道路工程:30cm厚6%水泥稳定砂砾基层,6cm粗粒式沥青混凝土,4cm中粒式沥青混凝土,栽植道牙石,铺设人行道;排水工程:沟槽挖填、管道铺设、检查井、收水井砌筑等
检查井、收水井井盖及井座为复合钢筋混凝土重型构件
B标段(K1+200-K2+224
2)全长1024
工程发包方式为包工包料
质量要求达到国家施工验收规范合格标准
本工程计划开工日期2011年4月30日,完工日期2011年10月31日,总工期六个月
编制依据2.编制依据(1)宝晁路道路改造工程招标文件
(2)根据当地气候特点和本工程施工特点
(3)根据本单位的机械状况及人员素质
(4根据我方对工程现场的踏勘情况及我方所拥有的技术、设备、资金等各方面的具体情第0页况

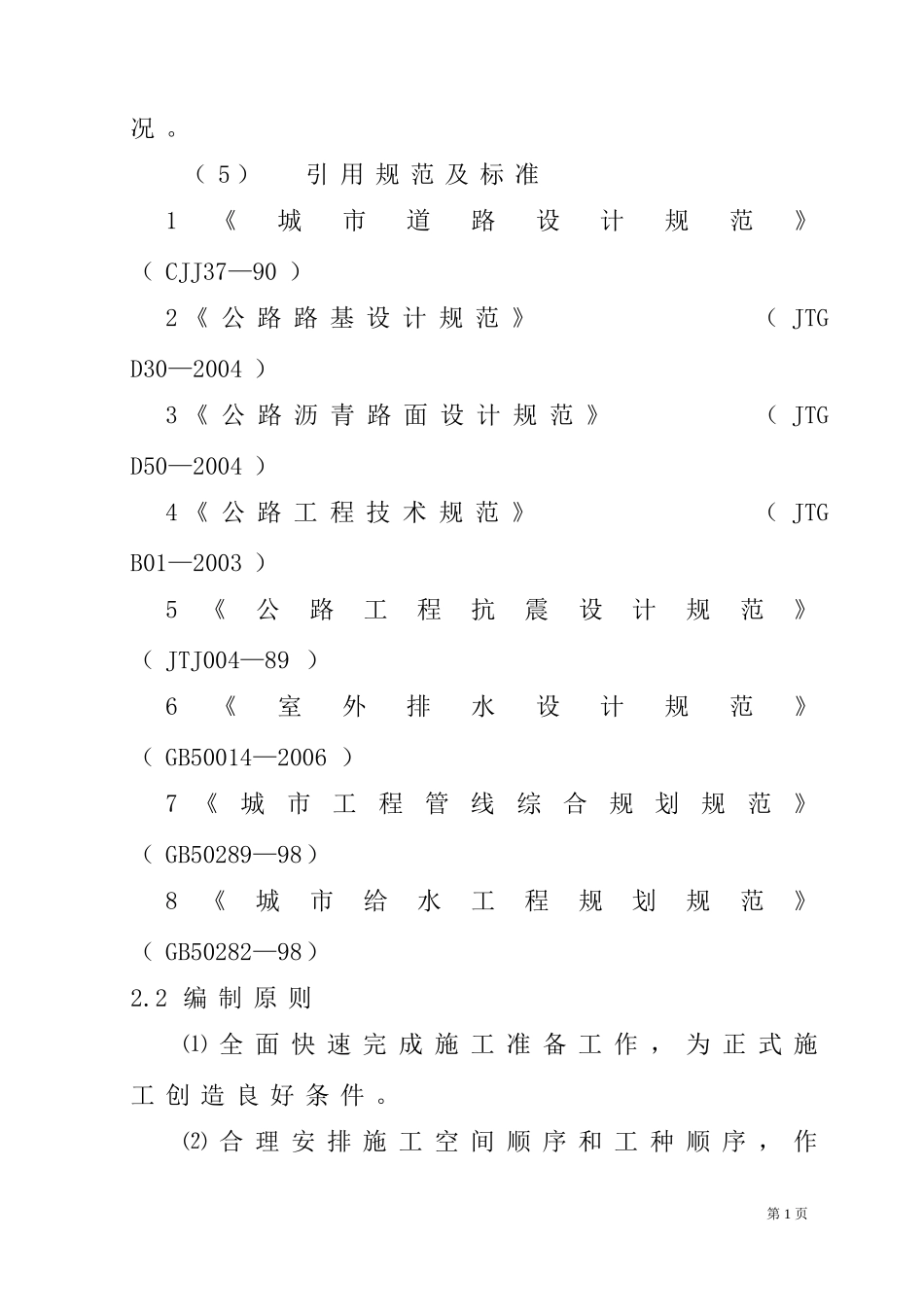

(5)引用规范及标准1《城市道路设计规范》(CJJ37—90)2《公路路基设计规范》(JTGD30—2004)3《公路沥青路面设计规范》(JTGD50—2004)4《公路工程技术规范》(JTGB01—2003)5《公路工程抗震设计规范》(JTJ004—89)6《室外排水设计规范》(GB50014—2006)7《城市工程管线综合规划规范》(GB50289—98)8《城市给水工程规划规范》(GB50282—98)2
2编制原则⑴全面快速完成施工准备工作,为正式施工创造良好条件
⑵合理安排施工空间顺序和工种顺序,作第1页到施工空间流向明确,时间搭接紧密

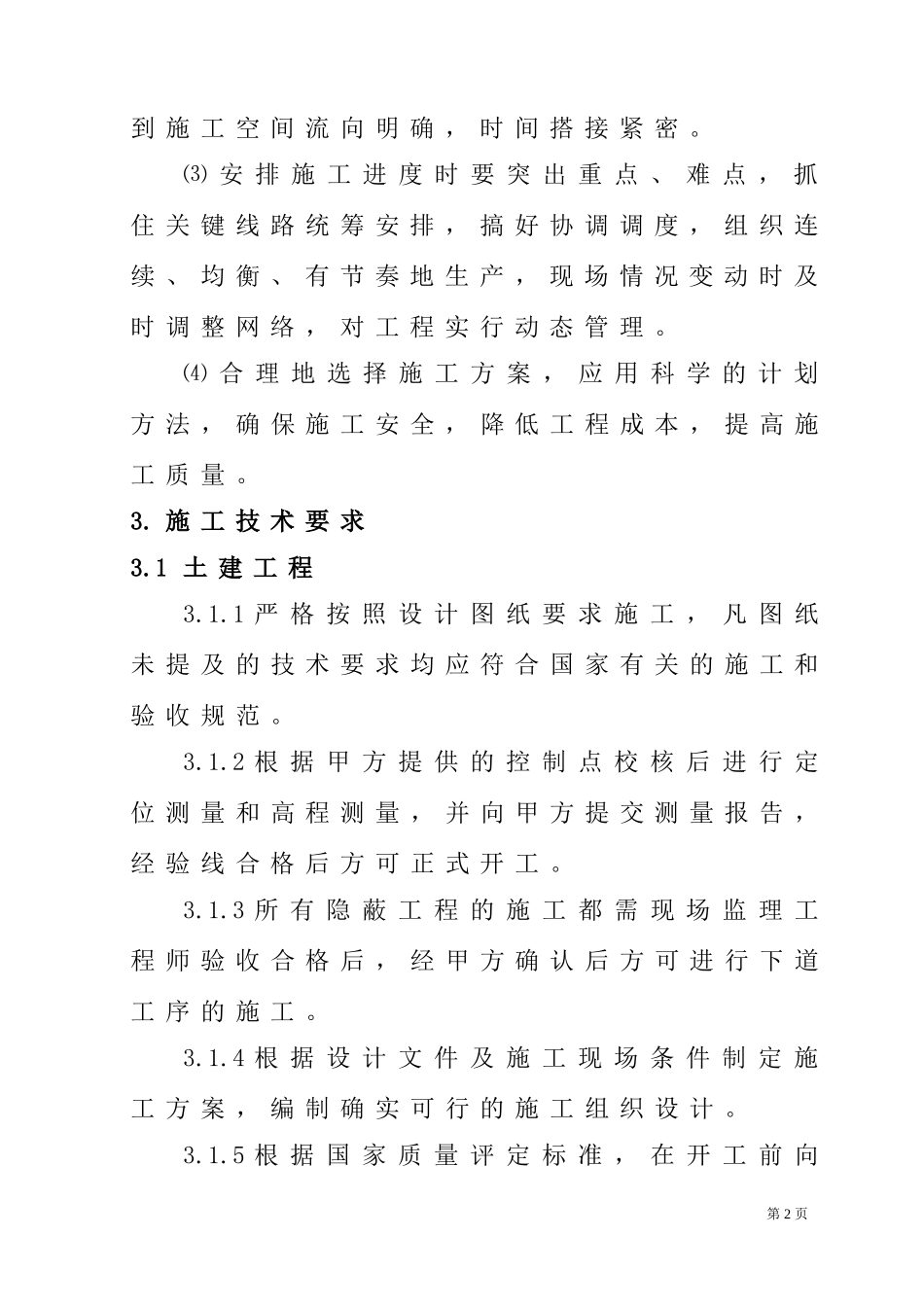

⑶安排施工进度时要突出重点、难点,抓住关键线路统筹安排,搞好协调调度,组织连续、均衡、有节奏地生产,现场情况变动时及时调整网络,对工程实行动态管理
⑷合理地选择施工方案,应用科学的计划方法,确保施工安全,降低工程成本,提高施工质量
