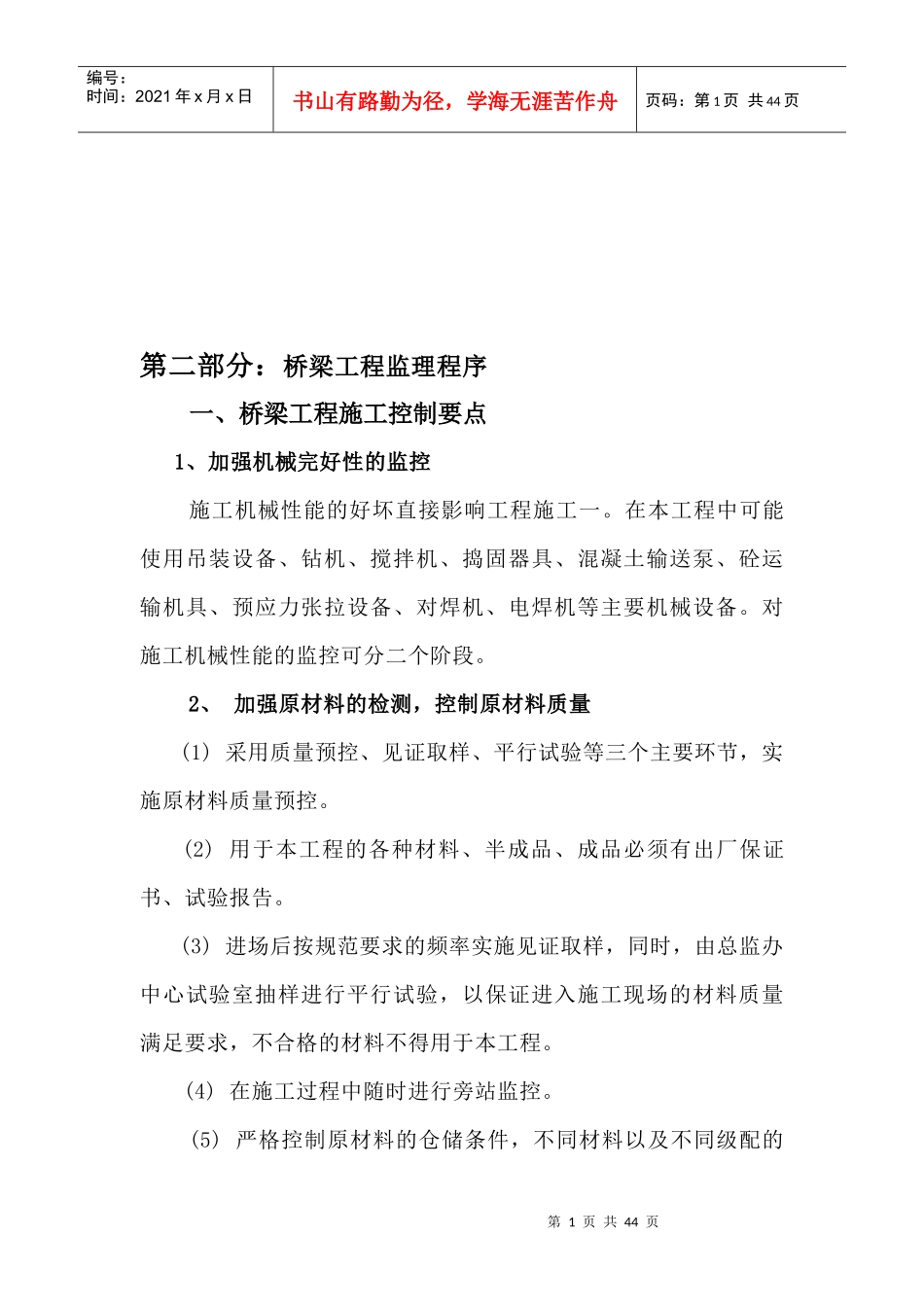

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页第二部分:桥梁工程监理程序一、桥梁工程施工控制要点1、加强机械完好性的监控施工机械性能的好坏直接影响工程施工一。在本工程中可能使用吊装设备、钻机、搅拌机、捣固器具、混凝土输送泵、砼运输机具、预应力张拉设备、对焊机、电焊机等主要机械设备。对施工机械性能的监控可分二个阶段。2、加强原材料的检测,控制原材料质量(1)采用质量预控、见证取样、平行试验等三个主要环节,实施原材料质量预控。(2)用于本工程的各种材料、半成品、成品必须有出厂保证书、试验报告。(3)进场后按规范要求的频率实施见证取样,同时,由总监办中心试验室抽样进行平行试验,以保证进入施工现场的材料质量满足要求,不合格的材料不得用于本工程。(4)在施工过程中随时进行旁站监控。(5)严格控制原材料的仓储条件,不同材料以及不同级配的第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页集料必须分仓储存。3、加强测量工作力度,保证控制点、高程的准确性(1)施工场区由测绘单位提供的控制点、高程是工程测设的基准。经现场交桩,施工单位据此进行复核定线。(2)对控制网点要加强保护措施,并定期进行复核,以保证控制网点的可靠性。(3)监理对施工单位的施工放样进行必要的抽检复核。4、严格控制混凝土的拌和过程,保证施工配合比、强度等级、均匀性参数符合设计要求。(1)混凝土拌和质量的好坏是施工和易性,结构升匀性的决定因素,严格控制拌和过程,保证配合比,均匀性等技术参数符合设计要求是保证工程质量、外观的前提。(2)所用计量仪器精度必须按规定校核,确保计量准确。全部进料过程采用重量法。(3)加强混凝土的运输、振捣、养生确保混凝土的质量。(4)混凝土的浇筑施工应分层连续进行,并在浇筑前对支架、模板、钢筋和预埋件进行检查。模板内的杂物、积水应清理干净,方能进行混凝土施工。(5)混凝土的自由倾落高度不得超过2米,否则应设溜槽或串筒。(6)浇注混凝土时应经常观察模板、钢筋、预埋件位置有无第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页变形和错位。5、模板、支架的设计和施工是保证结构尺寸、外观的重要保障,应符合施工规范的要求(1)具有必须的强度、刚度和签定性,能可靠地承受施工过程中可能产生的各项荷载,保证结构物各部形状、尺寸准确。(2)模板板面平整,接缝严密不漏浆。(3)拆装容易,施工时操作方便,保证安全。6、严格把好隐蔽工程、单项工程的验收关(1)隐蔽工程完成后,先由施工单位质检人员自检合格后,填报隐蔽工程质量验收通知单,监理工程师在接到通知单之后,认真仔细核对施工单位自检的检查数据,组织抽检,在资料齐备且抽检合格的条件下,签认准许下道工序施工。(2)单项工程的验收主要把好资料关和工程质量关,严格执行验收程序,做好工程进度款支付所需的工程数量和质量的认证工作。7、监理工作流程(1)承包商填写开工报告,经项目监理机构审核后批复同意开工,方可开工。(2)开工后,每道工序、原材料经项目监理机构验收合格后方可进入下道工序。(3)对合格的分项、分部工程签署中间交工证书。第4页共44页第3页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共44页(4)监理工程师每半月或每月将质量验收合格的分项、分部工程进行计量。不合格项目,进行返工处理。8、测量放样监理工作流程(1)承包商在业主组织的交桩工作完成后,按照《公路勘测规范》(JTJ061-99)对已交桩进行保护,做好明显标志。(2)承包商在组织复测之前将复测方案报项目监理机构批准后进行复测。(复测方案含使用的仪器及其精度等级)(3)复测后将复测结果报项目监理机构及专业测量队复核。(4)定位放样完成后将放样资料上报项目监理机构及专业测量队复核。第5页共44页第4页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共44页9、桥梁工程施工工艺流程:测量放线桩基施工立柱施工系梁施工盖梁、挡块施工支座安装桥板安装、桥面安装、桥面连续桥...
