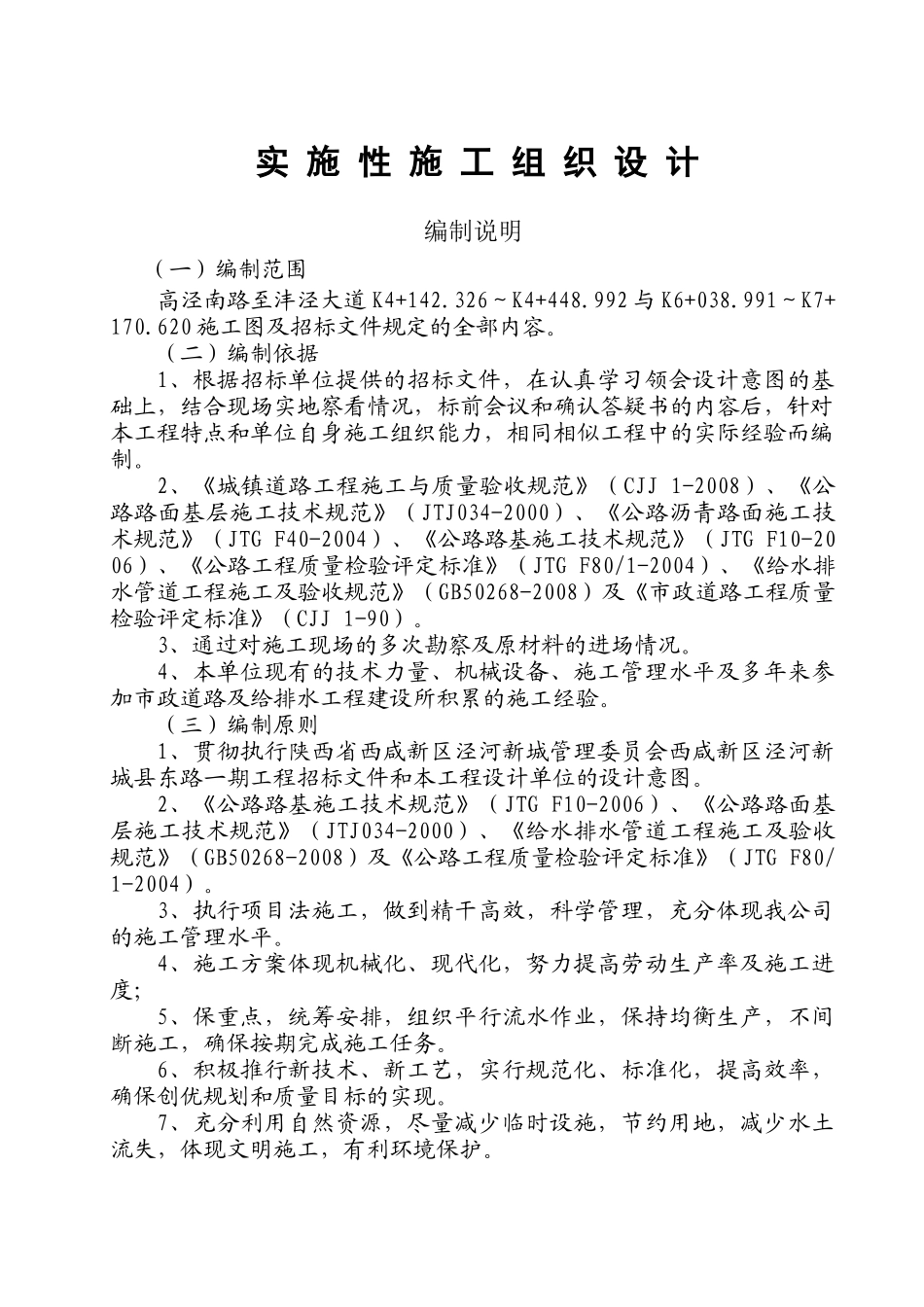

西咸新区泾河新城县东路工程实施性施工组织总设计2标段陕西基泰集团路桥有限公司二0一二年十二月二日实施性施工组织设计编制说明(一)编制范围高泾南路至沣泾大道K4+142
326~K4+448
992与K6+038
991~K7+170
620施工图及招标文件规定的全部内容
(二)编制依据1、根据招标单位提供的招标文件,在认真学习领会设计意图的基础上,结合现场实地察看情况,标前会议和确认答疑书的内容后,针对本工程特点和单位自身施工组织能力,相同相似工程中的实际经验而编制
2、《城镇道路工程施工与质量验收规范》(CJJ1-2008)、《公路路面基层施工技术规范》(JTJ034-2000)、《公路沥青路面施工技术规范》(JTGF40-2004)、《公路路基施工技术规范》(JTGF10-2006)、《公路工程质量检验评定标准》(JTGF80/1-2004)、《给水排水管道工程施工及验收规范》(GB50268-2008)及《市政道路工程质量检验评定标准》(CJJ1-90)
3、通过对施工现场的多次勘察及原材料的进场情况
4、本单位现有的技术力量、机械设备、施工管理水平及多年来参加市政道路及给排水工程建设所积累的施工经验
(三)编制原则1、贯彻执行陕西省西咸新区泾河新城管理委员会西咸新区泾河新城县东路一期工程招标文件和本工程设计单位的设计意图
2、《公路路基施工技术规范》(JTGF10-2006)、《公路路面基层施工技术规范》(JTJ034-2000)、《给水排水管道工程施工及验收规范》(GB50268-2008)及《公路工程质量检验评定标准》(JTGF80/1-2004)
3、执行项目法施工,做到精干高效,科学管理,充分体现我公司的施工管理水平
4、施工方案体现机械化、现代化,努力提高劳动生产率及施工进度;5、保重点,统筹安排,组织平行流水作业,保持均衡生产,不间断施工,确保按期完成施
