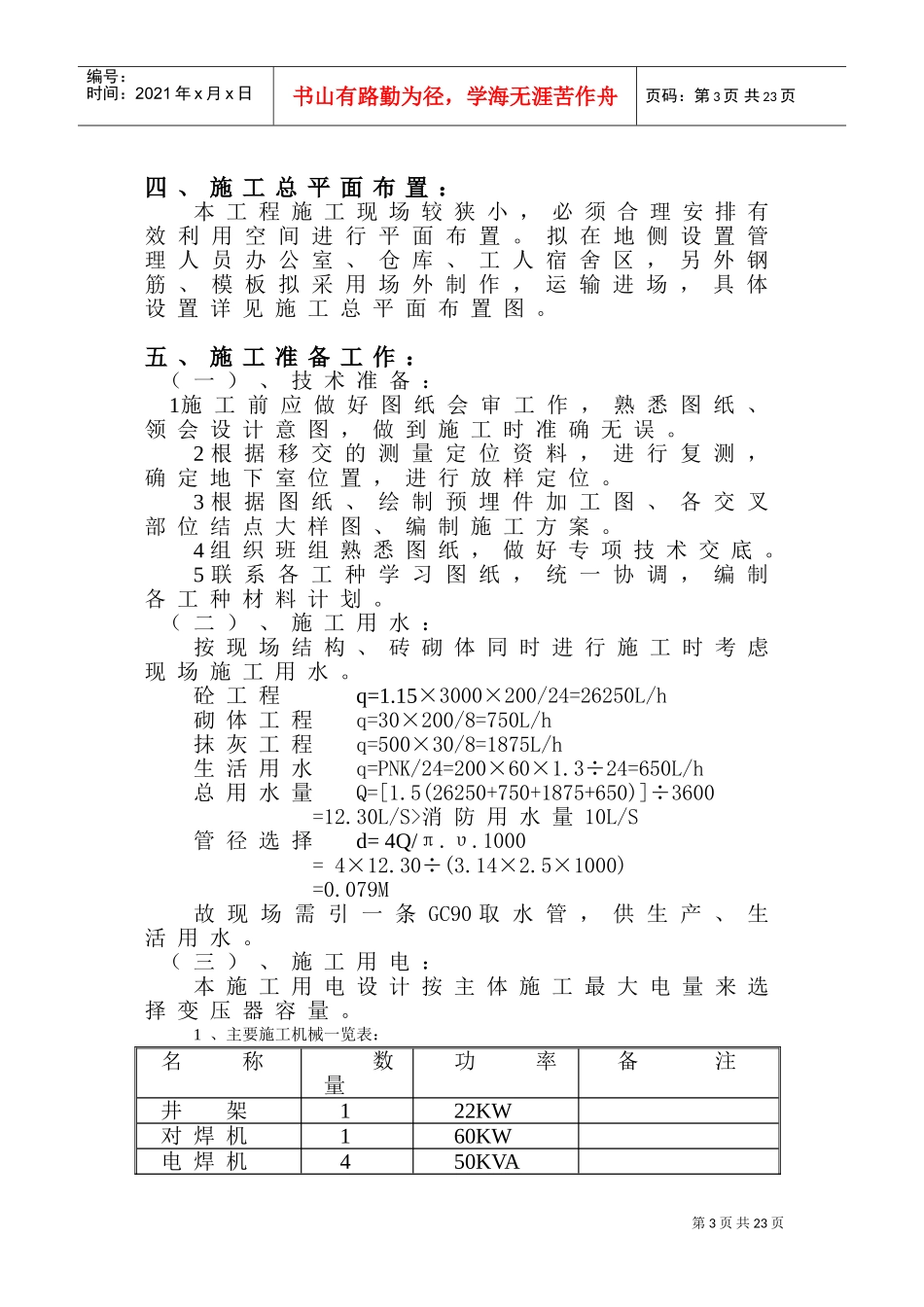

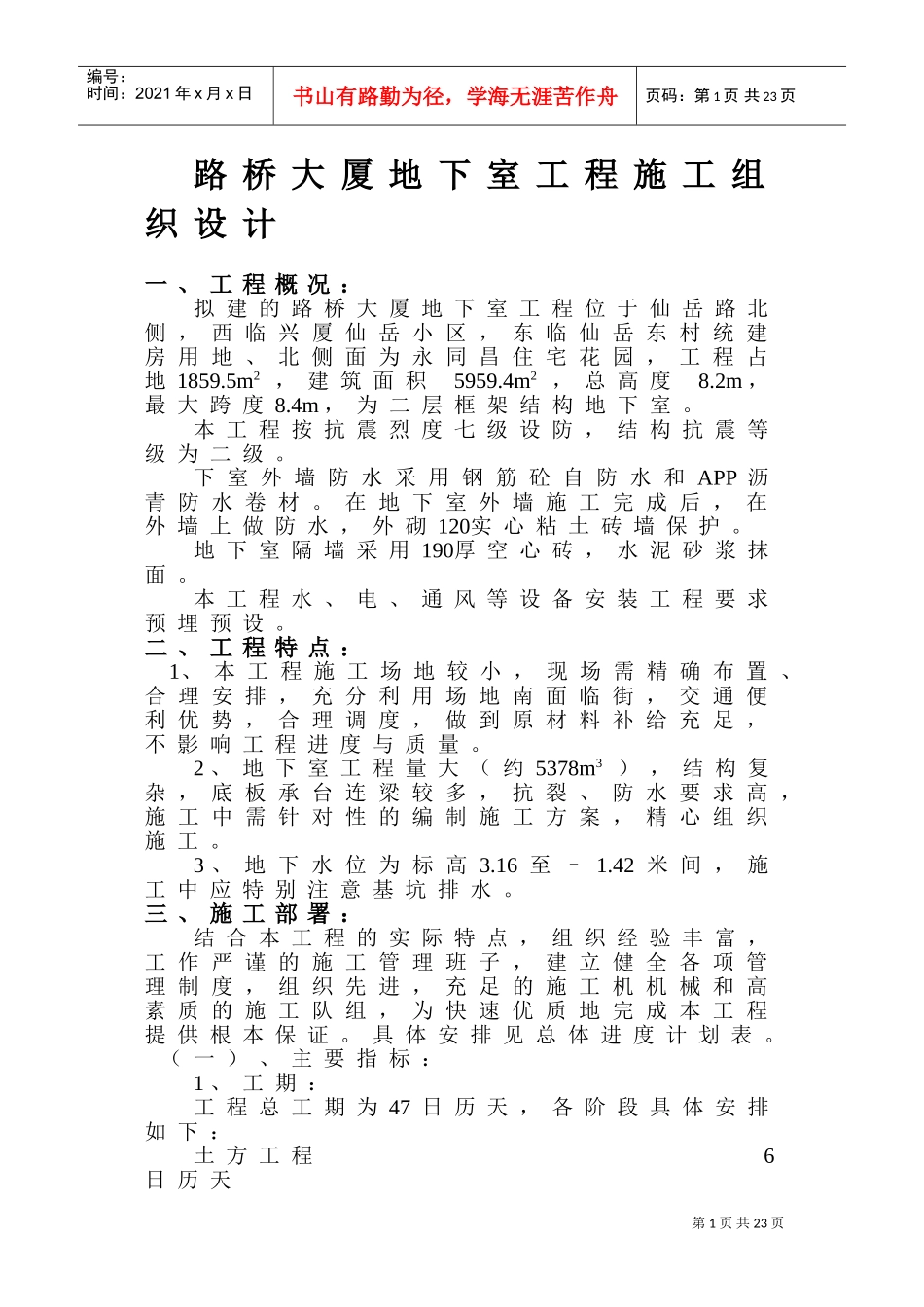

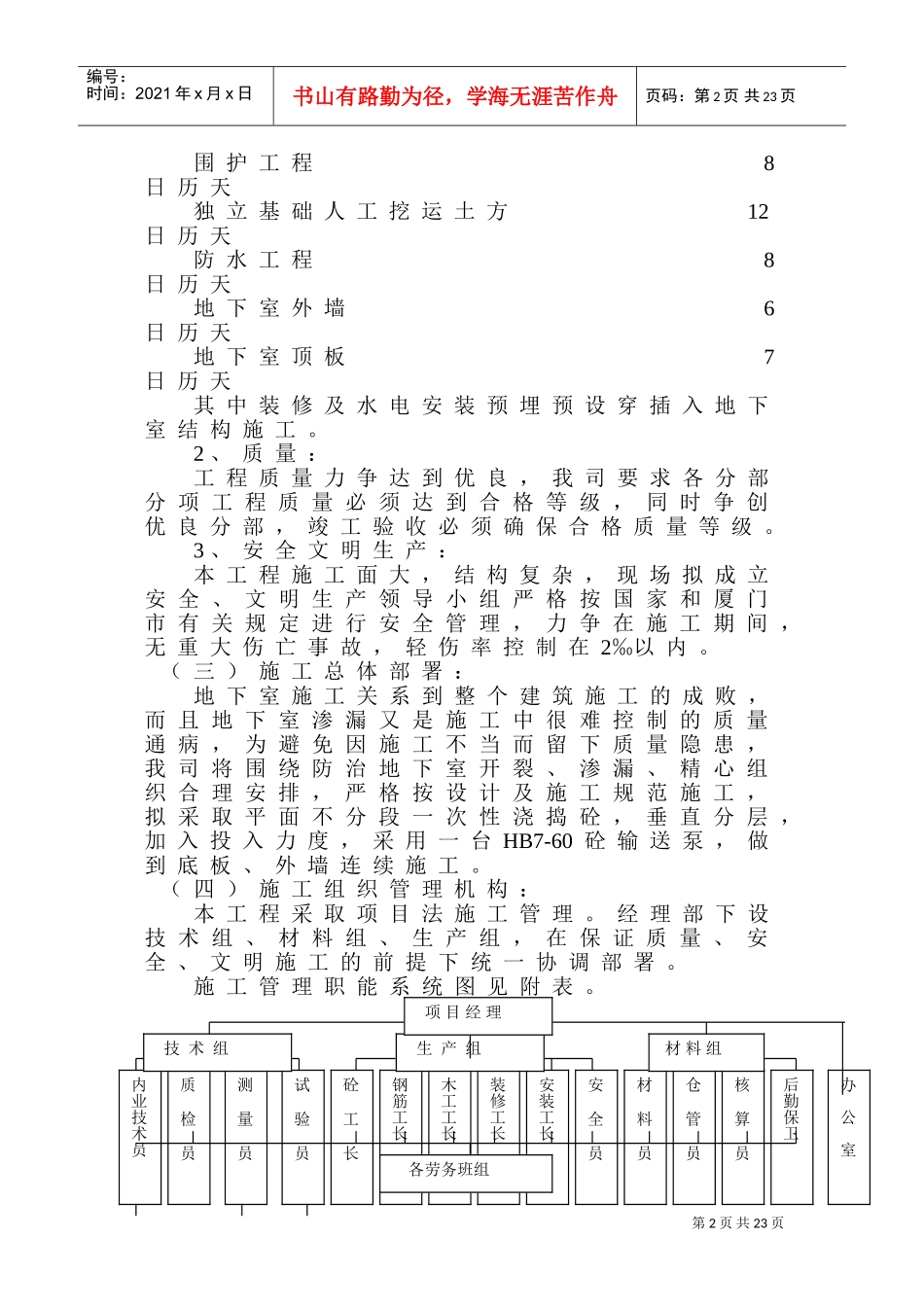

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页路桥大厦地下室工程施工组织设计一、工程概况:拟建的路桥大厦地下室工程位于仙岳路北侧,西临兴厦仙岳小区,东临仙岳东村统建房用地、北侧面为永同昌住宅花园,工程占地1859
5m2,建筑面积5959
4m2,总高度8
2m,最大跨度8
4m,为二层框架结构地下室
本工程按抗震烈度七级设防,结构抗震等级为二级
下室外墙防水采用钢筋砼自防水和APP沥青防水卷材
在地下室外墙施工完成后,在外墙上做防水,外砌120实心粘土砖墙保护
地下室隔墙采用190厚空心砖,水泥砂浆抹面
本工程水、电、通风等设备安装工程要求预埋预设
二、工程特点:1、本工程施工场地较小,现场需精确布置、合理安排,充分利用场地南面临街,交通便利优势,合理调度,做到原材料补给充足,不影响工程进度与质量
2、地下室工程量大(约5378m3),结构复杂,底板承台连梁较多,抗裂、防水要求高,施工中需针对性的编制施工方案,精心组织施工
3、地下水位为标高3
42米间,施工中应特别注意基坑排水
三、施工部署:结合本工程的实际特点,组织经验丰富,工作严谨的施工管理班子,建立健全各项管理制度,组织先进,充足的施工机机械和高素质的施工队组,为快速优质地完成本工程提供根本保证
具体安排见总体进度计划表
(一)、主要指标:1、工期:工程总工期为47日历天,各阶段具体安排如下:土方工程6日历天第2页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页围护工程8日历天独立基础人工挖运土方12日历天防水工程8日历天地下室外墙6日历天地下室顶板7日历天其中装修及水电安装预埋预设穿插入地下室结构施工
2、质量:工程质量力争达到优良,我司要求各分部分项工程质量必须达到合格等级,同时争创优良分部,竣工验收必须确保合
