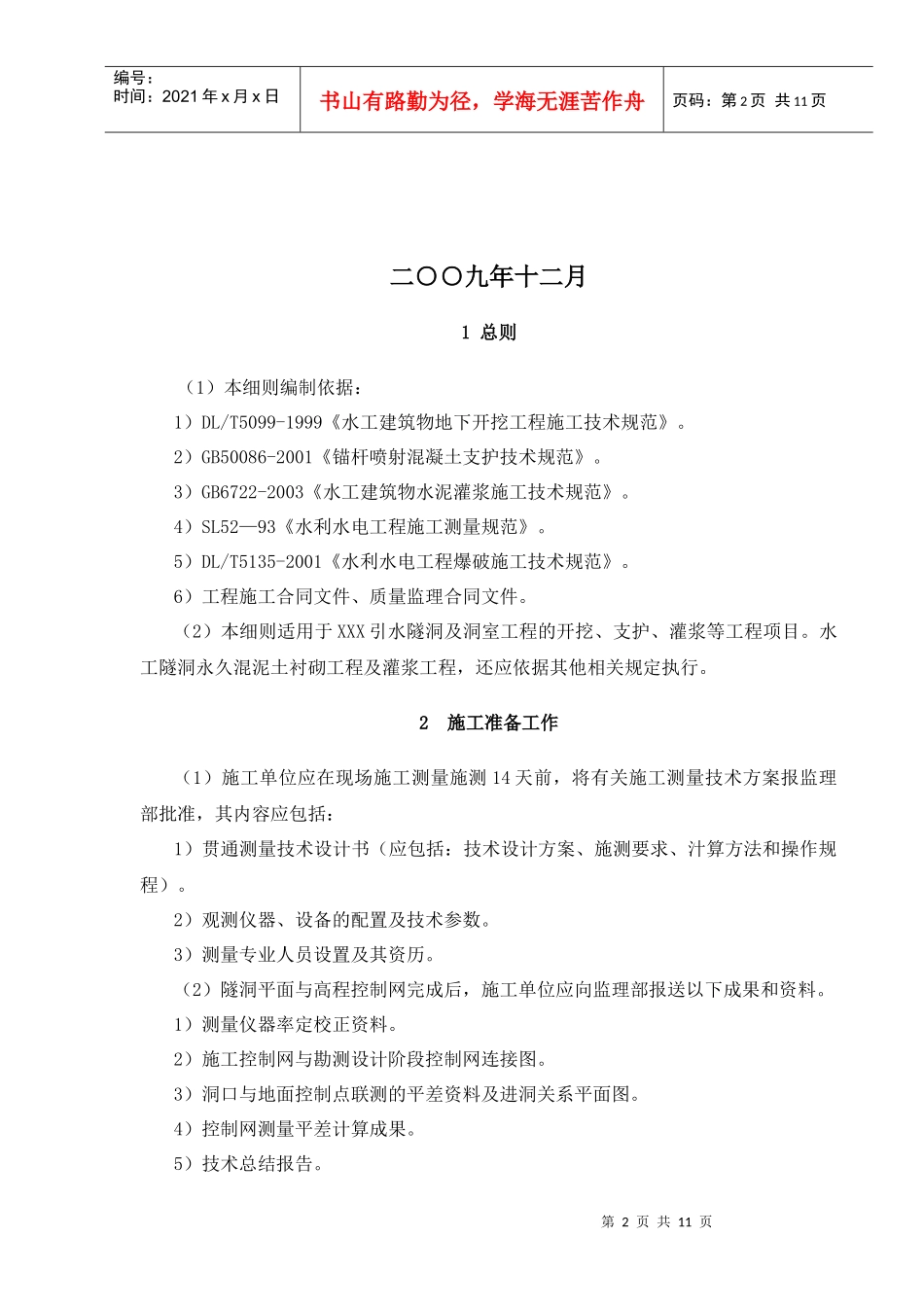

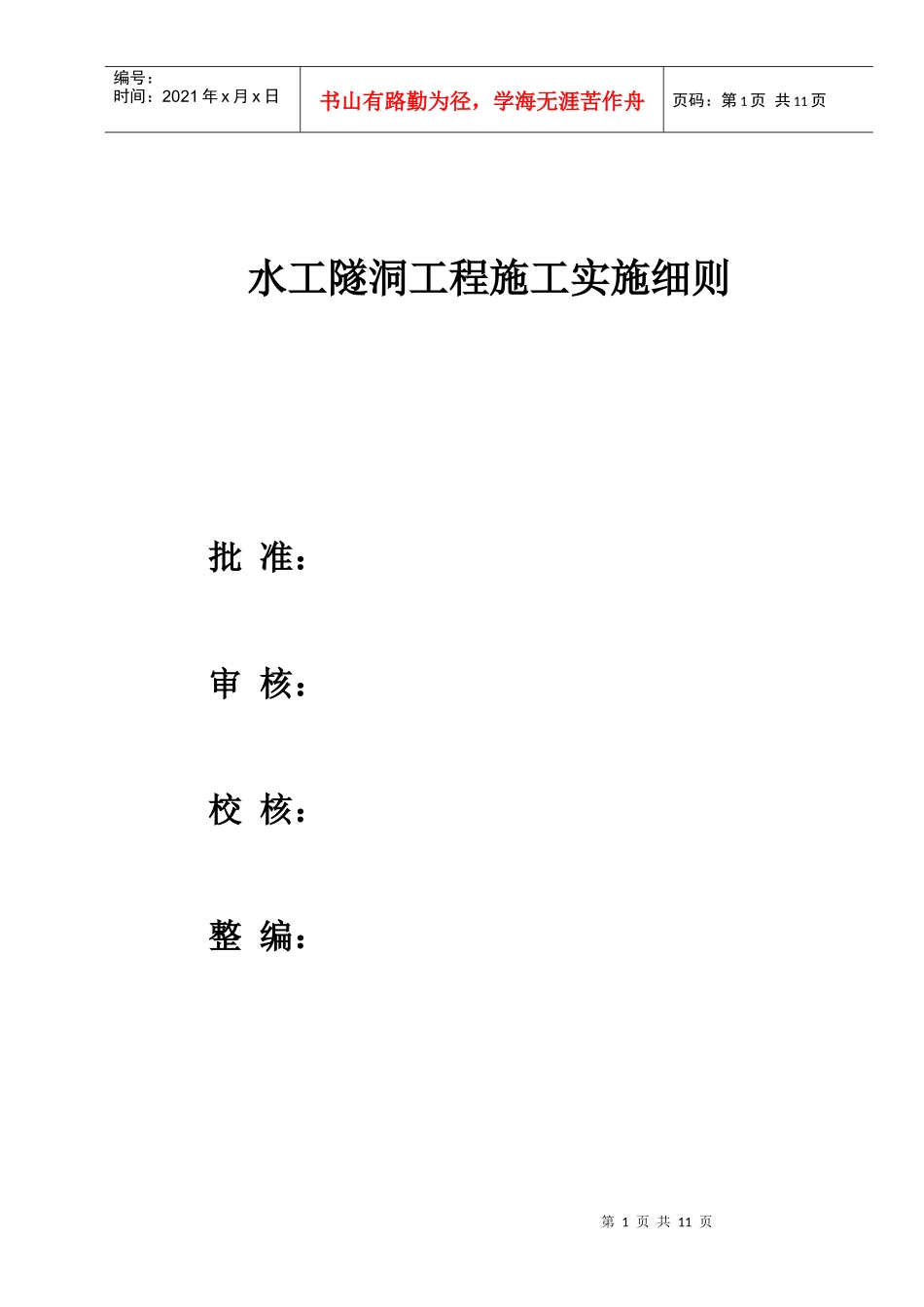

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页水工隧洞工程施工实施细则批准:审核:校核:整编:第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页二○○九年十二月1总则(1)本细则编制依据:1)DL/T5099-1999《水工建筑物地下开挖工程施工技术规范》
2)GB50086-2001《锚杆喷射混凝土支护技术规范》
3)GB6722-2003《水工建筑物水泥灌浆施工技术规范》
4)SL52—93《水利水电工程施工测量规范》
5)DL/T5135-2001《水利水电工程爆破施工技术规范》
6)工程施工合同文件、质量监理合同文件
(2)本细则适用于XXX引水隧洞及洞室工程的开挖、支护、灌浆等工程项目
水工隧洞永久混泥土衬砌工程及灌浆工程,还应依据其他相关规定执行
2施工准备工作(1)施工单位应在现场施工测量施测14天前,将有关施工测量技术方案报监理部批准,其内容应包括:1)贯通测量技术设计书(应包括:技术设计方案、施测要求、汁算方法和操作规程)
2)观测仪器、设备的配置及技术参数
3)测量专业人员设置及其资历
(2)隧洞平面与高程控制网完成后,施工单位应向监理部报送以下成果和资料
1)测量仪器率定校正资料
2)施工控制网与勘测设计阶段控制网连接图
3)洞口与地面控制点联测的平差资料及进洞关系平面图
4)控制网测量平差计算成果
5)技术总结报告

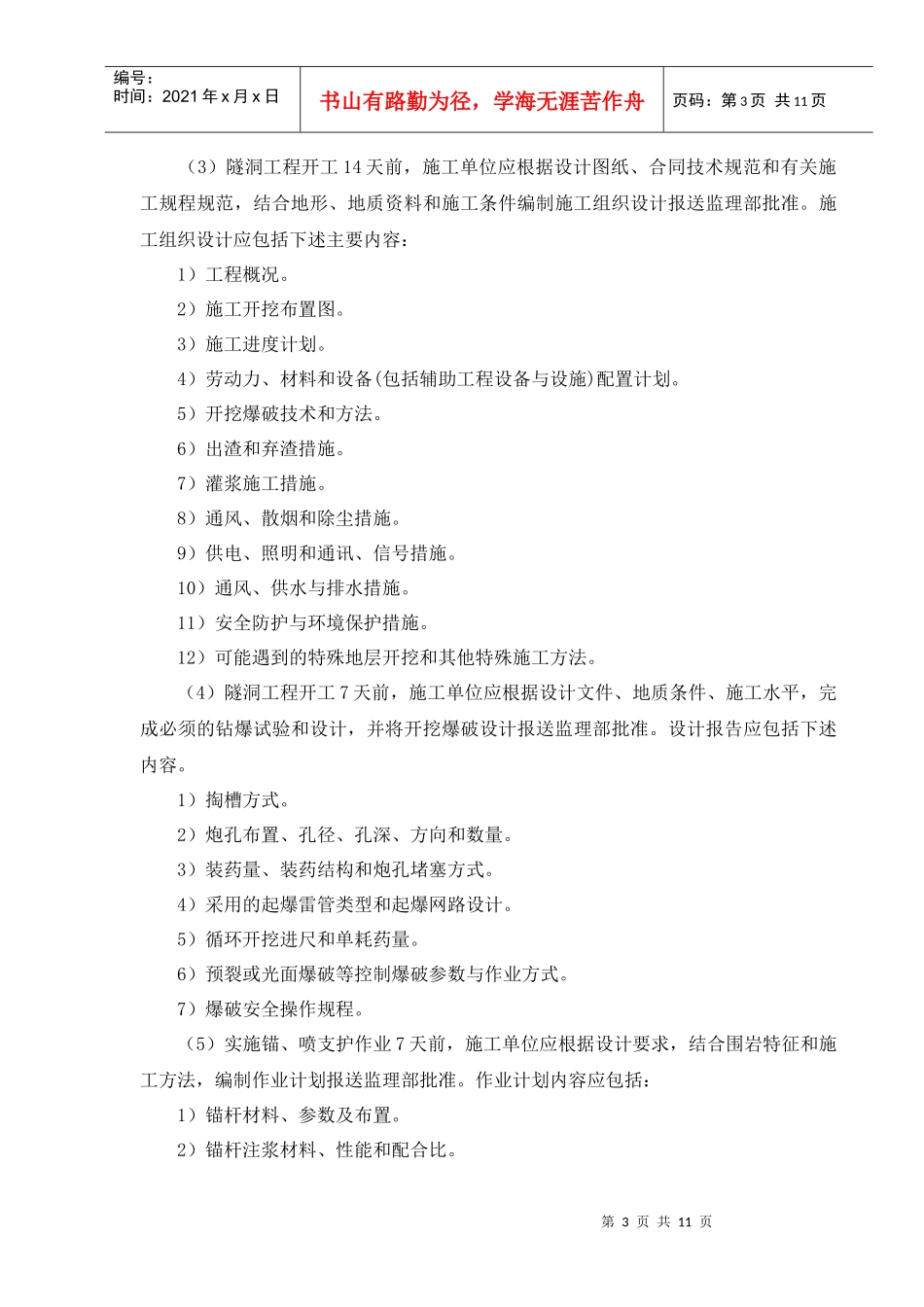

第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页(3)隧洞工程开工14天前,施工单位应根据设计图纸、合同技术规范和有关施工规程规范,结合地形、地质资料和施工条件编制施工组织设计报送监理部批准
施工组织设计应包括下述主要内容:1)工程概况
2)施工开挖布置图
3)施工进度计划
