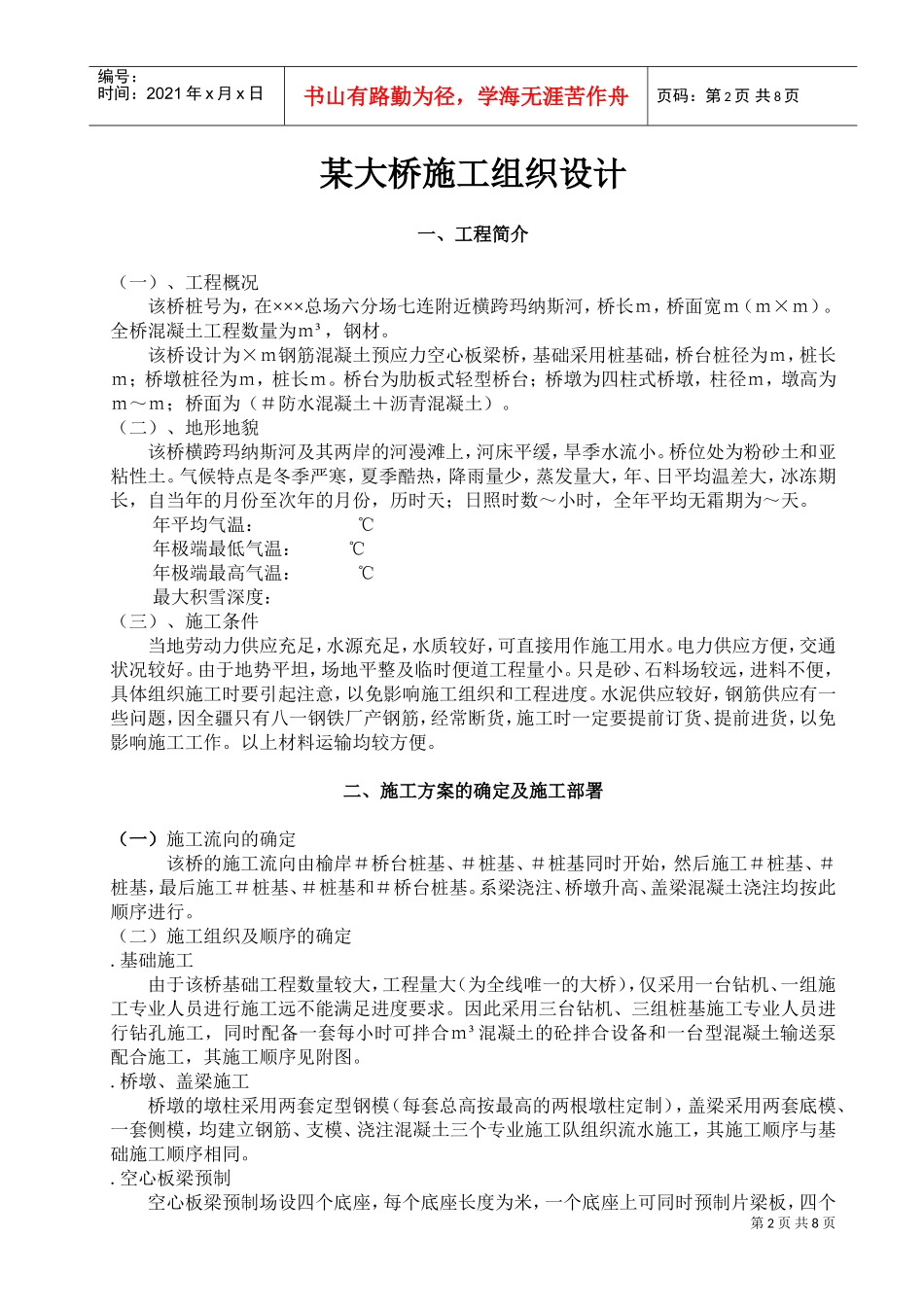

第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页某大桥施工组织设计一、工程简介(一)、工程概况该桥桩号为,在×××总场六分场七连附近横跨玛纳斯河,桥长m,桥面宽m(m×m)
全桥混凝土工程数量为m³,钢材
该桥设计为×m钢筋混凝土预应力空心板梁桥,基础采用桩基础,桥台桩径为m,桩长m;桥墩桩径为m,桩长m
桥台为肋板式轻型桥台;桥墩为四柱式桥墩,柱径m,墩高为m~m;桥面为(#防水混凝土+沥青混凝土)
(二)、地形地貌该桥横跨玛纳斯河及其两岸的河漫滩上,河床平缓,旱季水流小
桥位处为粉砂土和亚粘性土
气候特点是冬季严寒,夏季酷热,降雨量少,蒸发量大,年、日平均温差大,冰冻期长,自当年的月份至次年的月份,历时天;日照时数~小时,全年平均无霜期为~天
年平均气温:℃年极端最低气温:℃年极端最高气温:℃最大积雪深度:(三)、施工条件当地劳动力供应充足,水源充足,水质较好,可直接用作施工用水
电力供应方便,交通状况较好
由于地势平坦,场地平整及临时便道工程量小
只是砂、石料场较远,进料不便,具体组织施工时要引起注意,以免影响施工组织和工程进度
水泥供应较好,钢筋供应有一些问题,因全疆只有八一钢铁厂产钢筋,经常断货,施工时一定要提前订货、提前进货,以免影响施工工作
以上材料运输均较方便
二、施工方案的确定及施工部署(一)施工流向的确定该桥的施工流向由榆岸#桥台桩基、#桩基、#桩基同时开始,然后施工#桩基、#桩基,最后施工#桩基、#桩基和#桥台桩基
系梁浇注、桥墩升高、盖梁混凝土浇注均按此顺序进行
(二)施工组织及顺序的确定
基础施工由于该桥基础工程数量较大,工程量大(为全线唯一的大桥),仅采用一台钻机、一组施工专业人员进行施工远不能满足进度要求
因此采用三台钻机、三组桩基施工专业人员进行钻孔施工,同时配备一套每小时可拌合m³混凝土的砼拌合设备
