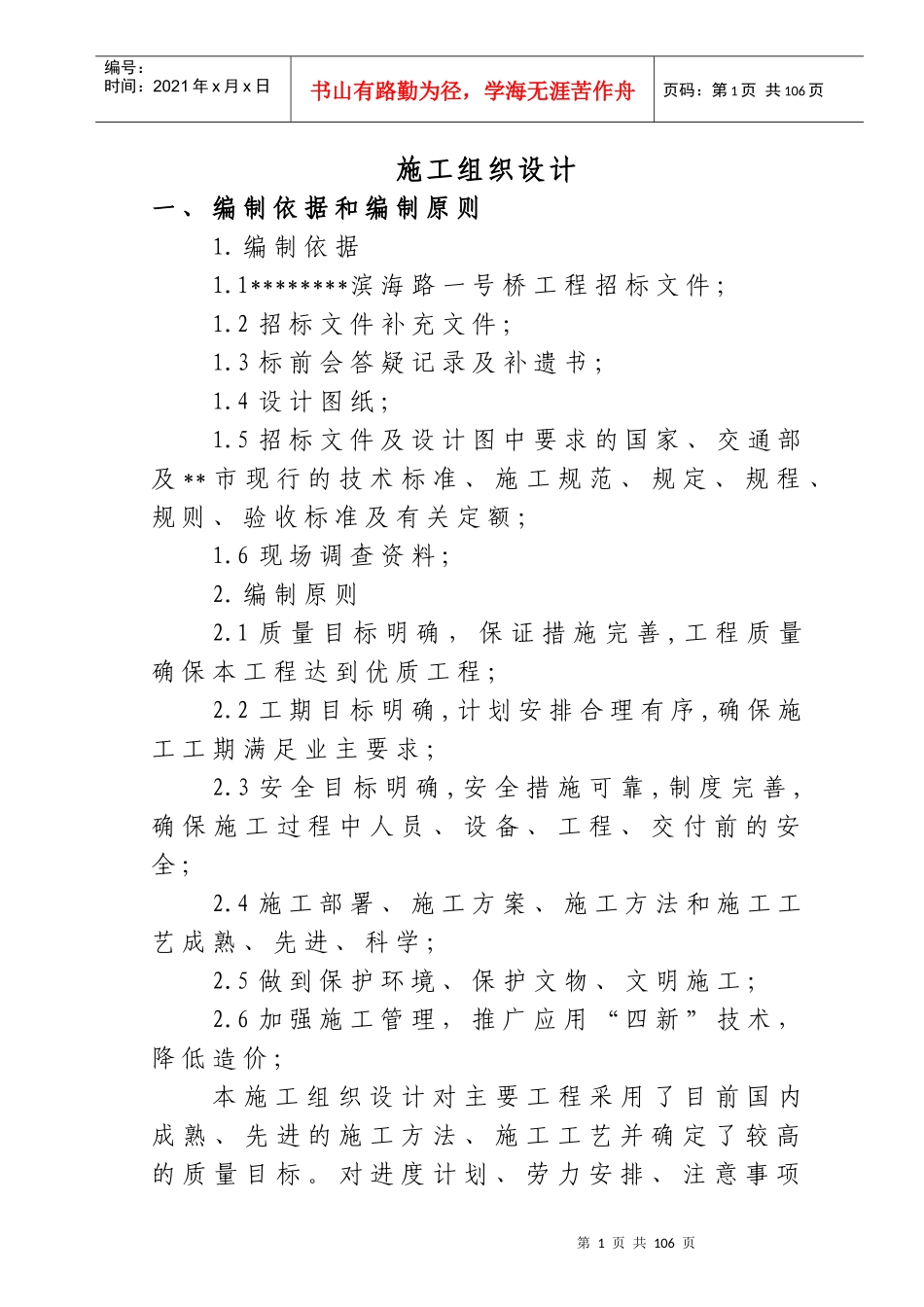

第1页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共106页施工组织设计一、编制依据和编制原则1
1********滨海路一号桥工程招标文件;1
2招标文件补充文件;1
3标前会答疑记录及补遗书;1
4设计图纸;1
5招标文件及设计图中要求的国家、交通部及**市现行的技术标准、施工规范、规定、规程、规则、验收标准及有关定额;1
6现场调查资料;2
1质量目标明确,保证措施完善,工程质量确保本工程达到优质工程;2
2工期目标明确,计划安排合理有序,确保施工工期满足业主要求;2
3安全目标明确,安全措施可靠,制度完善,确保施工过程中人员、设备、工程、交付前的安全;2
4施工部署、施工方案、施工方法和施工工艺成熟、先进、科学;2
5做到保护环境、保护文物、文明施工;2
6加强施工管理,推广应用“四新”技术,降低造价;本施工组织设计对主要工程采用了目前国内成熟、先进的施工方法、施工工艺并确定了较高的质量目标

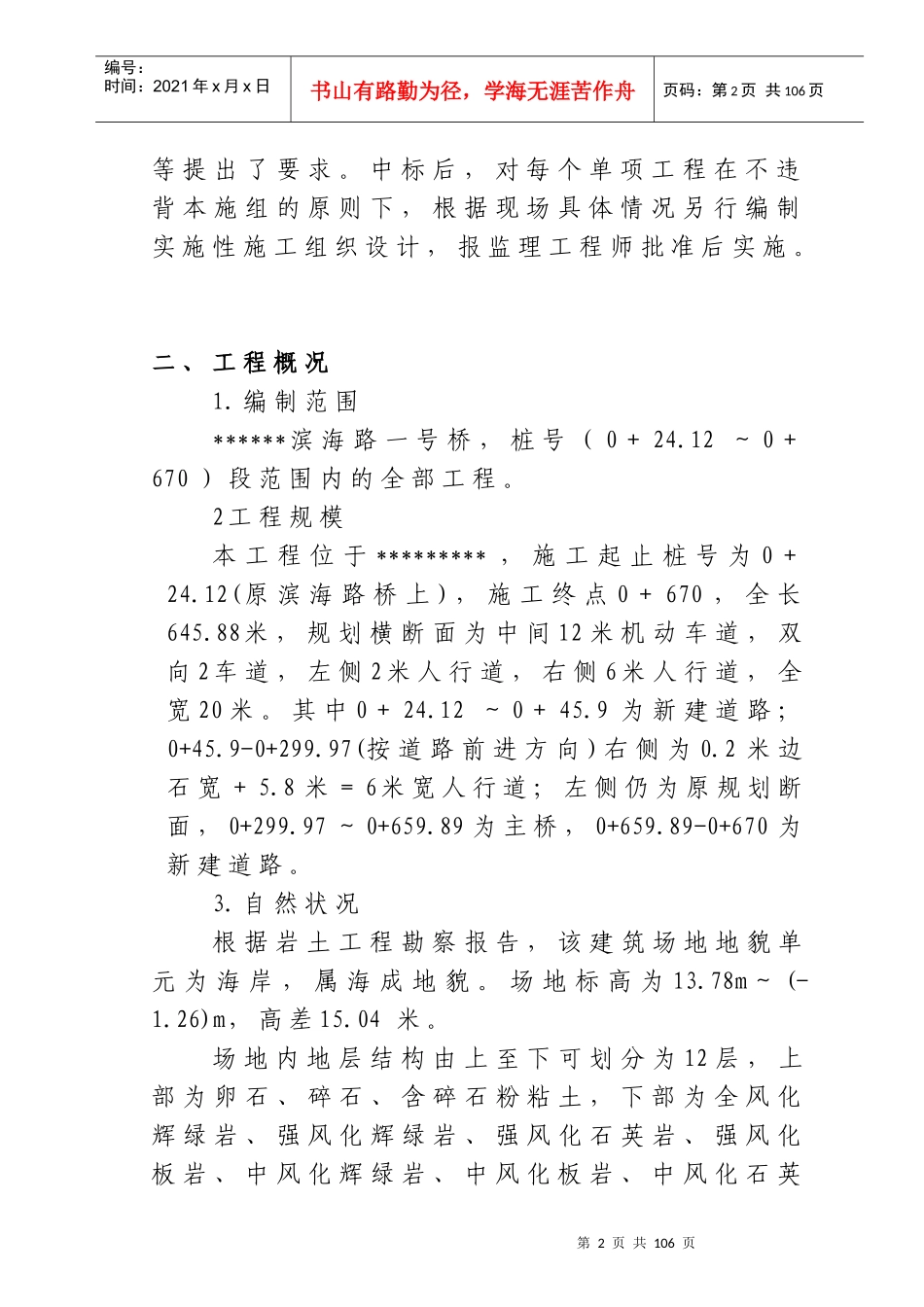

对进度计划、劳力安排、注意事项第2页共106页第1页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共106页等提出了要求
中标后,对每个单项工程在不违背本施组的原则下,根据现场具体情况另行编制实施性施工组织设计,报监理工程师批准后实施
二、工程概况1
编制范围******滨海路一号桥,桩号(0+24
12~0+670)段范围内的全部工程
2工程规模本工程位于*********,施工起止桩号为0+24
12(原滨海路桥上),施工终点0+670,全长645
88米,规划横断面为中间12米机动车道,双向2车道,左侧2米人行道,右侧6米人行道,全宽20米

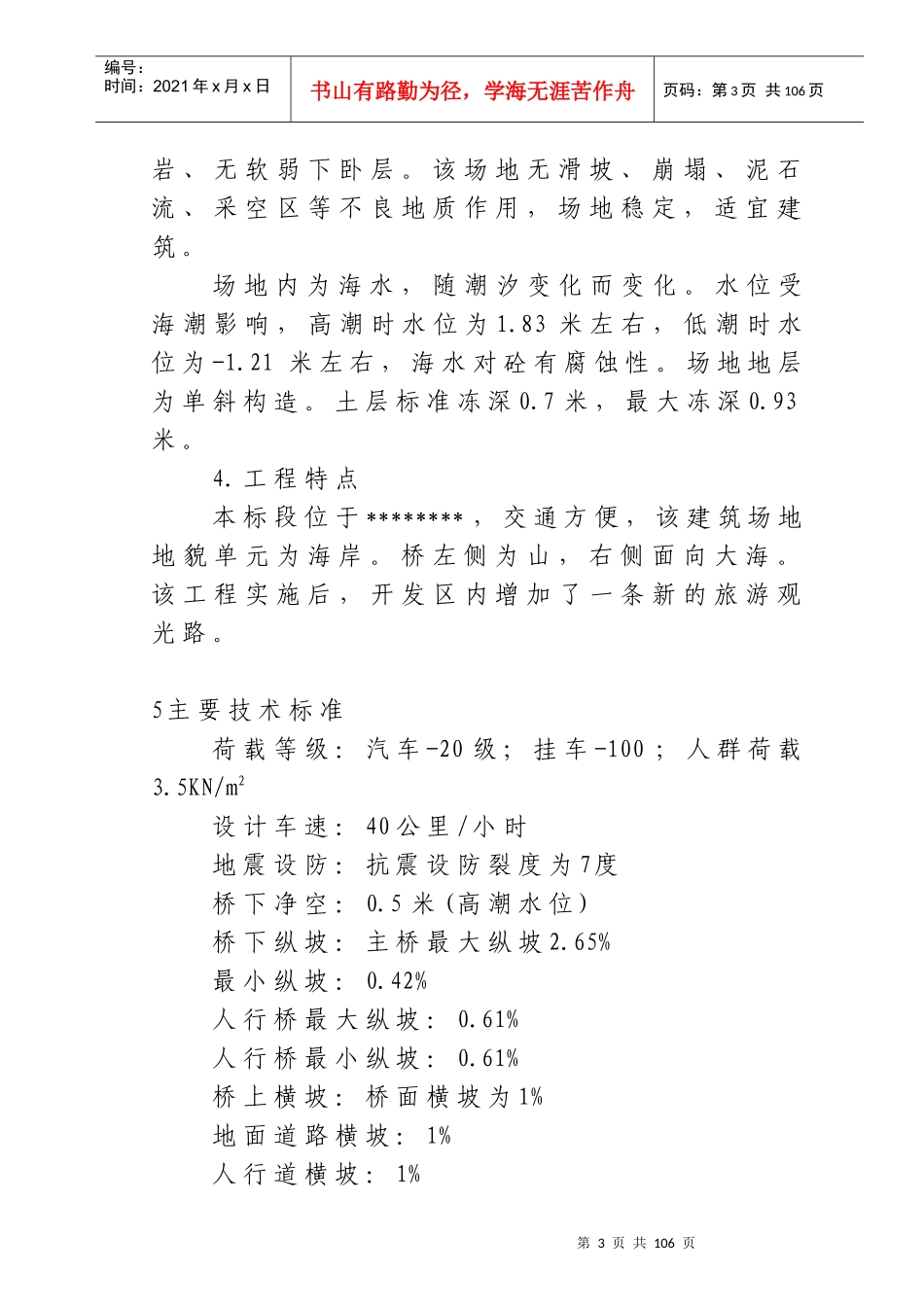

其中0+24
12~0+45
9为新建道路;0+45
9-0+299
97(按道路前进方向)右侧为0
2米边石宽+5
8米=6米宽人行道
