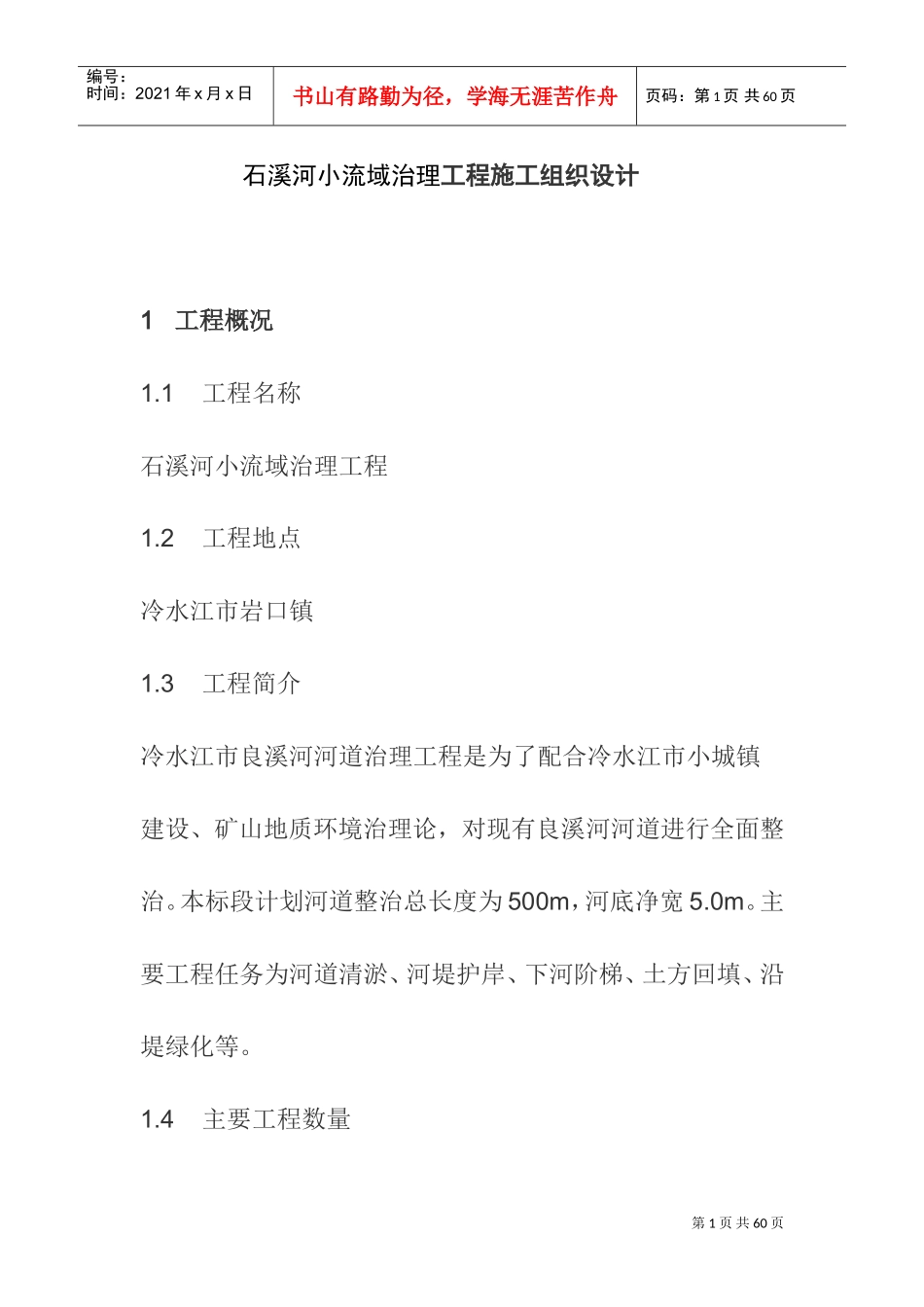

第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共60页石溪河小流域治理工程施工组织设计1工程概况1
1工程名称石溪河小流域治理工程1
2工程地点冷水江市岩口镇1
3工程简介冷水江市良溪河河道治理工程是为了配合冷水江市小城镇建设、矿山地质环境治理论,对现有良溪河河道进行全面整治
本标段计划河道整治总长度为500m,河底净宽5
主要工程任务为河道清淤、河堤护岸、下河阶梯、土方回填、沿堤绿化等
4主要工程数量第2页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共60页(1)浆砌河岸500m、清淤500m等2工程目标工期目标:本标段计划开工日期为2011年5月18日,计划竣工日期为2011年8月18日,工期为90日历天
质量目标:确保工程质量达到合格以上
3施工部署3
1确定施工布置的基本原则1、按照良溪河河道整治工程施工的总体部署,把握难点
2、依据现场查看地形地貌
3、根据本工程的规模和特点,结合现场实际情况,合理划分施工区段,使工程有序的展开
4、依据施工用图纸及业主关于合同工期的要求,合理安排本工程的工期
第3页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共60页4、考虑现场具体情况对施工的影响
2工程项目部组成我公司中标本工程后,就将本工程作为公司的创优工程、重点工程,组建强有力的项目经理部,公司任命项目经理、项目总工程师,其它人员在全公司范围内招聘责任心强、有专业技术及管理能力强的工程技术人员进入项目部,认真执行项目经理负责制,管理人员及特殊工种操作人员需持证上岗
1项目经理部主要组成人员如下:项目经理资质为水利二级、职称为工程师
项目总工程师资质为水利二级、职称为工程师
2项目经理部组织机构根据本工程特点,成立项目经理部,下设5科
