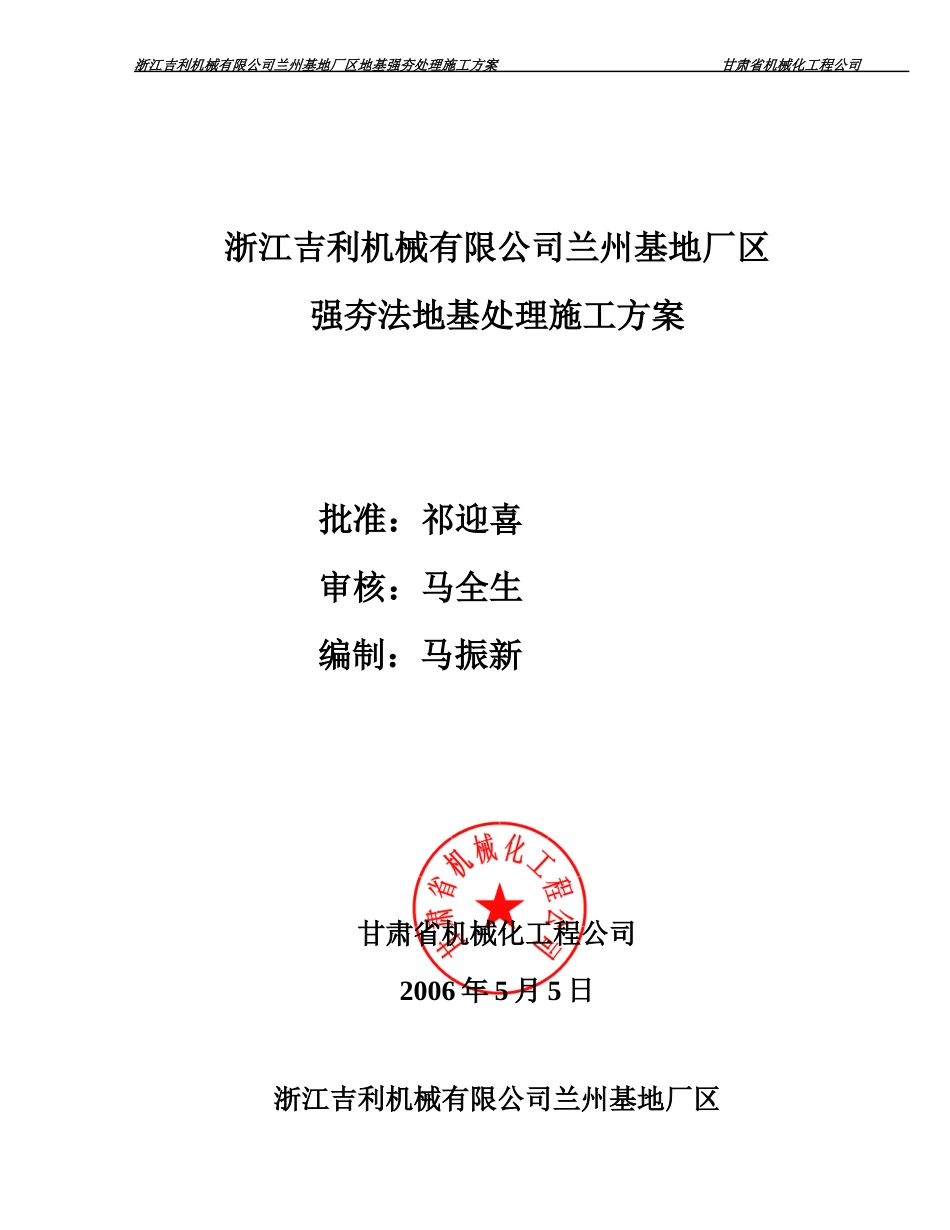

浙江吉利机械有限公司兰州基地厂区地基强夯处理施工方案甘肃省机械化工程公司浙江吉利机械有限公司兰州基地厂区强夯法地基处理施工方案批准:祁迎喜审核:马全生编制:马振新甘肃省机械化工程公司2006年5月5日浙江吉利机械有限公司兰州基地厂区浙江吉利机械有限公司兰州基地厂区地基强夯处理施工方案甘肃省机械化工程公司强夯法地基处理施工方案一、概述(一)、工程名称:浙江吉利机械有限公司兰州基地厂区地基强夯处理(二)、工程地点:本工程位于兰州市永登县中川镇(三)、工程概况:该基地厂区建设工程为新建工程项目,项目厂区占地约亩,场地南临省道208线,西临尹中高速公路,东距兰州市中心约70公里,工程项目由总装车间、涂装车间、综合楼、焊装车间、联合泵房、油化库、综合库、冲压车间的土方工程、基础工程、建安工程、给排水工程,暖通工程、电气工程及厂区道路等工程组成
本方案主要对本公司所承担的基础工程中的强夯法地基处理工程,提出施工方案
(四)、地质概况:根据本工程岩土勘察报告,说明本场地无不良地质现象,地层从上至下依次为:素填土、粉土层、砾砂层、粉质粘土等组成
(五)、工程质量要求:达到优良等级(六)、主要工程量:强夯面积约M2二、设备、人员动员周期和到施工现场的方法(一)、设备、人员动员周期我们已将拟投入本项目工程的人员、设备全部集整装待命,人员已进行短期集训,设备保养、维修完毕,状况良好,全部人员、设备可在业主发出进场指令后2日内进入施工现场
(二)、设备、人员、材料运到施工现场的方法1、施工人员进入现场的方法全体施工人员将按以下顺序分乘自备交通车进入现场
先遣人员→营地建设人员→项目部管理人员→各施工班组施工人员

2、施工机械进入现场的方法浙江吉利机械有限公司兰州基地厂区地基强夯处理施工方案甘肃省机械化工程公司强夯施工机械由公司就近从各本公司在省内施工的各工地进行抽调,由拖车运输进场,经组装后投入施
