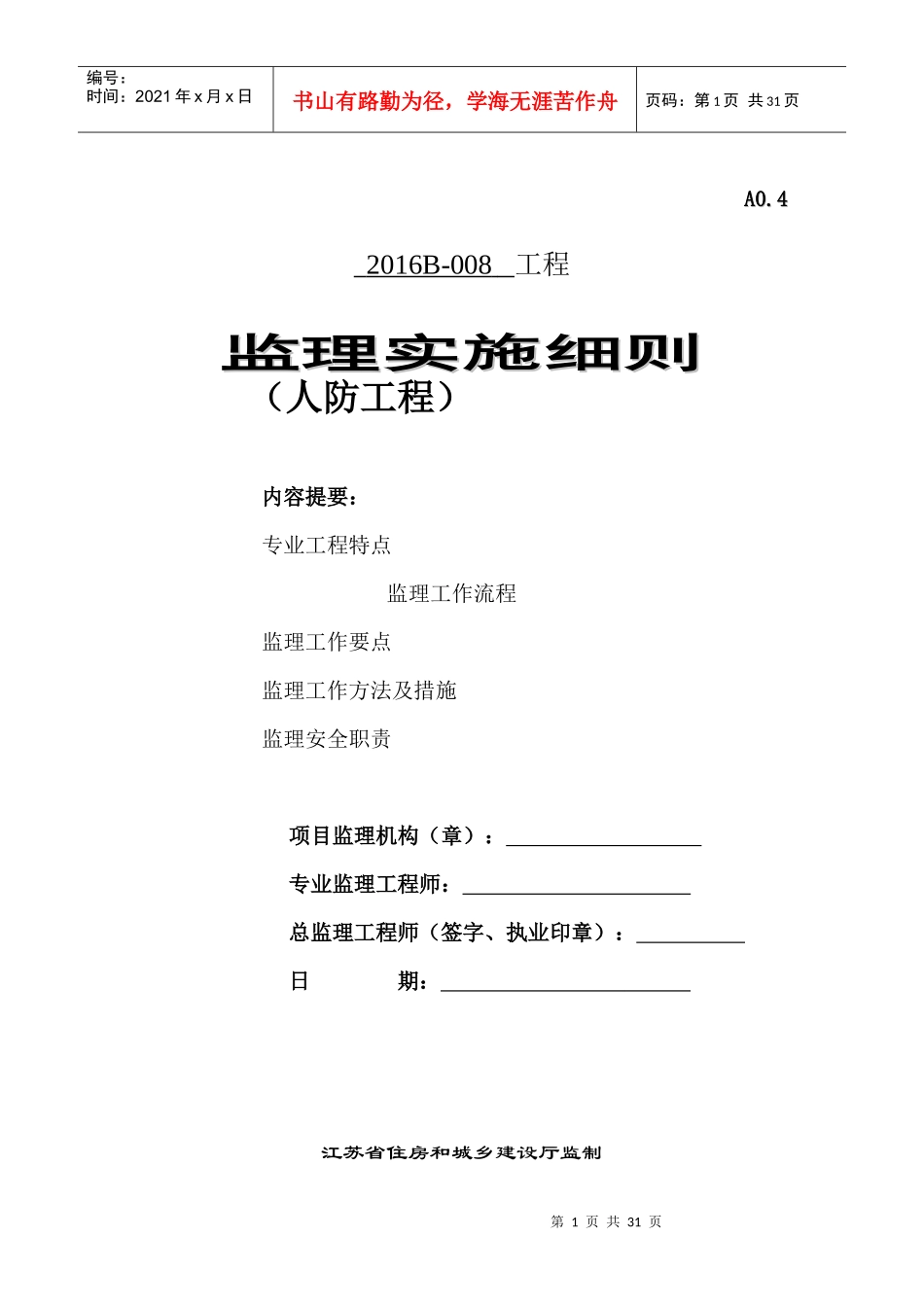

第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页A0

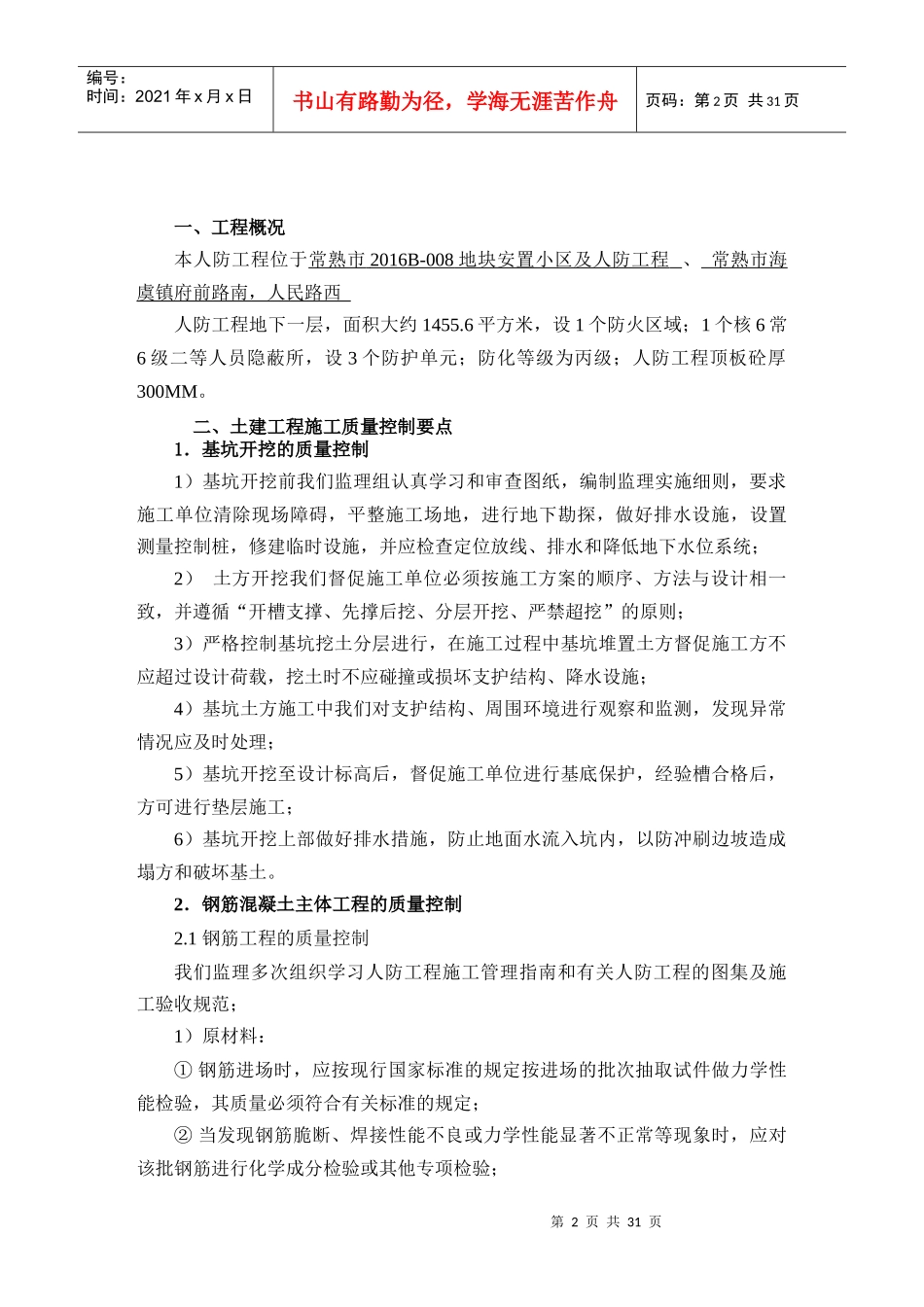

42016B-008工程监理实施细则监理实施细则(人防工程)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施监理安全职责项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页一、工程概况本人防工程位于常熟市2016B-008地块安置小区及人防工程、常熟市海虞镇府前路南,人民路西人防工程地下一层,面积大约1455
6平方米,设1个防火区域;1个核6常6级二等人员隐蔽所,设3个防护单元;防化等级为丙级;人防工程顶板砼厚300MM
二、土建工程施工质量控制要点1.基坑开挖的质量控制1)基坑开挖前我们监理组认真学习和审查图纸,编制监理实施细则,要求施工单位清除现场障碍,平整施工场地,进行地下勘探,做好排水设施,设置测量控制桩,修建临时设施,并应检查定位放线、排水和降低地下水位系统;2)土方开挖我们督促施工单位必须按施工方案的顺序、方法与设计相一致,并遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则;3)严格控制基坑挖土分层进行,在施工过程中基坑堆置土方督促施工方不应超过设计荷载,挖土时不应碰撞或损坏支护结构、降水设施;4)基坑土方施工中我们对支护结构、周围环境进行观察和监测,发现异常情况应及时处理;5)基坑开挖至设计标高后,督促施工单位进行基底保护,经验槽合格后,方可进行垫层施工;6)基坑开挖上部做好排水措施,防止地面水流入坑内,以防冲刷边坡造成塌方和破坏基土

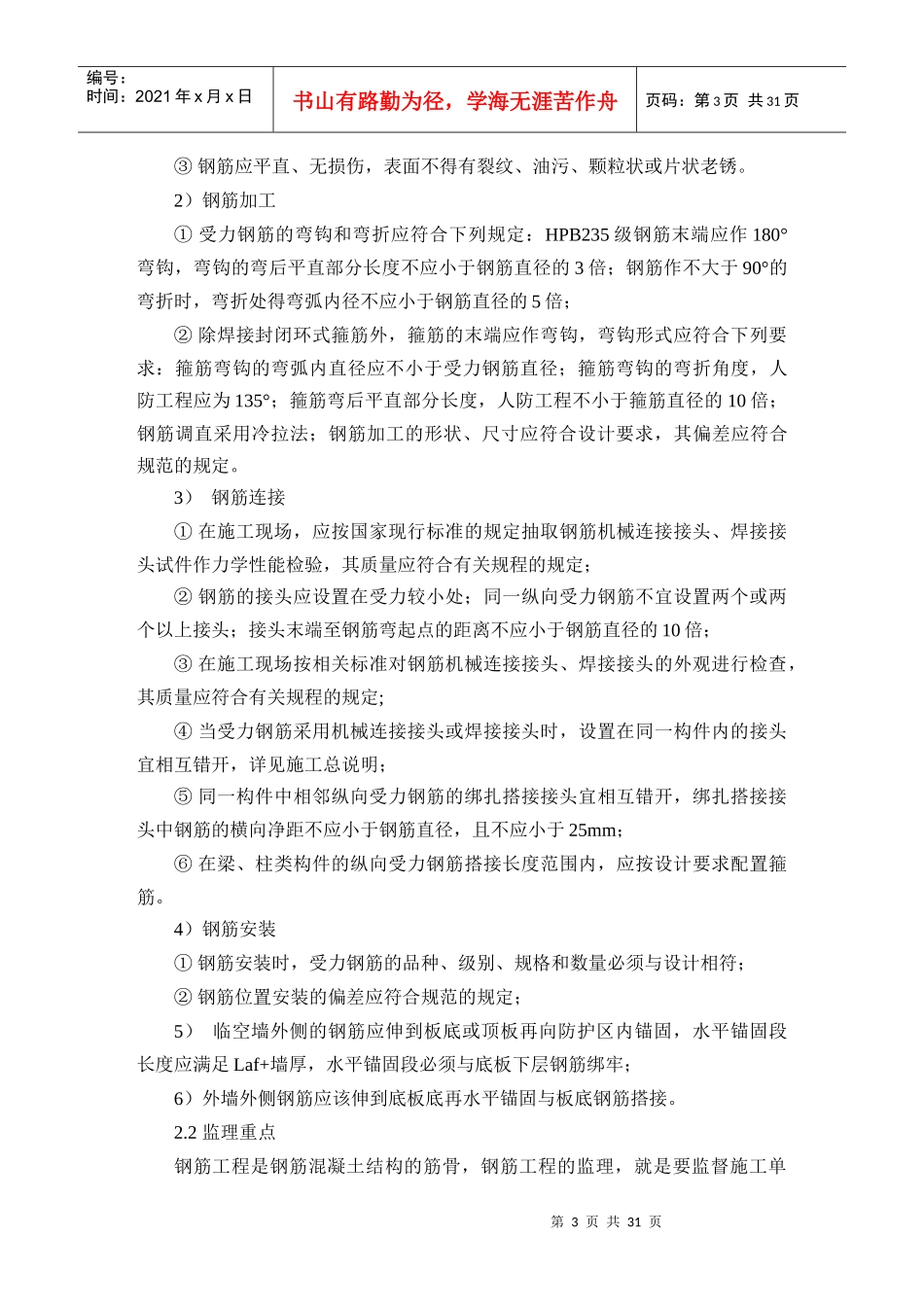

2.钢筋混凝土主体工程的质量控制2
1钢筋工程的质量控制我们监理多次组织学习人防工程施工管理指南和有关人防工程的图集及施工验收规范;1)原材料:①
