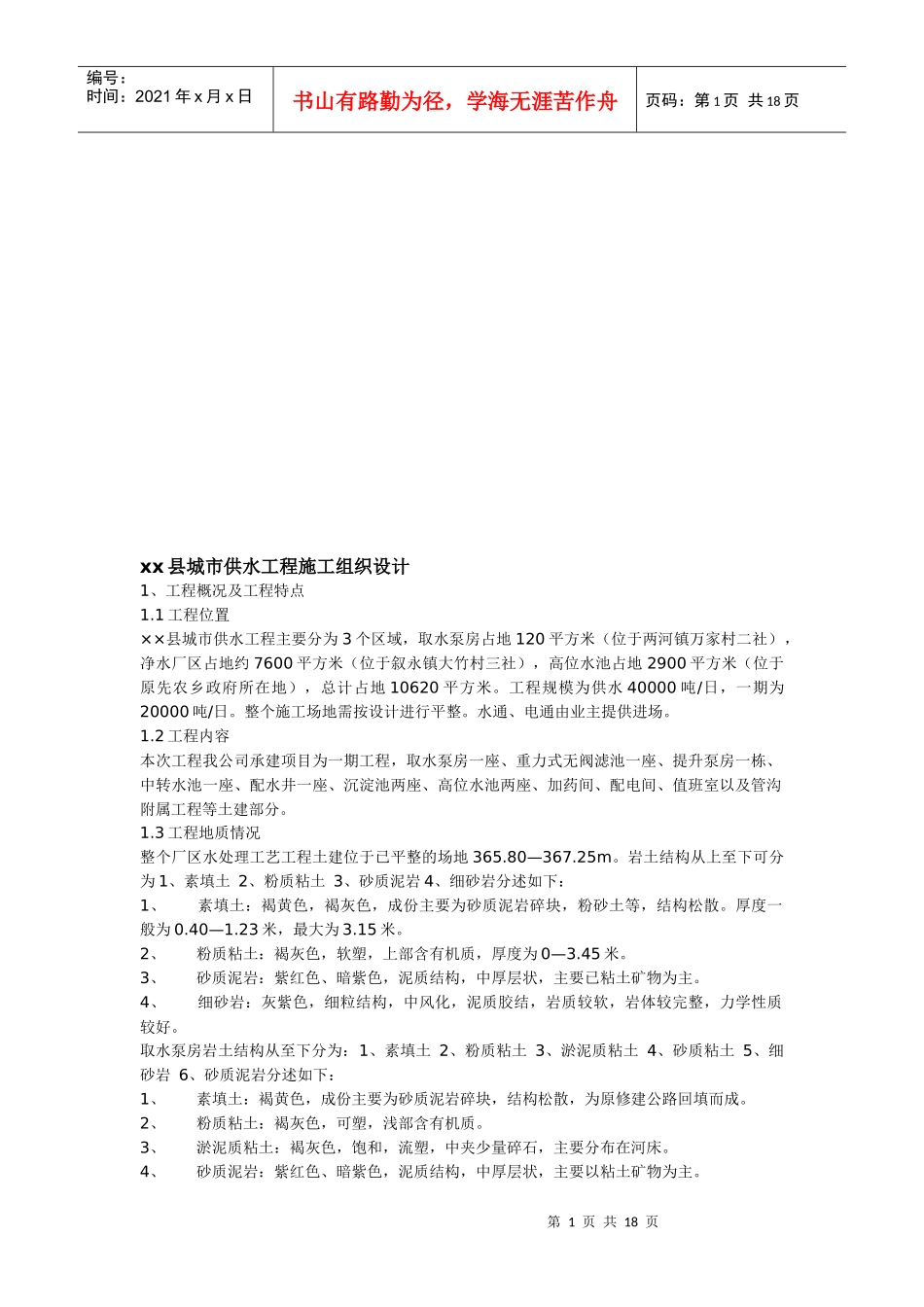

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页xx县城市供水工程施工组织设计1、工程概况及工程特点1.1工程位置××县城市供水工程主要分为3个区域,取水泵房占地120平方米(位于两河镇万家村二社),净水厂区占地约7600平方米(位于叙永镇大竹村三社),高位水池占地2900平方米(位于原先农乡政府所在地),总计占地10620平方米。工程规模为供水40000吨/日,一期为20000吨/日。整个施工场地需按设计进行平整。水通、电通由业主提供进场。1.2工程内容本次工程我公司承建项目为一期工程,取水泵房一座、重力式无阀滤池一座、提升泵房一栋、中转水池一座、配水井一座、沉淀池两座、高位水池两座、加药间、配电间、值班室以及管沟附属工程等土建部分。1.3工程地质情况整个厂区水处理工艺工程土建位于已平整的场地365.80—367.25m。岩土结构从上至下可分为1、素填土2、粉质粘土3、砂质泥岩4、细砂岩分述如下:1、素填土:褐黄色,褐灰色,成份主要为砂质泥岩碎块,粉砂土等,结构松散。厚度一般为0.40—1.23米,最大为3.15米。2、粉质粘土:褐灰色,软塑,上部含有机质,厚度为0—3.45米。3、砂质泥岩:紫红色、暗紫色,泥质结构,中厚层状,主要已粘土矿物为主。4、细砂岩:灰紫色,细粒结构,中风化,泥质胶结,岩质较软,岩体较完整,力学性质较好。取水泵房岩土结构从至下分为:1、素填土2、粉质粘土3、淤泥质粘土4、砂质粘土5、细砂岩6、砂质泥岩分述如下:1、素填土:褐黄色,成份主要为砂质泥岩碎块,结构松散,为原修建公路回填而成。2、粉质粘土:褐灰色,可塑,浅部含有机质。3、淤泥质粘土:褐灰色,饱和,流塑,中夹少量碎石,主要分布在河床。4、砂质泥岩:紫红色、暗紫色,泥质结构,中厚层状,主要以粘土矿物为主。第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页5、细砂岩:灰紫色,细粒结构,中厚层状。6、砂质泥岩:暗紫色,紫红色,主要以粘土矿物为主。高位水池岩土结构从上至下可分为1、杂填土2、粉质粘土3、砂质泥岩分述如下:1.杂填土:褐黄色,褐灰色,成份主要为建筑垃圾,生活垃圾等,中夹少量粉砂土,结构松散,在场地内均有分布,厚度为0.55—1.45米。2.粉质粘土:褐灰色,可塑,浅部含有机质。3.砂质泥岩:紫红色、暗紫色,泥质结构,中厚层状,主要已粘土矿物为主。1.4工程特点工程多为防渗混凝土结构,施工中要求,准确按重量配合比称量,适宜的拌和时间,混凝土运输过程中杜绝混凝土离析,混凝土分段分层,均匀连续浇筑,保证充分振捣密实性和充分的养生时间。2.施工工期及施工目标2.1按建设单位的指令工期120日历天,开工时间以建设单位的开工令为准。取水泵房在汛期之前完成,下部结构在3月底前完成。施工进度计划表详见附表:2.2本工程我公司质量目标:合格。(质量保证体系见附表:1)2.3本工程安全施工目标:无重大安全事故,事故频率〈6‰。(安全保证体系见附表:2)3.施工组织3.1为优质快速完成本工程,公司抽调施工经验丰富的管理人员,组成现场项目部,负责整个工程的指挥。组织实施各工区的协调配合及质量监督、测试和综合管理及机械材料调度等工作。编制周月质量和进度计划,对工程施工实行三级管理(监理部、项目部、工区)。3.2配合业主进行外部协调及工程统计报表,负责加强与业主、监理工程师及设计单位联系。3.3材料部负责车辆、材料的统一调度与供应,特别是部分材料的购买运输和储备,采取有效的措施,确保工程的顺利进行,并负责机具、车辆的维修和保养。3.4安保、行政部制订安全细则,负责现场交通、环境卫生及安全保卫工作,搞好工程宣传鼓动,财务核算及生产后勤保障工作。项目管理组织机构见附表34.施工平面布置、施工前期准备工作4.1项目部驻地设置为了提高生产效率和工程质量,对本工程施工实行项目法管理,具体的现场实施由项目经理部负责,根据现场条件和工程的分区实施要求,项目经理部设置在综合楼(原有建筑)内。项目部前方即为水处理工艺工程土建场地,可直接指挥施工,也利于与指挥部和外界联系。项目部为四层砖混建筑,二...
