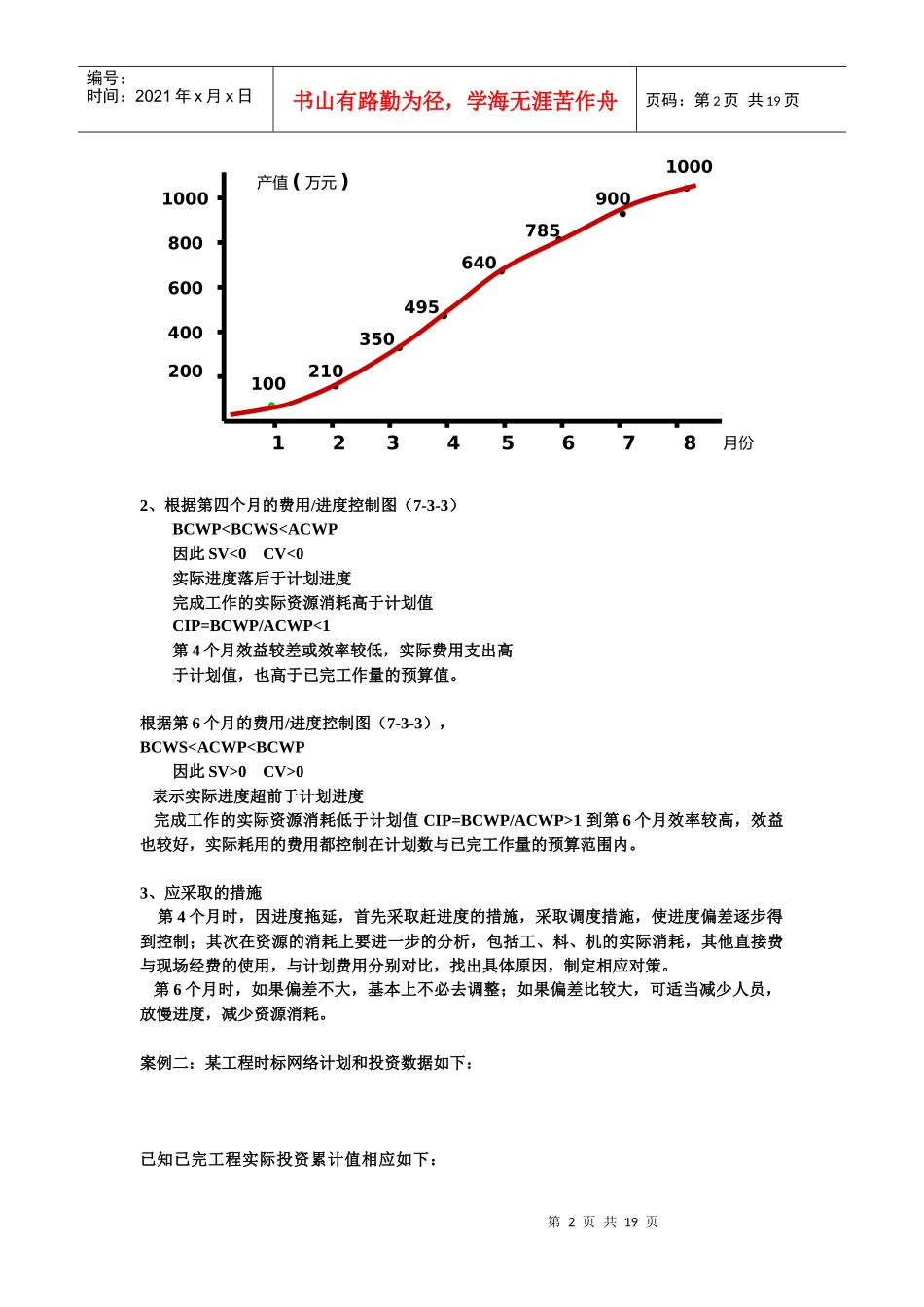

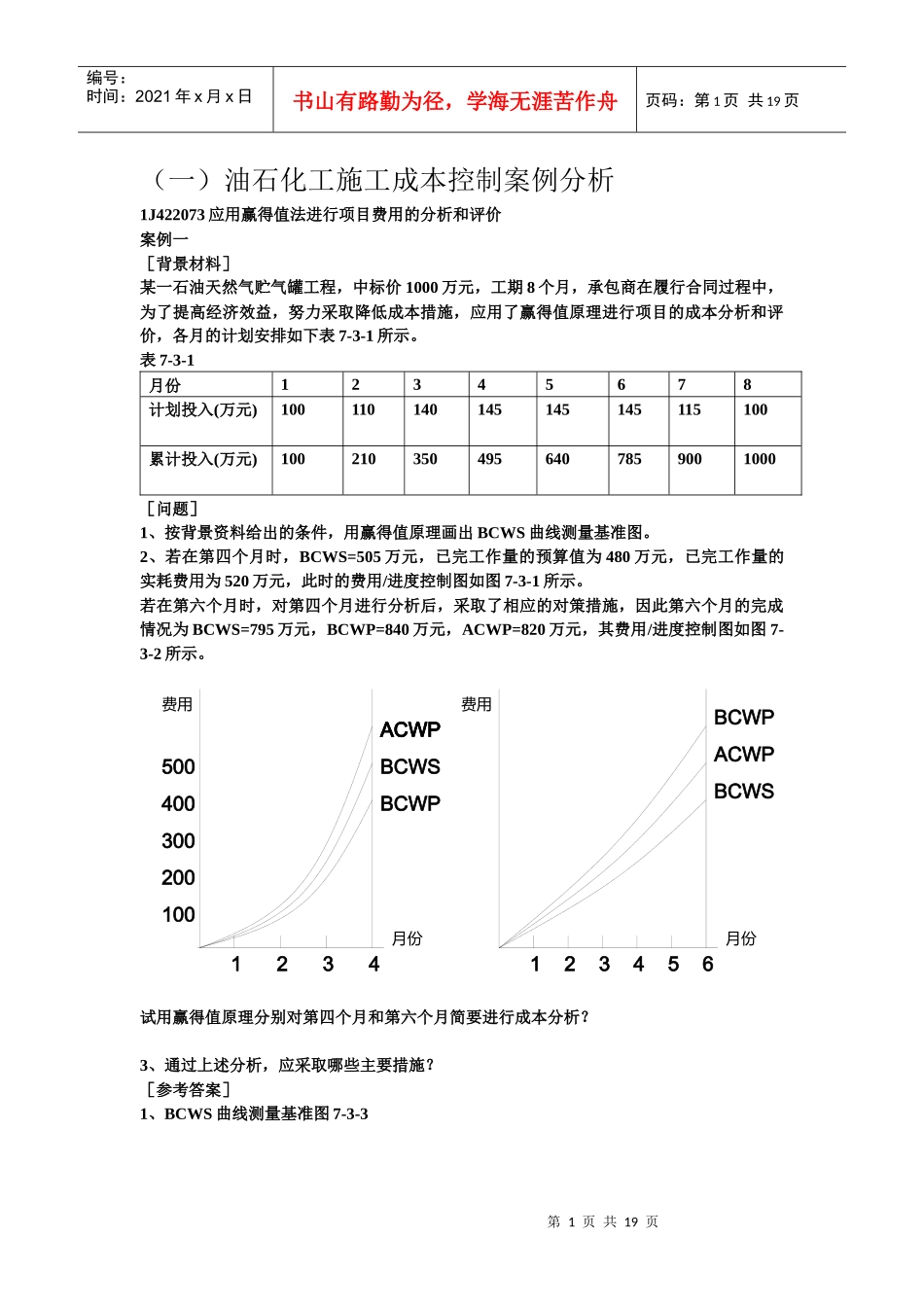

第1页共19页月份ACWPACWPBCWSBCWP5004003002001001234月份费用BCWSACWPBCWP费用123456编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页(一)油石化工施工成本控制案例分析1J422073应用赢得值法进行项目费用的分析和评价案例一[背景材料]某一石油天然气贮气罐工程,中标价1000万元,工期8个月,承包商在履行合同过程中,为了提高经济效益,努力采取降低成本措施,应用了赢得值原理进行项目的成本分析和评价,各月的计划安排如下表7-3-1所示
表7-3-1月份12345678计划投入(万元)100110140145145145115100累计投入(万元)1002103504956407859001000[问题]1、按背景资料给出的条件,用赢得值原理画出BCWS曲线测量基准图
2、若在第四个月时,BCWS=505万元,已完工作量的预算值为480万元,已完工作量的实耗费用为520万元,此时的费用/进度控制图如图7-3-1所示
若在第六个月时,对第四个月进行分析后,采取了相应的对策措施,因此第六个月的完成情况为BCWS=795万元,BCWP=840万元,ACWP=820万元,其费用/进度控制图如图7-3-2所示
试用赢得值原理分别对第四个月和第六个月简要进行成本分析
3、通过上述分析,应采取哪些主要措施
[参考答案]1、BCWS曲线测量基准图7-3-3第2页共19页第1页共19页1234567810008006004002001001000900785640495350210产值(万元)月份编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页2、根据第四个月的费用/进度控制图(7-3-3)BCWP
