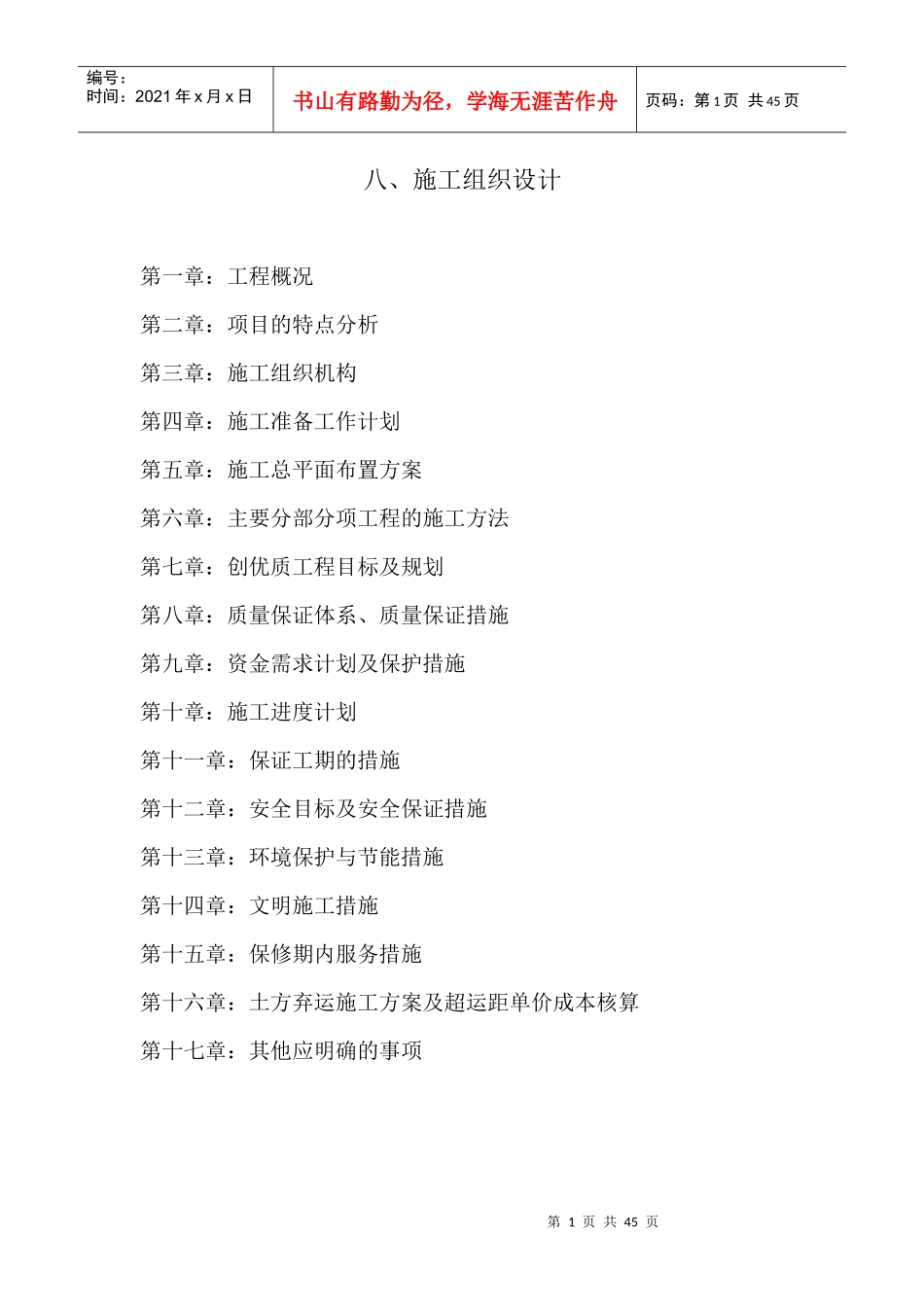

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页八、施工组织设计第一章:工程概况第二章:项目的特点分析第三章:施工组织机构第四章:施工准备工作计划第五章:施工总平面布置方案第六章:主要分部分项工程的施工方法第七章:创优质工程目标及规划第八章:质量保证体系、质量保证措施第九章:资金需求计划及保护措施第十章:施工进度计划第十一章:保证工期的措施第十二章:安全目标及安全保证措施第十三章:环境保护与节能措施第十四章:文明施工措施第十五章:保修期内服务措施第十六章:土方弃运施工方案及超运距单价成本核算第十七章:其他应明确的事项第2页共45页第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共45页第一章:工程概况一、工程概况1、建设规模连云港港疏港航道整治工程本标段位于新沂河以南,是盐河的一部分,起点位于张店盐河桥附近(桩号K63+415),与上一标段在北六塘河口(桩号K67+660)相接,长4

本航道现状基本顺直,航道口宽40~70m,水深2~3
5m,现状航道等级为6级,该航道两侧均为自然岸坡,岸边种植了芦苇和杨树,沿岸有村庄分布
本工程施工主要包括三级航道疏浚里程4
245km,修建护岸8
576km(单侧),修建渡口2座,永久征地171
24亩,施工临时征地142
56亩;拆迁房屋3140m3;陆上土方818125m3;水下土方603193m3;围堰填土量75266m3;护岸后方回填283766m3;浆砌块石重力式护岸8724m;换填开山石5988m;钢筋砼小方桩处理长度2736m,计7519根
2、建设标准本航段设计最低通航水位为1
59m,最高通航水位4
一般常水位2
不设纵坡,河底高程为-1
但在航道与北六塘河、龙沟河的交汇口,为了增加航道横向过水面积,
