第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共57页1
1混凝土道路施工1
1路基工程1

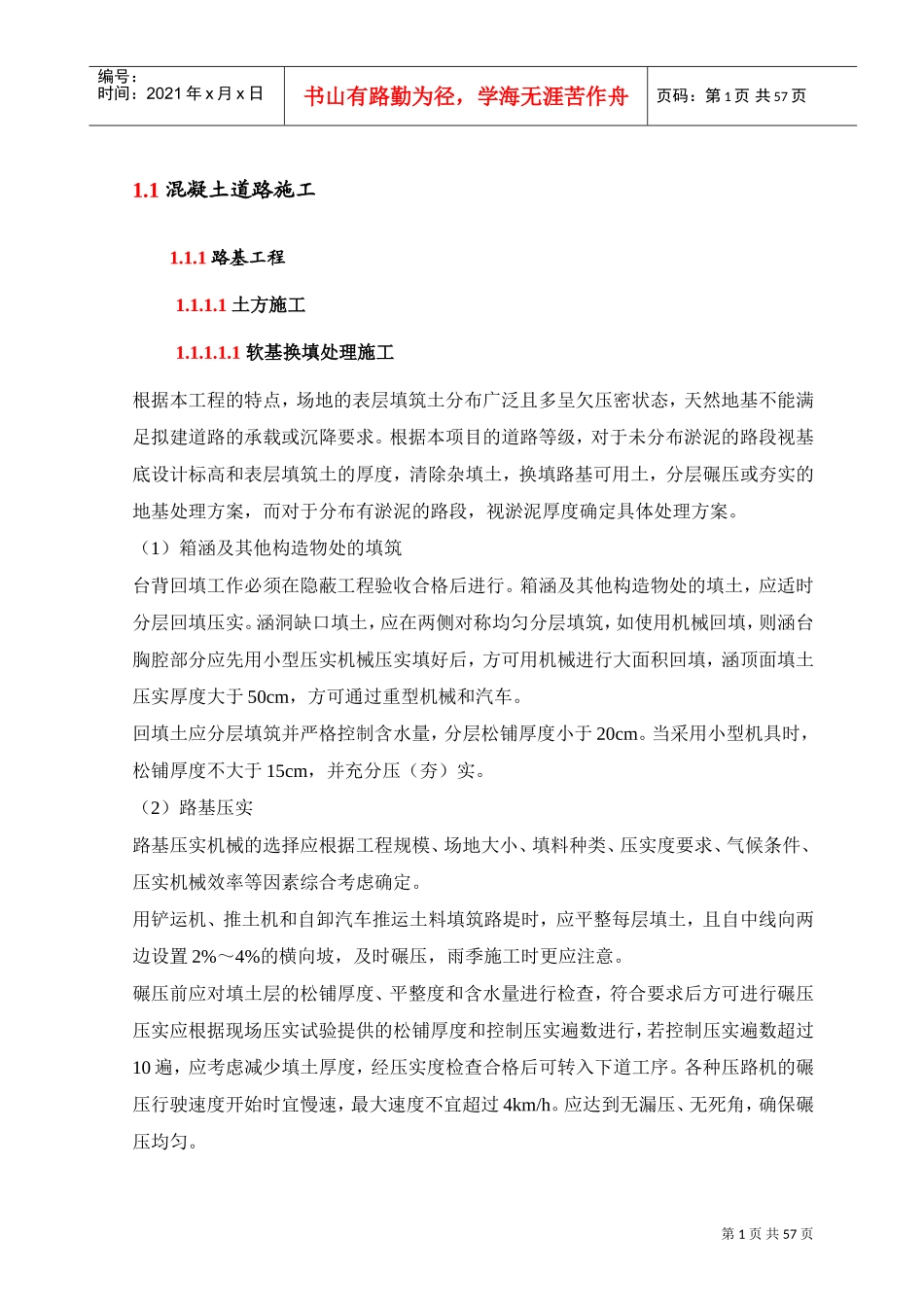

1土方施工1
1软基换填处理施工根据本工程的特点,场地的表层填筑土分布广泛且多呈欠压密状态,天然地基不能满足拟建道路的承载或沉降要求
根据本项目的道路等级,对于未分布淤泥的路段视基底设计标高和表层填筑土的厚度,清除杂填土,换填路基可用土,分层碾压或夯实的地基处理方案,而对于分布有淤泥的路段,视淤泥厚度确定具体处理方案
(1)箱涵及其他构造物处的填筑台背回填工作必须在隐蔽工程验收合格后进行
箱涵及其他构造物处的填土,应适时分层回填压实
涵洞缺口填土,应在两侧对称均匀分层填筑,如使用机械回填,则涵台胸腔部分应先用小型压实机械压实填好后,方可用机械进行大面积回填,涵顶面填土压实厚度大于50cm,方可通过重型机械和汽车
回填土应分层填筑并严格控制含水量,分层松铺厚度小于20cm
当采用小型机具时,松铺厚度不大于15cm,并充分压(夯)实
(2)路基压实路基压实机械的选择应根据工程规模、场地大小、填料种类、压实度要求、气候条件、压实机械效率等因素综合考虑确定
用铲运机、推土机和自卸汽车推运土料填筑路堤时,应平整每层填土,且自中线向两边设置2%~4%的横向坡,及时碾压,雨季施工时更应注意
碾压前应对填土层的松铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压压实应根据现场压实试验提供的松铺厚度和控制压实遍数进行,若控制压实遍数超过10遍,应考虑减少填土厚度,经压实度检查合格后可转入下道工序
各种压路机的碾压行驶速度开始时宜慢速,最大速度不宜超过4km/h
应达到无漏压、无死角,确保碾压均匀
第2页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共57页1

2土方回填施工1)填筑路基要求
