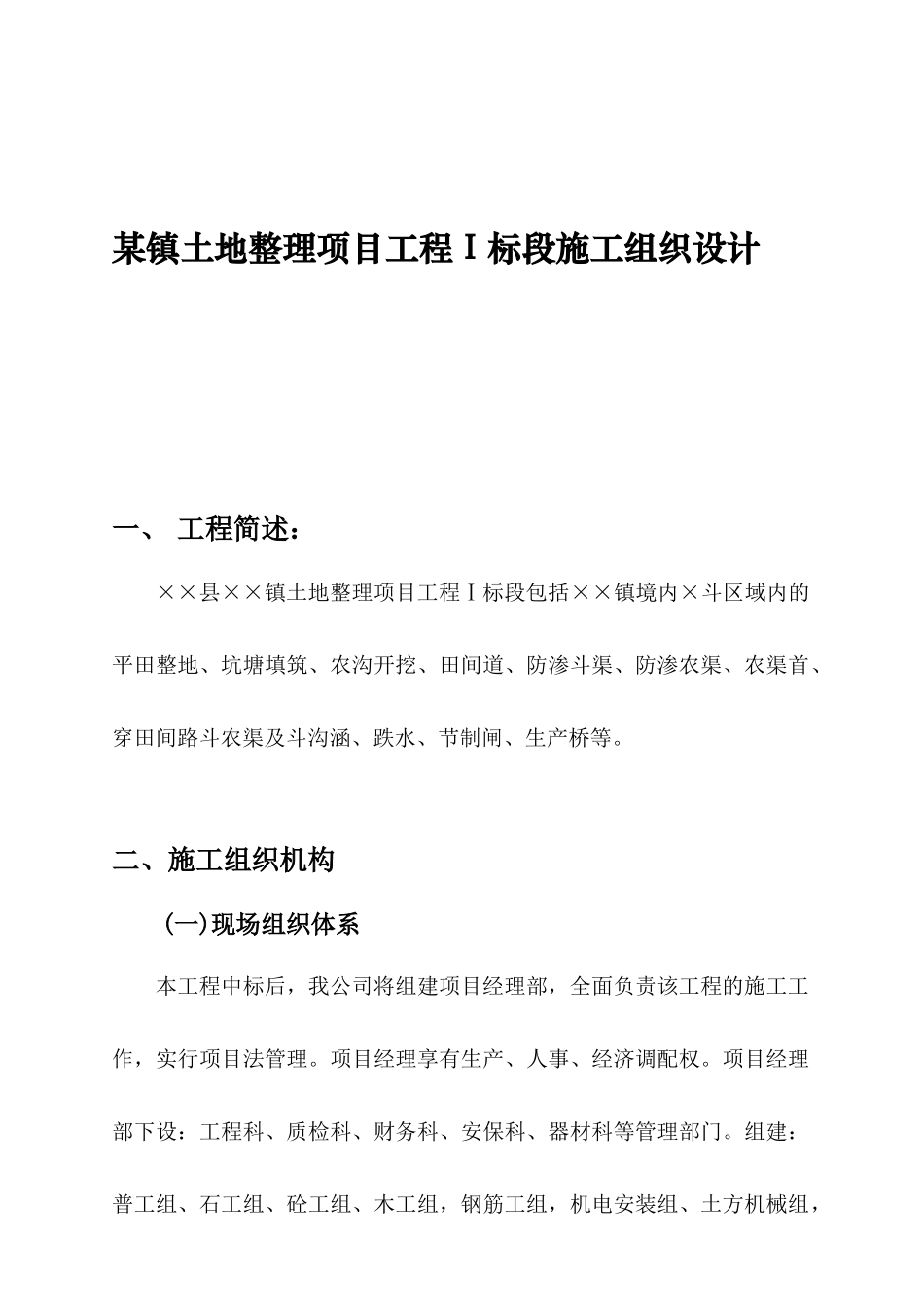

某镇土地整理项目工程Ⅰ标段施工组织设计一、工程简述:××县××镇土地整理项目工程Ⅰ标段包括××镇境内×斗区域内的平田整地、坑塘填筑、农沟开挖、田间道、防渗斗渠、防渗农渠、农渠首、穿田间路斗农渠及斗沟涵、跌水、节制闸、生产桥等
二、施工组织机构(一)现场组织体系本工程中标后,我公司将组建项目经理部,全面负责该工程的施工工作,实行项目法管理
项目经理享有生产、人事、经济调配权
项目经理部下设:工程科、质检科、财务科、安保科、器材科等管理部门
组建:普工组、石工组、砼工组、木工组,钢筋工组,机电安装组、土方机械组,负责整个工程的具体实施

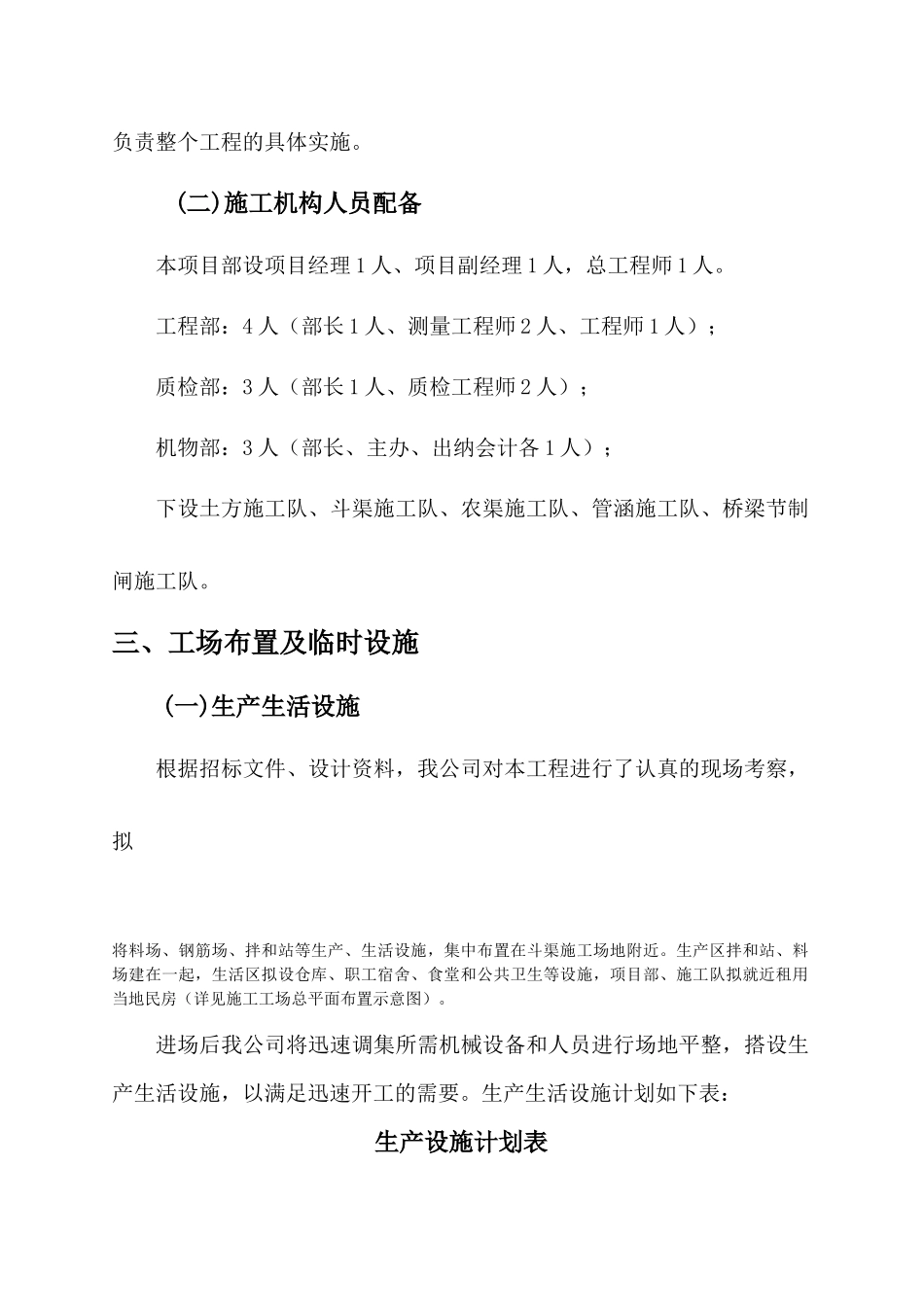

(二)施工机构人员配备本项目部设项目经理1人、项目副经理1人,总工程师1人
工程部:4人(部长1人、测量工程师2人、工程师1人);质检部:3人(部长1人、质检工程师2人);机物部:3人(部长、主办、出纳会计各1人);下设土方施工队、斗渠施工队、农渠施工队、管涵施工队、桥梁节制闸施工队
三、工场布置及临时设施(一)生产生活设施根据招标文件、设计资料,我公司对本工程进行了认真的现场考察,拟将料场、钢筋场、拌和站等生产、生活设施,集中布置在斗渠施工场地附近
生产区拌和站、料场建在一起,生活区拟设仓库、职工宿舍、食堂和公共卫生等设施,项目部、施工队拟就近租用当地民房(详见施工工场总平面布置示意图)
进场后我公司将迅速调集所需机械设备和人员进行场地平整,搭设生产生活设施,以满足迅速开工的需要

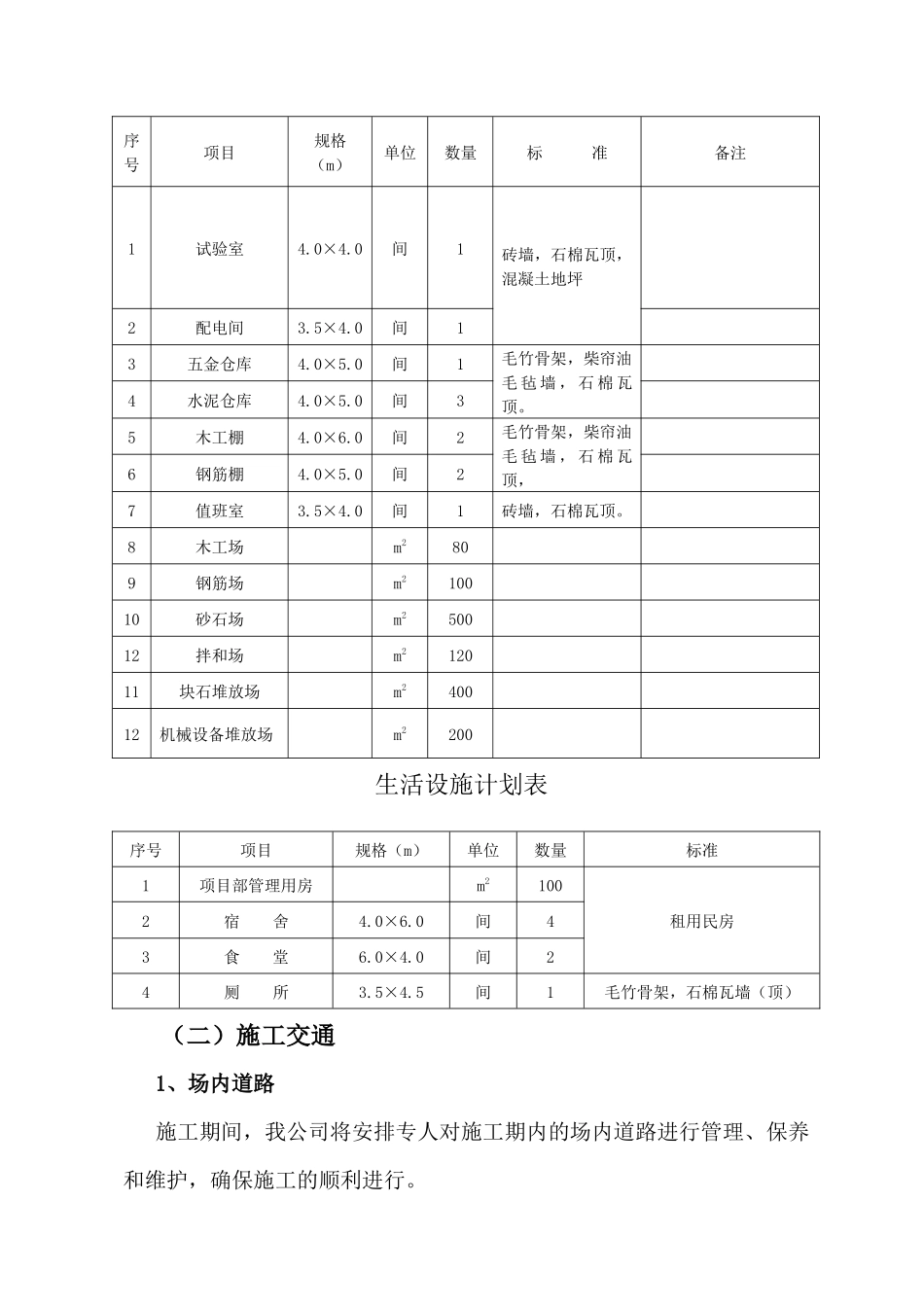

生产生活设施计划如下表:生产设施计划表序号项目规格(m)单位数量标准备注1试验室4
0间1砖墙,石棉瓦顶,混凝土地坪2配电间3
0间13五金仓库4
0间1毛竹骨架,柴帘油毛毡墙,石棉瓦顶
4水泥仓库4
0间35木工棚4
0间2毛竹骨架,柴帘油毛毡墙,石棉瓦顶,6钢筋棚4
0间27值班室3
0间1砖墙,石棉瓦顶
