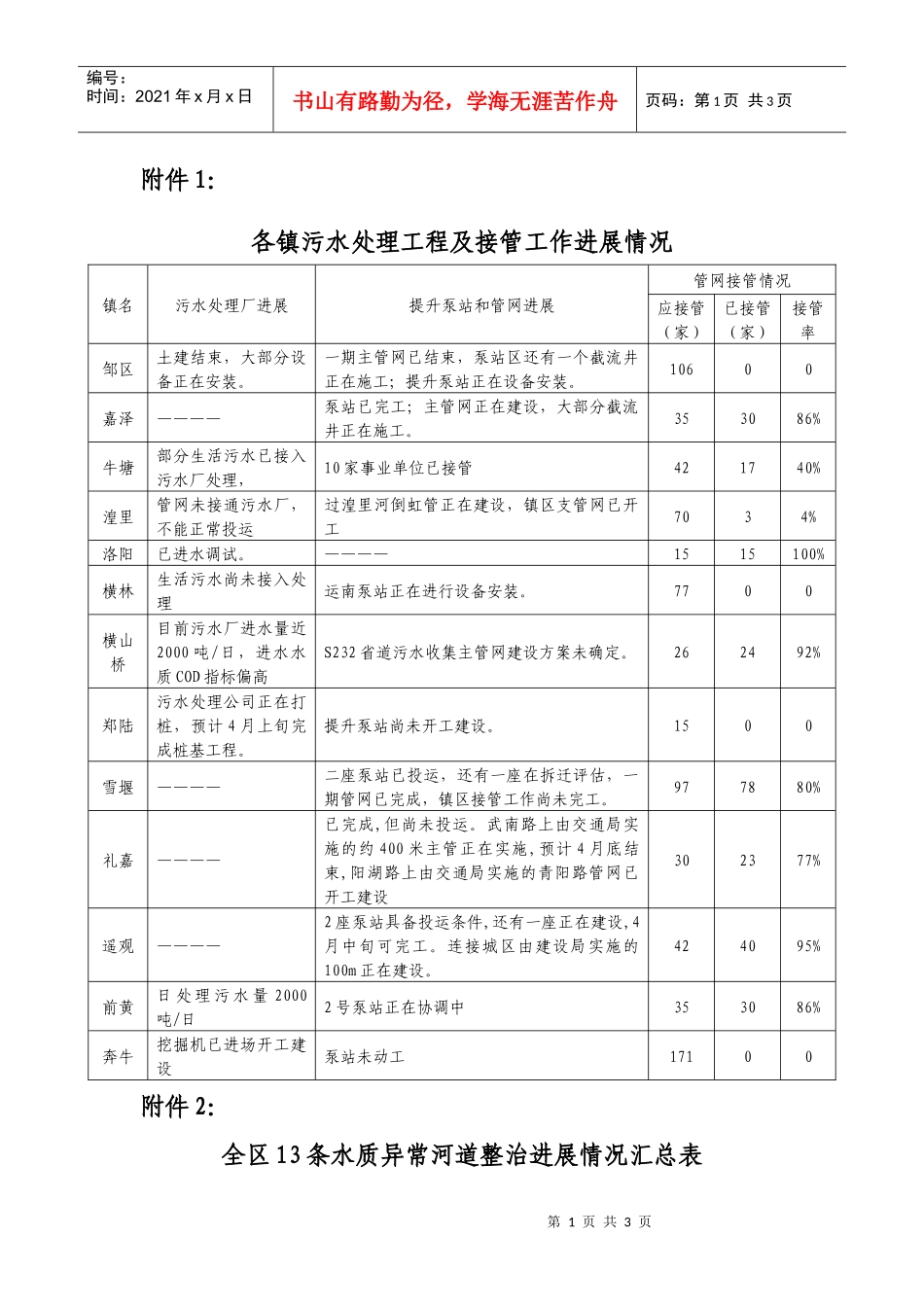

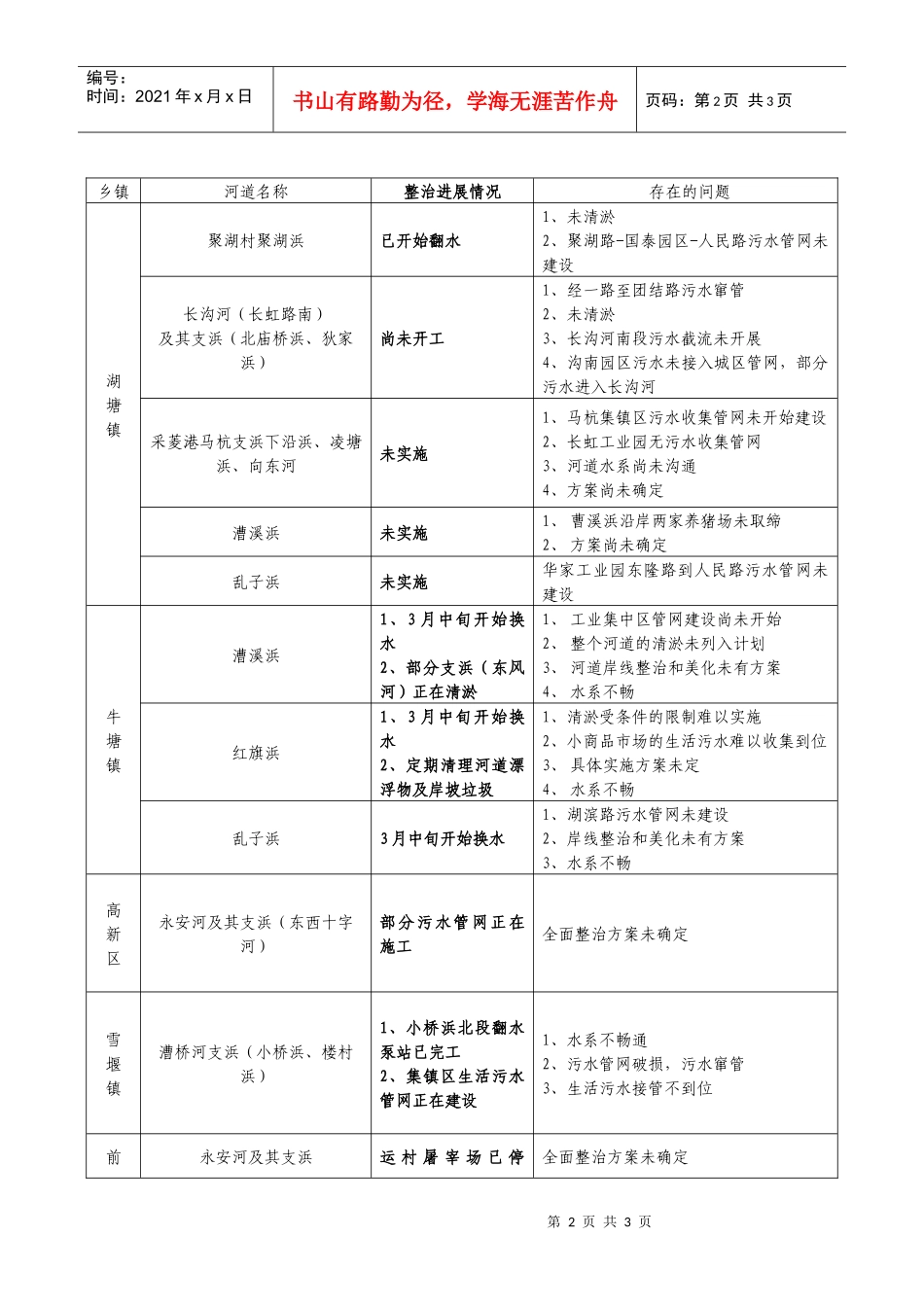

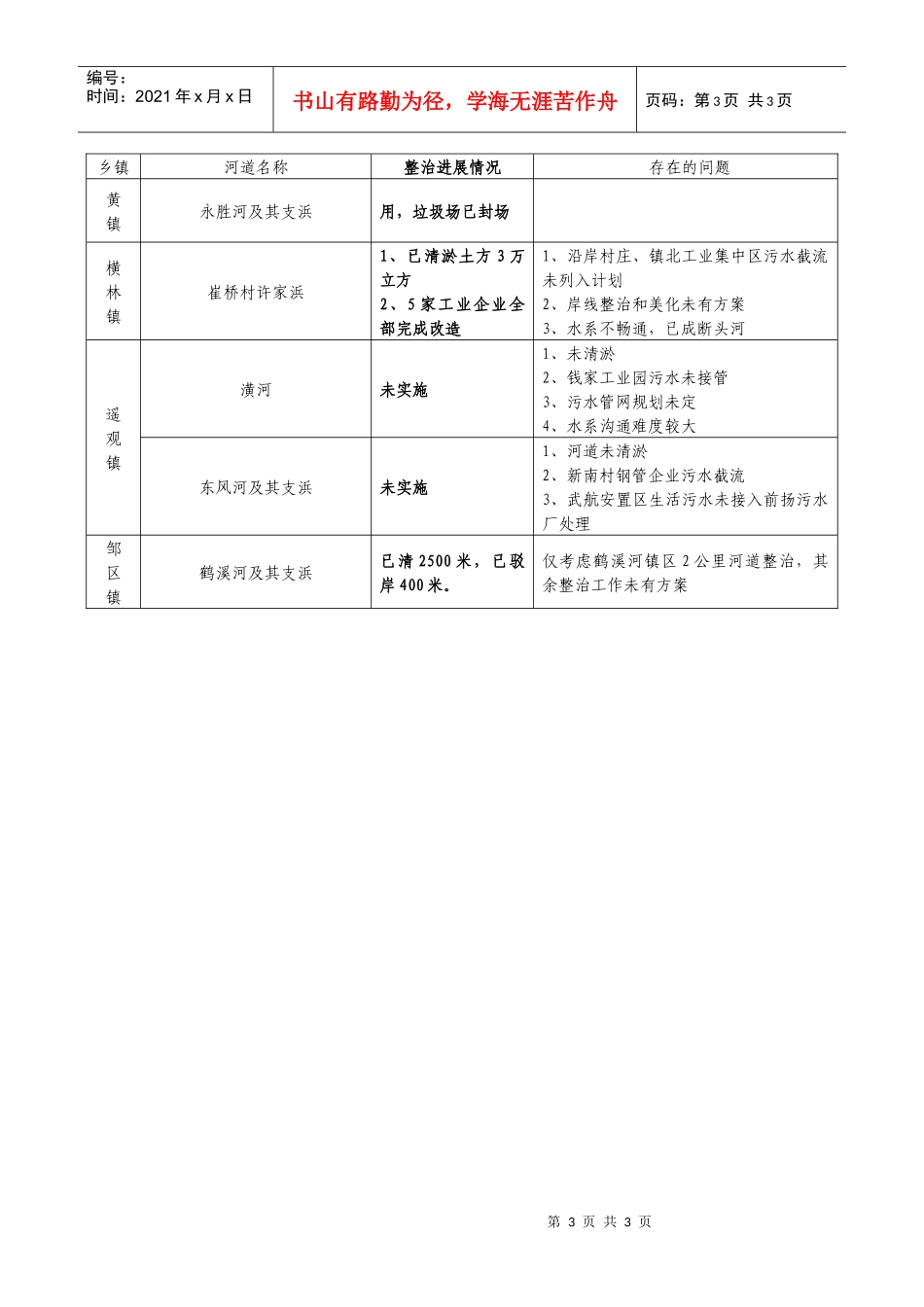

第1页共3页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共3页附件1:各镇污水处理工程及接管工作进展情况镇名污水处理厂进展提升泵站和管网进展管网接管情况应接管(家)已接管(家)接管率邹区土建结束,大部分设备正在安装
一期主管网已结束,泵站区还有一个截流井正在施工;提升泵站正在设备安装
10600嘉泽————泵站已完工;主管网正在建设,大部分截流井正在施工
353086%牛塘部分生活污水已接入污水厂处理,10家事业单位已接管421740%湟里管网未接通污水厂,不能正常投运过湟里河倒虹管正在建设,镇区支管网已开工7034%洛阳已进水调试
————1515100%横林生活污水尚未接入处理运南泵站正在进行设备安装
7700横山桥目前污水厂进水量近2000吨/日,进水水质COD指标偏高S232省道污水收集主管网建设方案未确定
262492%郑陆污水处理公司正在打桩,预计4月上旬完成桩基工程
提升泵站尚未开工建设
1500雪堰————二座泵站已投运,还有一座在拆迁评估,一期管网已完成,镇区接管工作尚未完工
977880%礼嘉————已完成,但尚未投运
武南路上由交通局实施的约400米主管正在实施,预计4月底结束,阳湖路上由交通局实施的青阳路管网已开工建设302377%遥观————2座泵站具备投运条件,还有一座正在建设,4月中旬可完工
连接城区由建设局实施的100m正在建设
