第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页目录主要技术方案和施工方法1

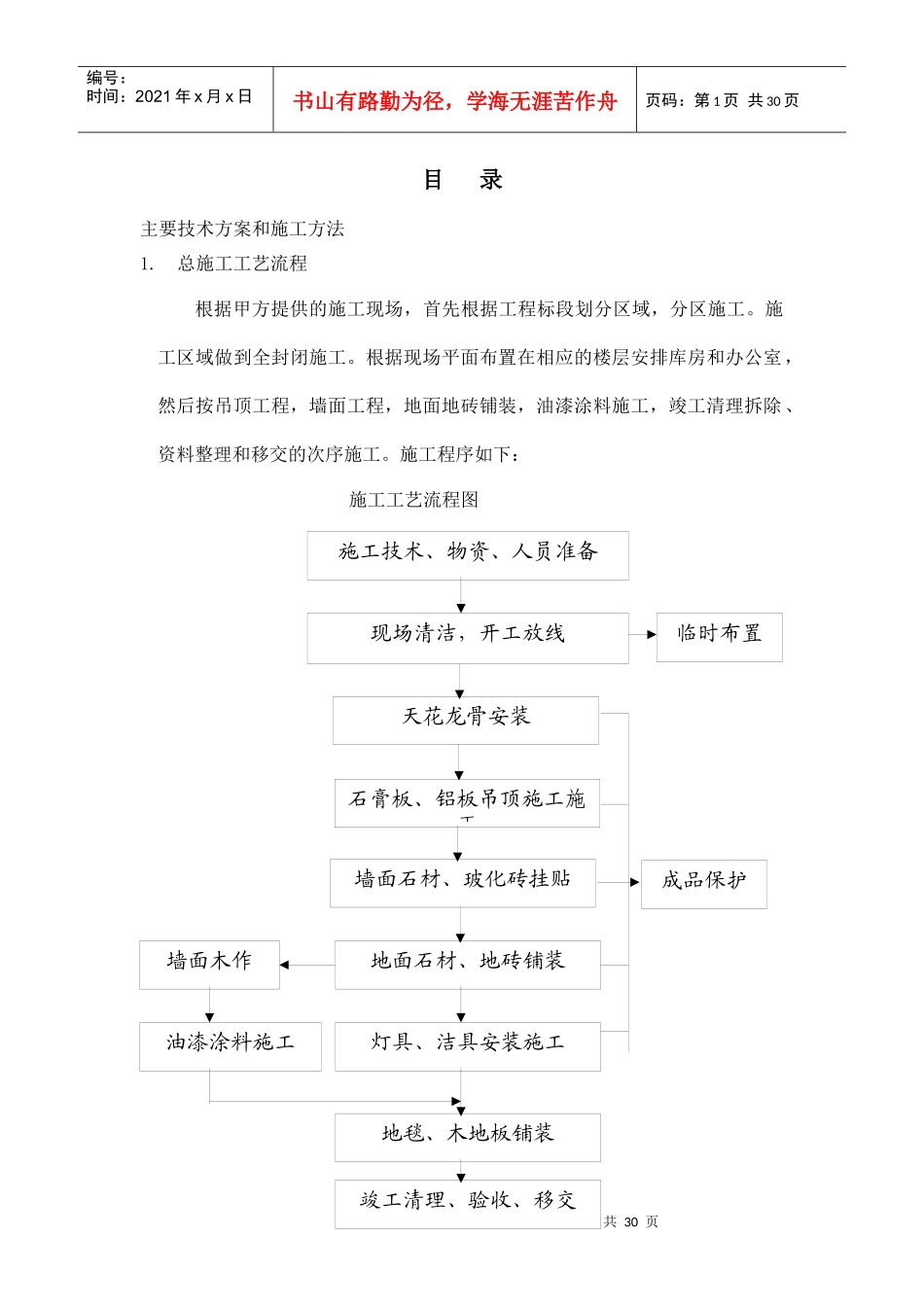

总施工工艺流程根据甲方提供的施工现场,首先根据工程标段划分区域,分区施工
施工区域做到全封闭施工
根据现场平面布置在相应的楼层安排库房和办公室,然后按吊顶工程,墙面工程,地面地砖铺装,油漆涂料施工,竣工清理拆除、资料整理和移交的次序施工
施工程序如下:施工工艺流程图施工技术、物资、人员准备现场清洁,开工放线天花龙骨安装石膏板、铝板吊顶施工施工地毯、木地板铺装墙面石材、玻化砖挂贴地面石材、地砖铺装灯具、洁具安装施工临时布置墙面木作油漆涂料施工成品保护竣工清理、验收、移交第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页2
轻钢龙骨石膏板吊顶施工工艺1)、工艺流程弹顶棚标高水平线→划龙骨分档线→专业管线安装→安装主龙骨→安装次龙骨→安装罩面板2)、弹顶棚标高水平线,根据设计标高在各楼层的四周墙上弹水平控制线,弹线应清晰、准确
3)、划龙骨分档线,按设计要求的主、次龙骨间距在已弹好的顶棚标高水平线上划龙骨分档线
4)、安装主龙骨吊杆:为保证骨架的稳定,采用膨胀螺栓固定小角钢,角钢上焊Φ6吊杆
在弹好顶棚标高水平线及龙骨分档线后,确定吊杆下端头的标高,按主龙骨位置及吊杆间距固定吊杆,吊杆另一端焊Φ6螺栓丝杆,吊杆位置长度要准确适宜
吊杆不与专业管道接触
吊杆与专业管道发生冲突时,用型钢支架过渡
5)、龙骨安装:采用50型龙骨或烤漆龙骨,龙骨中部起拱高度按房间短方向距离在1/200-1/300之间
主龙骨安装好后拉线校正,再安装次龙骨,次龙骨分档必须按图纸要求进行,四边龙骨贴墙边,所有卡扣,配件位置要准确牢固
主龙骨悬挑端不大于300mm,主龙骨与专业管道和大型灯饰发生冲突时,先将主龙骨断开,再用型钢加固
