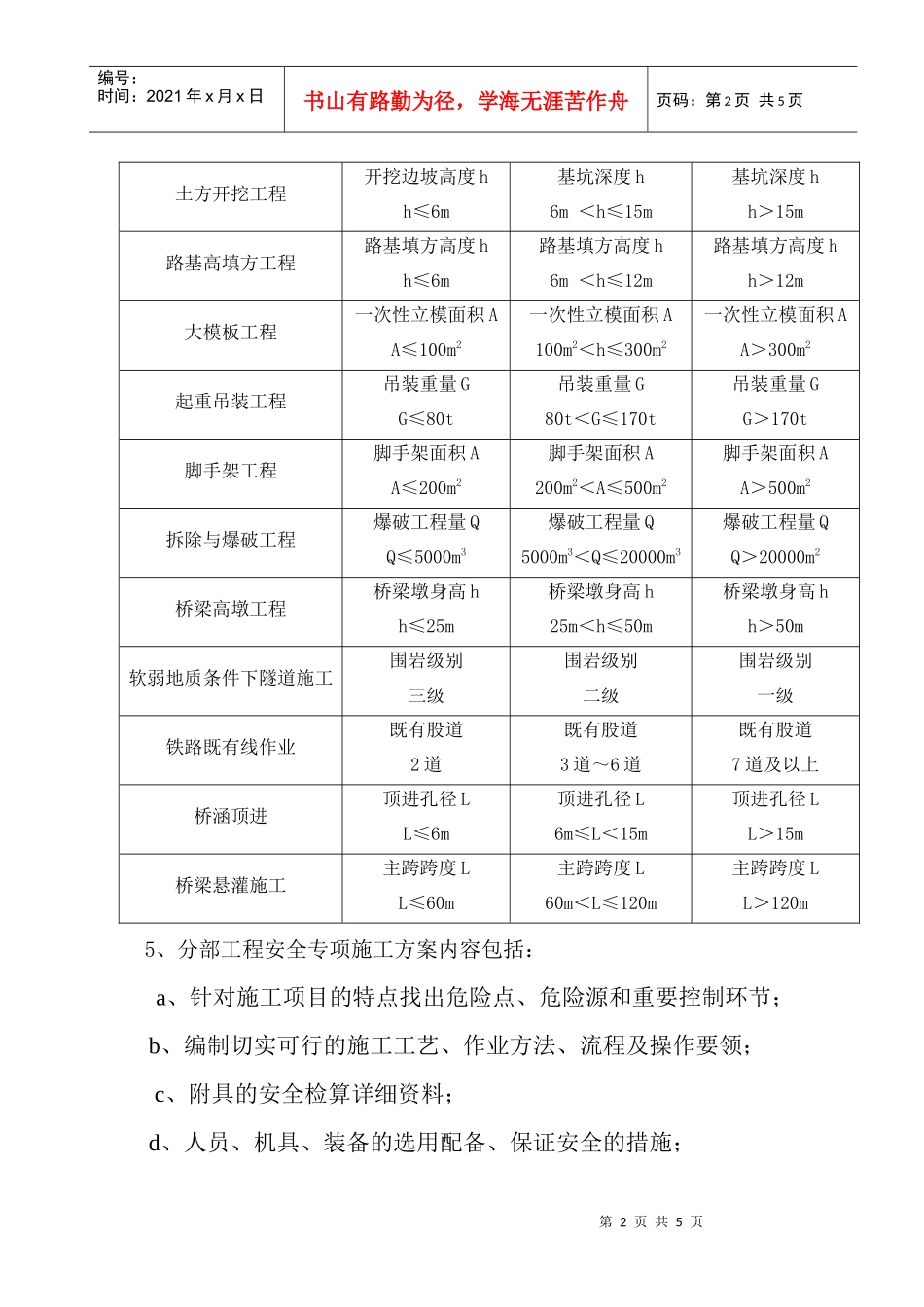

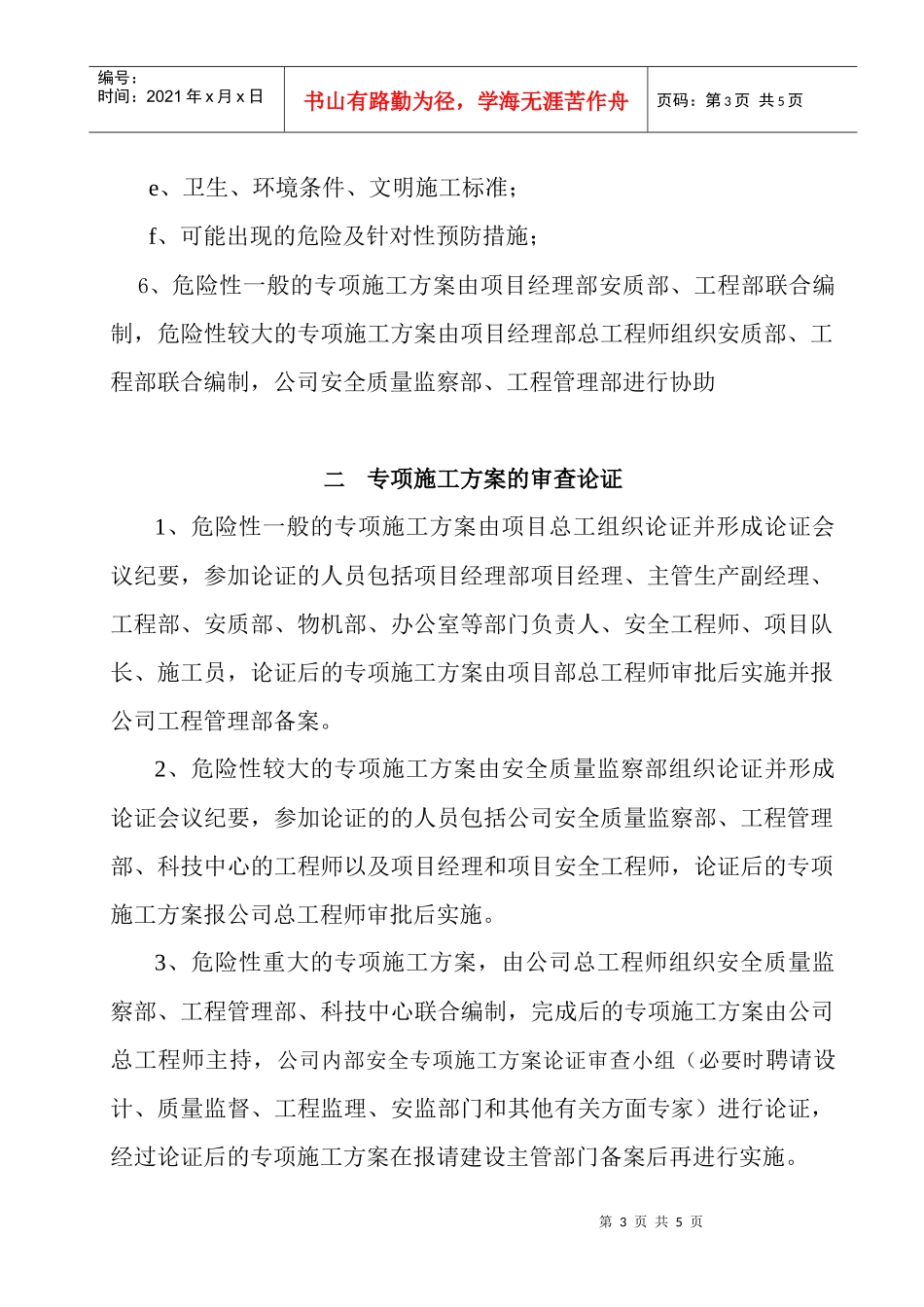

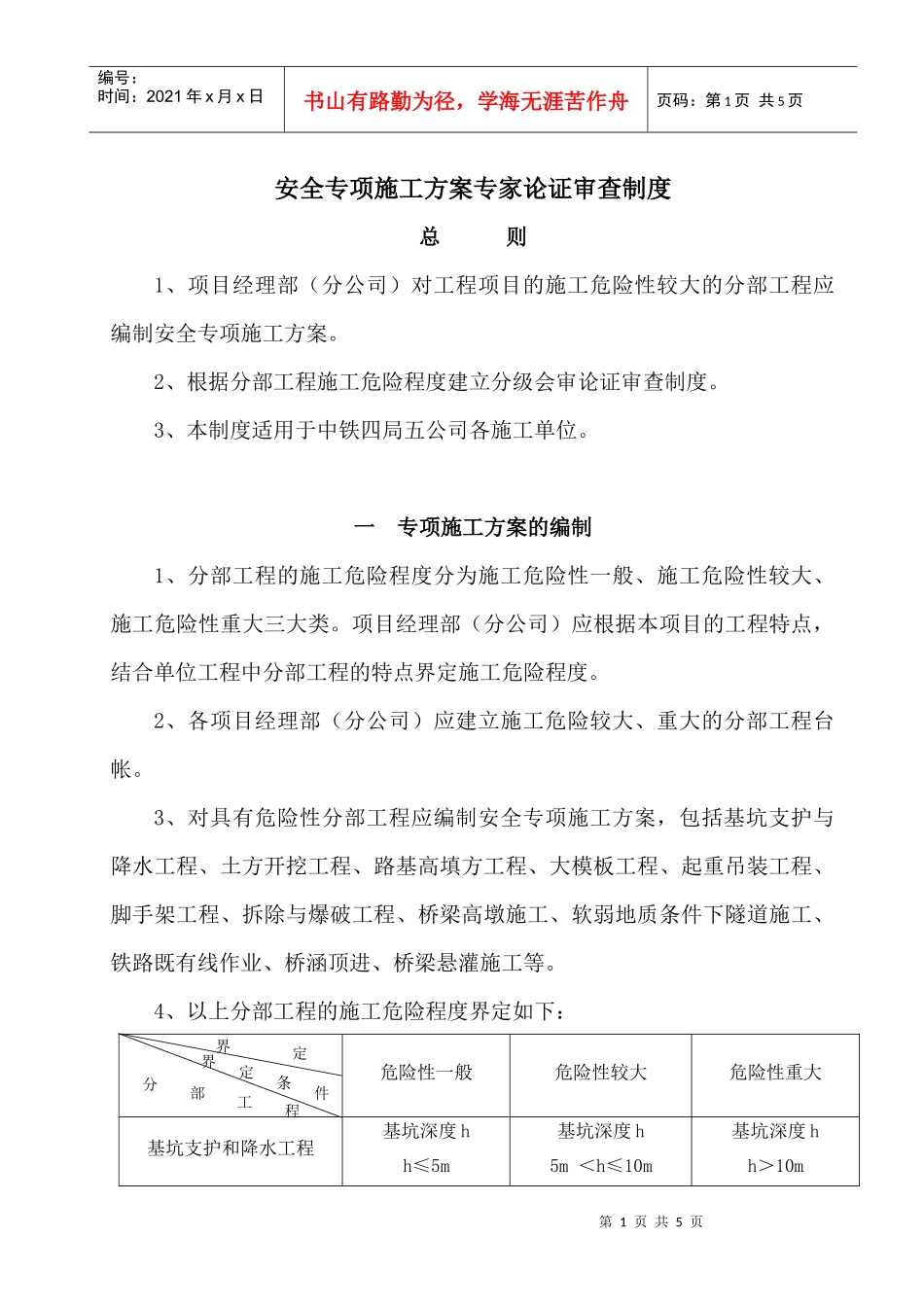

第1页共5页界定界定条件分部工程编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页安全专项施工方案专家论证审查制度总则1、项目经理部(分公司)对工程项目的施工危险性较大的分部工程应编制安全专项施工方案
2、根据分部工程施工危险程度建立分级会审论证审查制度
3、本制度适用于中铁四局五公司各施工单位
一专项施工方案的编制1、分部工程的施工危险程度分为施工危险性一般、施工危险性较大、施工危险性重大三大类
项目经理部(分公司)应根据本项目的工程特点,结合单位工程中分部工程的特点界定施工危险程度
2、各项目经理部(分公司)应建立施工危险较大、重大的分部工程台帐
3、对具有危险性分部工程应编制安全专项施工方案,包括基坑支护与降水工程、土方开挖工程、路基高填方工程、大模板工程、起重吊装工程、脚手架工程、拆除与爆破工程、桥梁高墩施工、软弱地质条件下隧道施工、铁路既有线作业、桥涵顶进、桥梁悬灌施工等
4、以上分部工程的施工危险程度界定如下:危险性一般危险性较大危险性重大基坑支护和降水工程基坑深度hh≤5m基坑深度h5m<h≤10m基坑深度hh>10m第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页土方开挖工程开挖边坡高度hh≤6m基坑深度h6m<h≤15m基坑深度hh>15m路基高填方工程路基填方高度hh≤6m路基填方高度h6m<h≤12m路基填方高度hh>12m大模板工程一次性立模面积AA≤100m2一次性立模面积A100m2<h≤300m2一次性立模面积AA>300m2起重吊装工程吊装重量GG≤80t吊装重量G80t<G≤170t吊装重量GG>170t脚手架工程脚手架面积AA≤200m2脚手架面积A200m2<A≤500m2脚手架面积AA>500m2拆除与爆破工程爆破工程量QQ≤5000m3爆破工程量Q50
