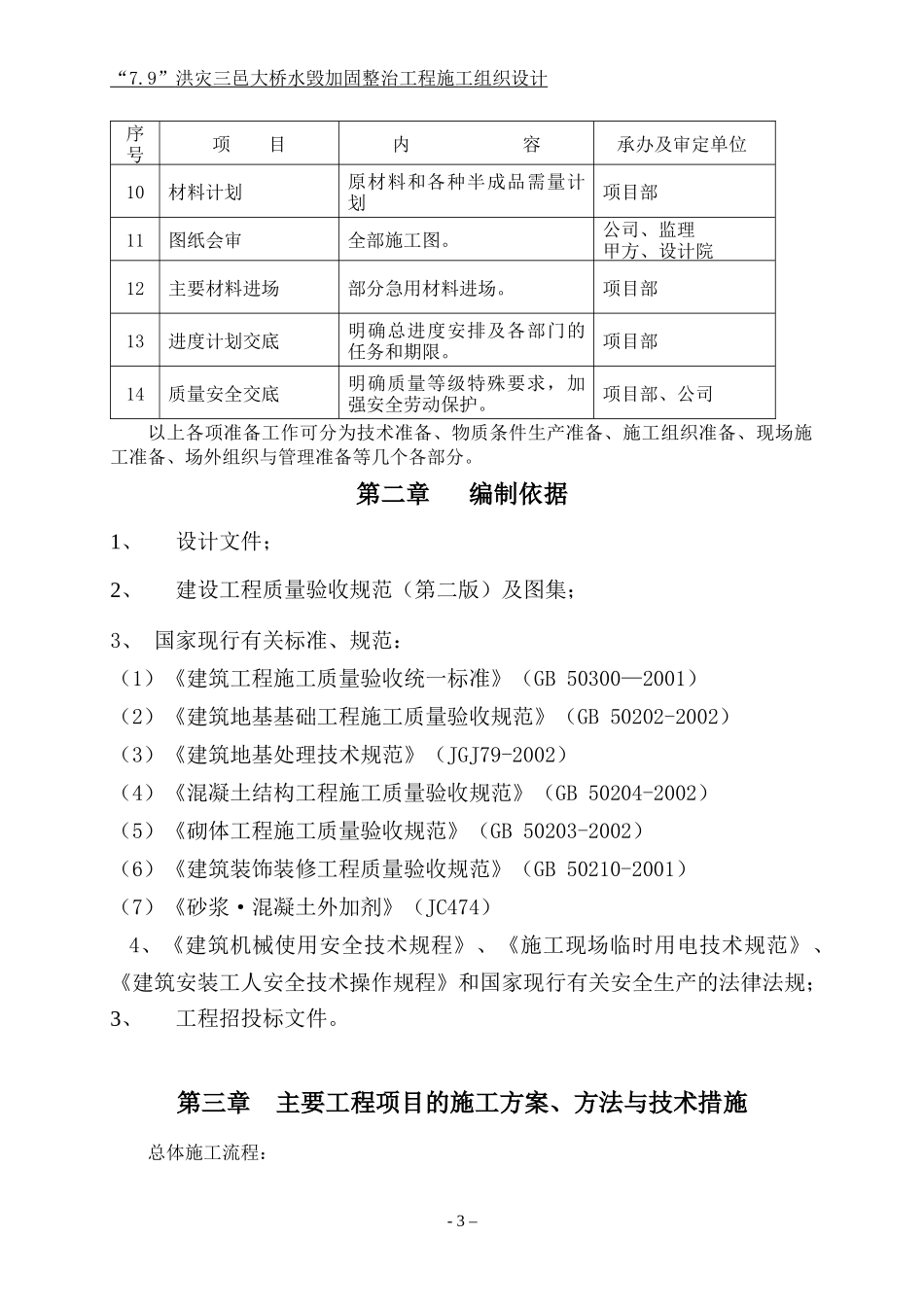

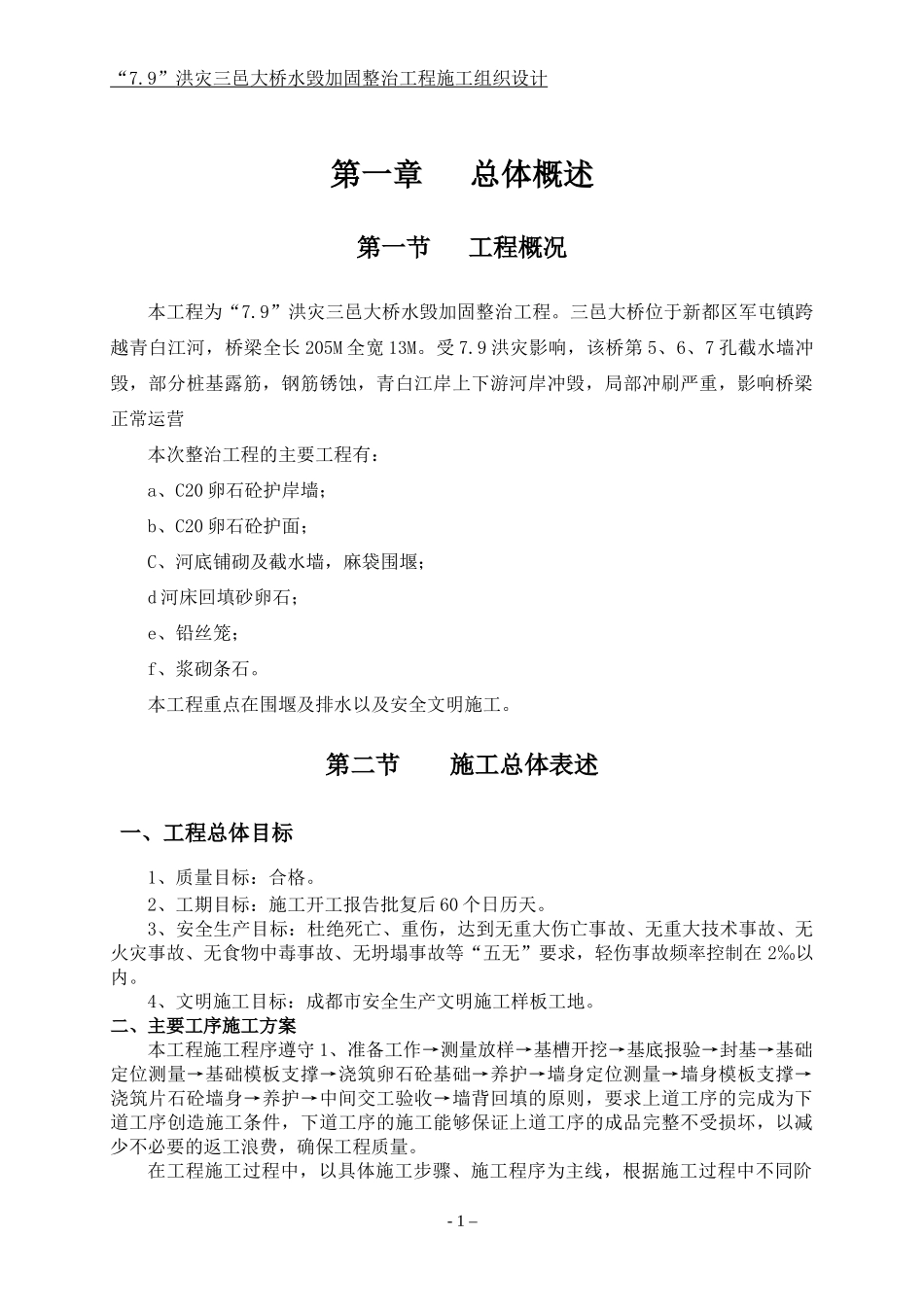

9”洪灾三邑大桥水毁加固整治工程施工组织设计第一章总体概述第一节工程概况本工程为“7
9”洪灾三邑大桥水毁加固整治工程
三邑大桥位于新都区军屯镇跨越青白江河,桥梁全长205M全宽13M
9洪灾影响,该桥第5、6、7孔截水墙冲毁,部分桩基露筋,钢筋锈蚀,青白江岸上下游河岸冲毁,局部冲刷严重,影响桥梁正常运营本次整治工程的主要工程有:a、C20卵石砼护岸墙;b、C20卵石砼护面;C、河底铺砌及截水墙,麻袋围堰;d河床回填砂卵石;e、铅丝笼;f、浆砌条石
本工程重点在围堰及排水以及安全文明施工
第二节施工总体表述一、工程总体目标1、质量目标:合格
2、工期目标:施工开工报告批复后60个日历天
3、安全生产目标:杜绝死亡、重伤,达到无重大伤亡事故、无重大技术事故、无火灾事故、无食物中毒事故、无坍塌事故等“五无”要求,轻伤事故频率控制在2‰以内
4、文明施工目标:成都市安全生产文明施工样板工地

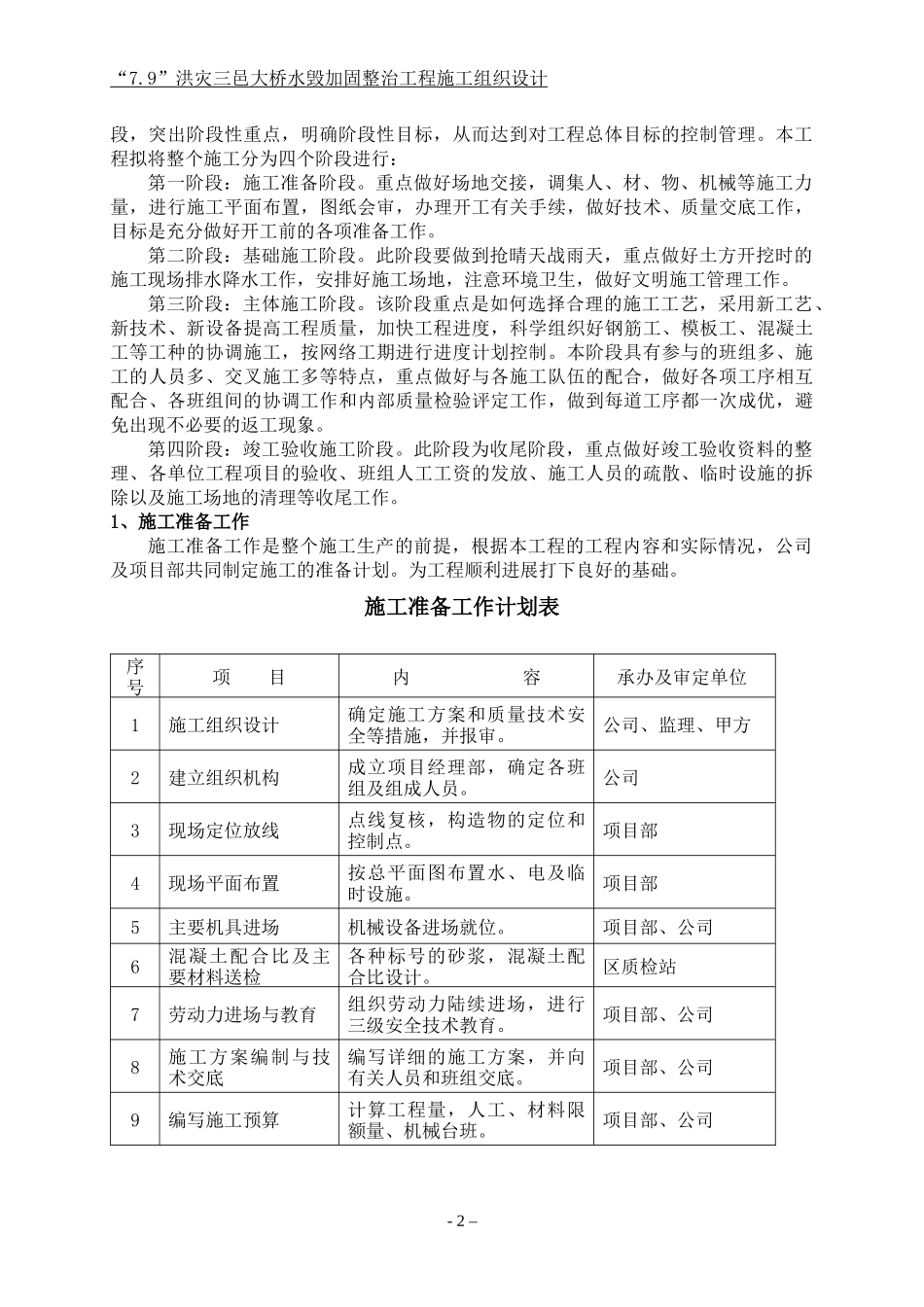

二、主要工序施工方案本工程施工程序遵守1、准备工作→测量放样→基槽开挖→基底报验→封基→基础定位测量→基础模板支撑→浇筑卵石砼基础→养护→墙身定位测量→墙身模板支撑→浇筑片石砼墙身→养护→中间交工验收→墙背回填的原则,要求上道工序的完成为下道工序创造施工条件,下道工序的施工能够保证上道工序的成品完整不受损坏,以减少不必要的返工浪费,确保工程质量
在工程施工过程中,以具体施工步骤、施工程序为主线,根据施工过程中不同阶-1–“7
9”洪灾三邑大桥水毁加固整治工程施工组织设计段,突出阶段性重点,明确阶段性目标,从而达到对工程总体目标的控制管理
本工程拟将整个施工分为四个阶段进行:第一阶段:施工准备阶段
重点做好场地交接,调集人、材、物、机械等施工力量,进行施工平面布置,图纸会审,办理开工有关手续,做好技术、质量交底工作,目标是充分做好开工前的各项准备工作
第二阶段:基础施工阶段
