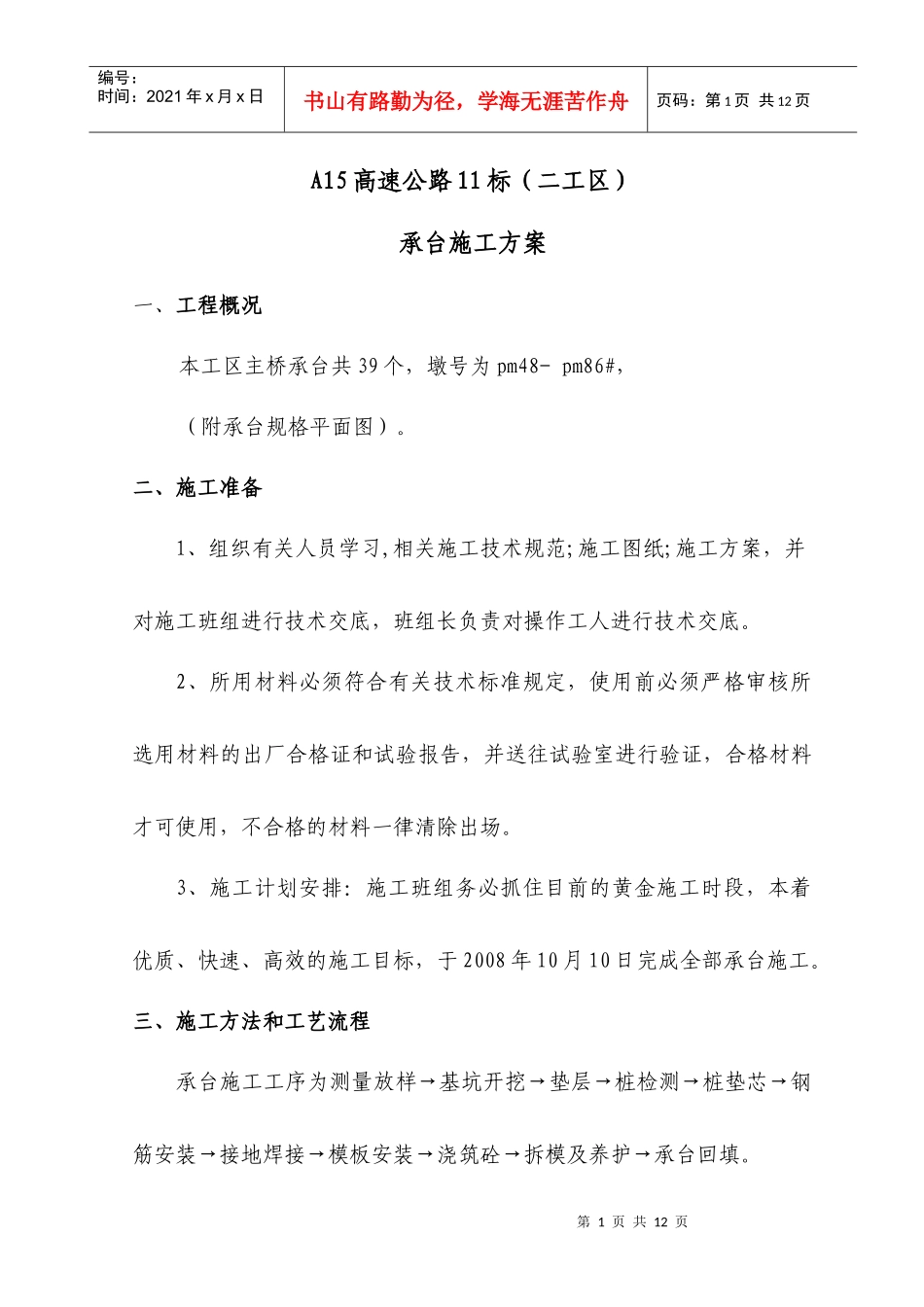

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页A15高速公路11标(二工区)承台施工方案一、工程概况本工区主桥承台共39个,墩号为pm48-pm86#,(附承台规格平面图)
二、施工准备1、组织有关人员学习,相关施工技术规范;施工图纸;施工方案,并对施工班组进行技术交底,班组长负责对操作工人进行技术交底
2、所用材料必须符合有关技术标准规定,使用前必须严格审核所选用材料的出厂合格证和试验报告,并送往试验室进行验证,合格材料才可使用,不合格的材料一律清除出场
3、施工计划安排:施工班组务必抓住目前的黄金施工时段,本着优质、快速、高效的施工目标,于2008年10月10日完成全部承台施工
三、施工方法和工艺流程承台施工工序为测量放样→基坑开挖→垫层→桩检测→桩垫芯→钢筋安装→接地焊接→模板安装→浇筑砼→拆模及养护→承台回填

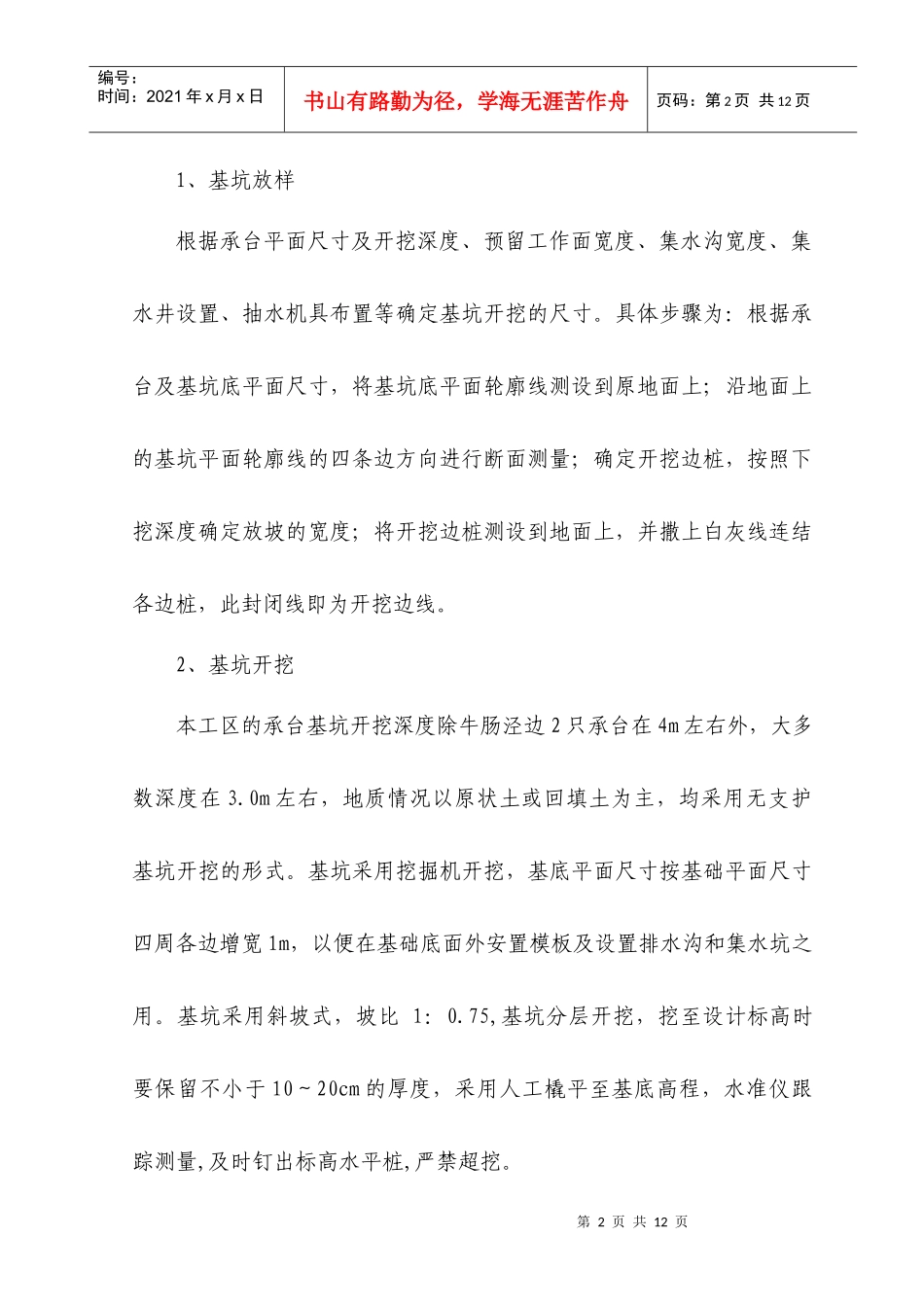

第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页1、基坑放样根据承台平面尺寸及开挖深度、预留工作面宽度、集水沟宽度、集水井设置、抽水机具布置等确定基坑开挖的尺寸
具体步骤为:根据承台及基坑底平面尺寸,将基坑底平面轮廓线测设到原地面上;沿地面上的基坑平面轮廓线的四条边方向进行断面测量;确定开挖边桩,按照下挖深度确定放坡的宽度;将开挖边桩测设到地面上,并撒上白灰线连结各边桩,此封闭线即为开挖边线
2、基坑开挖本工区的承台基坑开挖深度除牛肠泾边2只承台在4m左右外,大多数深度在3
0m左右,地质情况以原状土或回填土为主,均采用无支护基坑开挖的形式
基坑采用挖掘机开挖,基底平面尺寸按基础平面尺寸四周各边增宽1m,以便在基础底面外安置模板及设置排水沟和集水坑之用
基坑采用斜坡式,坡比1:0
75,基坑分层开挖,挖至设计标高时要保留不小于10~20cm的厚度,采用人
