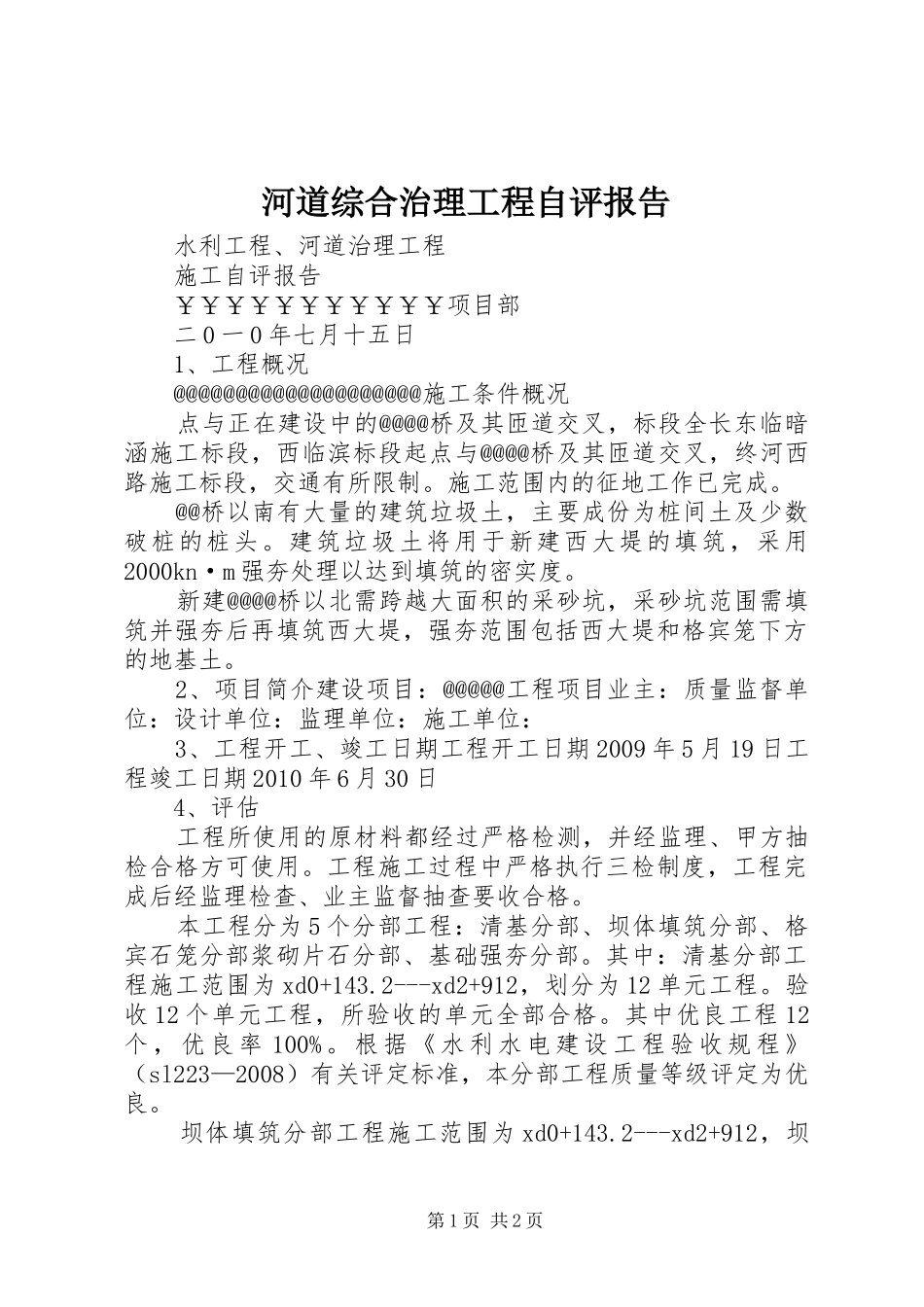

河道综合治理工程自评报告水利工程、河道治理工程施工自评报告¥¥¥¥¥¥¥¥¥¥¥项目部二0一0年七月十五日1、工程概况@@@@@@@@@@@@@@@@@@@@施工条件概况点与正在建设中的@@@@桥及其匝道交叉,标段全长东临暗涵施工标段,西临滨标段起点与@@@@桥及其匝道交叉,终河西路施工标段,交通有所限制
施工范围内的征地工作已完成
@@桥以南有大量的建筑垃圾土,主要成份为桩间土及少数破桩的桩头
建筑垃圾土将用于新建西大堤的填筑,采用2000kn·m强夯处理以达到填筑的密实度
新建@@@@桥以北需跨越大面积的采砂坑,采砂坑范围需填筑并强夯后再填筑西大堤,强夯范围包括西大堤和格宾笼下方的地基土
2、项目简介建设项目:@@@@@工程项目业主:质量监督单位:设计单位:监理单位:施工单位:3、工程开工、竣工日期工程开工日期2009年5月19日工程竣工日期2010年6月30日4、评估工程所使用的原材料都经过严格检测,并经监理、甲方抽检合格方可使用
工程施工过程中严格执行三检制度,工程完成后经监理检查、业主监督抽查要收合格
本工程分为5个分部工程:清基分部、坝体填筑分部、格宾石笼分部浆砌片石分部、基础强夯分部
其中:清基分部工程施工范围为xd0+143
2---xd2+912,划分为12单元工程
验收12个单元工程,所验收的单元全部合格
其中优良工程12个,优良率100%
根据《水利水电建设工程验收规程》(sl223—2008)有关评定标准,本分部工程质量等级评定为优良
坝体填筑分部工程施工范围为xd0+143
2---xd2+912,坝第1页共2页体填筑分部工程共划分9个单元工程,本次验收9个单元工程,所验收的单元全部合格
其中优良工程7个,优良率78%
根据《水利水电建设工程验收规程》(sl223—2008)有关评定标准,本分部工程质量等级评定为好
格宾石笼分部工程施工范围为xd0
