第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页广州某大道交通疏解方案一、概述广州市西朗污水处理系统工程污水收集支管工程某大道工程位于广州市交通要道某大道内,某路至江南西路段
该路段交通繁忙,交通流量大,人流密集,是海珠区东西向的主干道,因此有必要做好交通疏解及道路维护
本项目施工范围统一采用广州市市政园林局和广州建设委员会相关文件(穗建筑[2001]218号)规定的“标准围蔽方案”围蔽
二、地面交通维护措施1、施工时积极与当地各级行政及公安部门交警合作,在施工总平面布置和交通组织示意图规定位置与本工程各通道入口处设置标志牌,指示人行及车辆通行,各通道入口处夜间设置警示灯;2、在施工范围内与堤岸边车行道之间用施工护拦分隔,将车流与施工区域分隔开,防止车辆及非施工人员进入施工场地,在施工护拦及施工区前来车方向前设置警示灯,以策安全;3、设多名专职维持交通人员,在施工期间值班,配合交警工作,指挥附近车辆和行人通行,保证主干道交通顺畅;4、施工材料及机械停放一律在施工范围内,不准占用行车通道;5、机械进退场尽量选择行车较少的时段,避免造成交通阻塞;6、在工地施工通道口设置洗车槽,并配置高压水枪,施工车辆进第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页出施工现场必须清洗轮胎,避免将工地的泥沙带出马路;7、每天派专人清扫施工现场和附近的道路,并且对现场的机动车道淋水

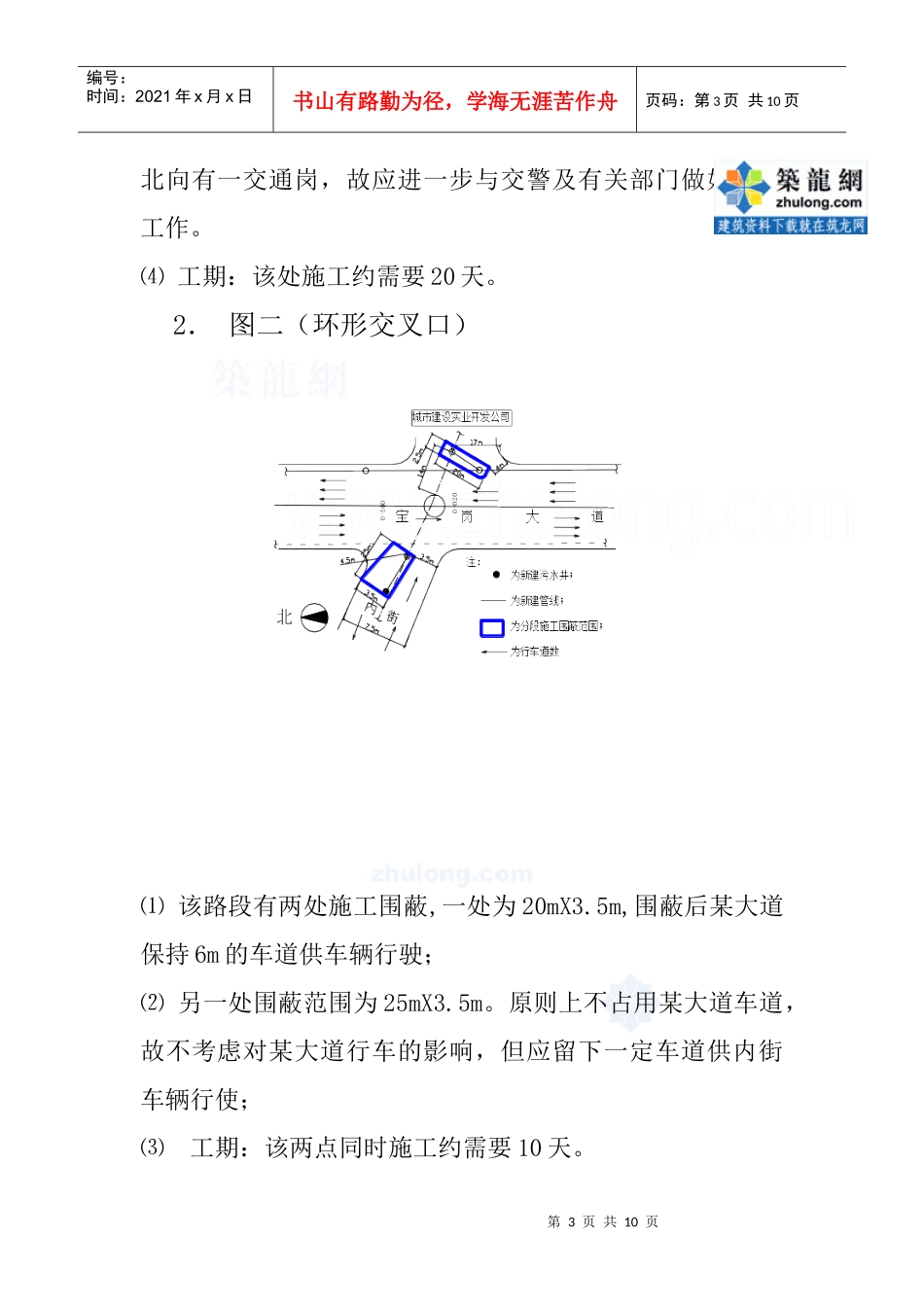

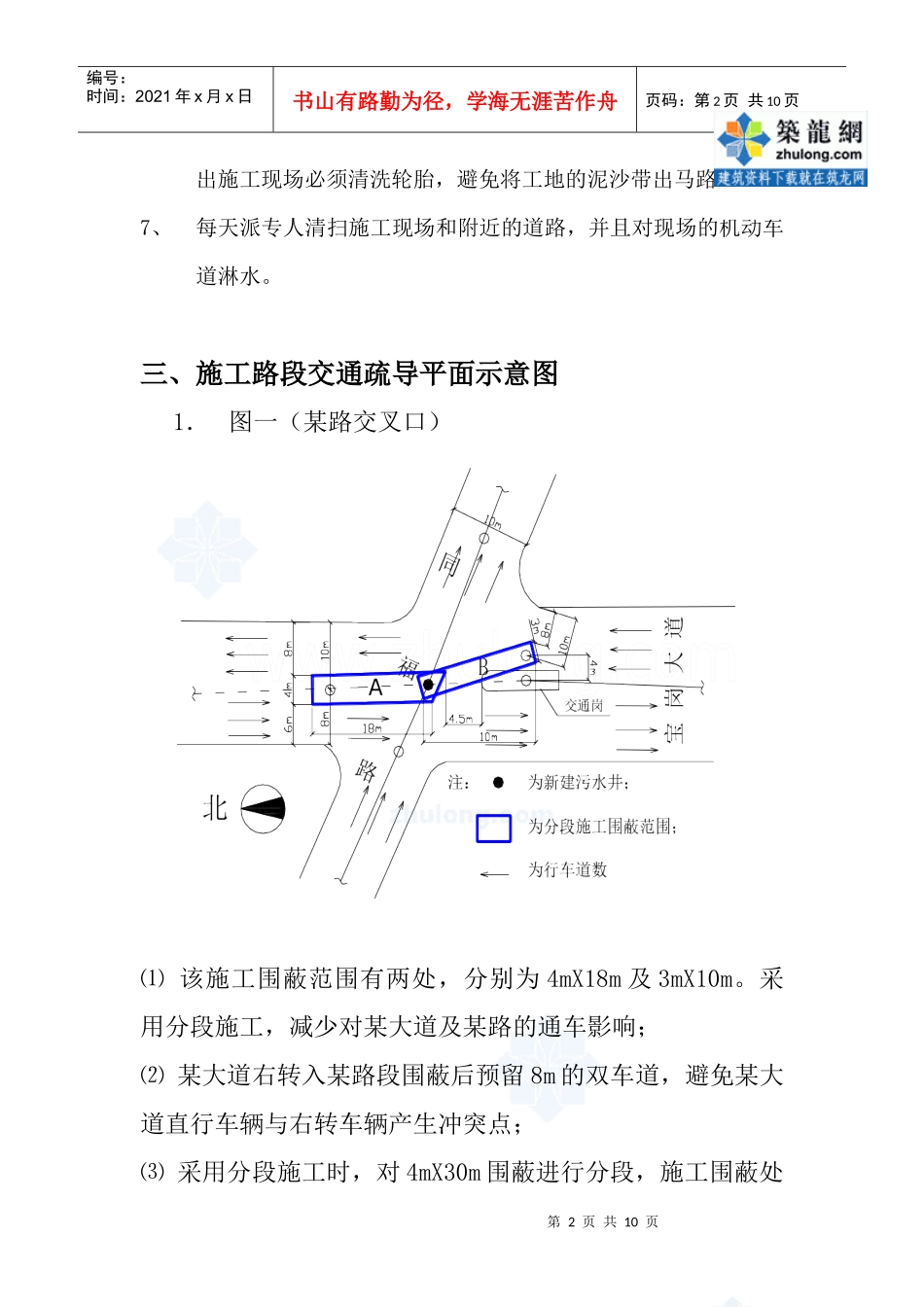

三、施工路段交通疏导平面示意图1.图一(某路交叉口)⑴该施工围蔽范围有两处,分别为4mX18m及3mX10m
采用分段施工,减少对某大道及某路的通车影响;⑵某大道右转入某路段围蔽后预留8m的双车道,避免某大道直行车辆与右转车辆产生冲突点;⑶采用分段施工时,对4mX30m围蔽进行分段,施工围蔽处第3页共10页第2页共
