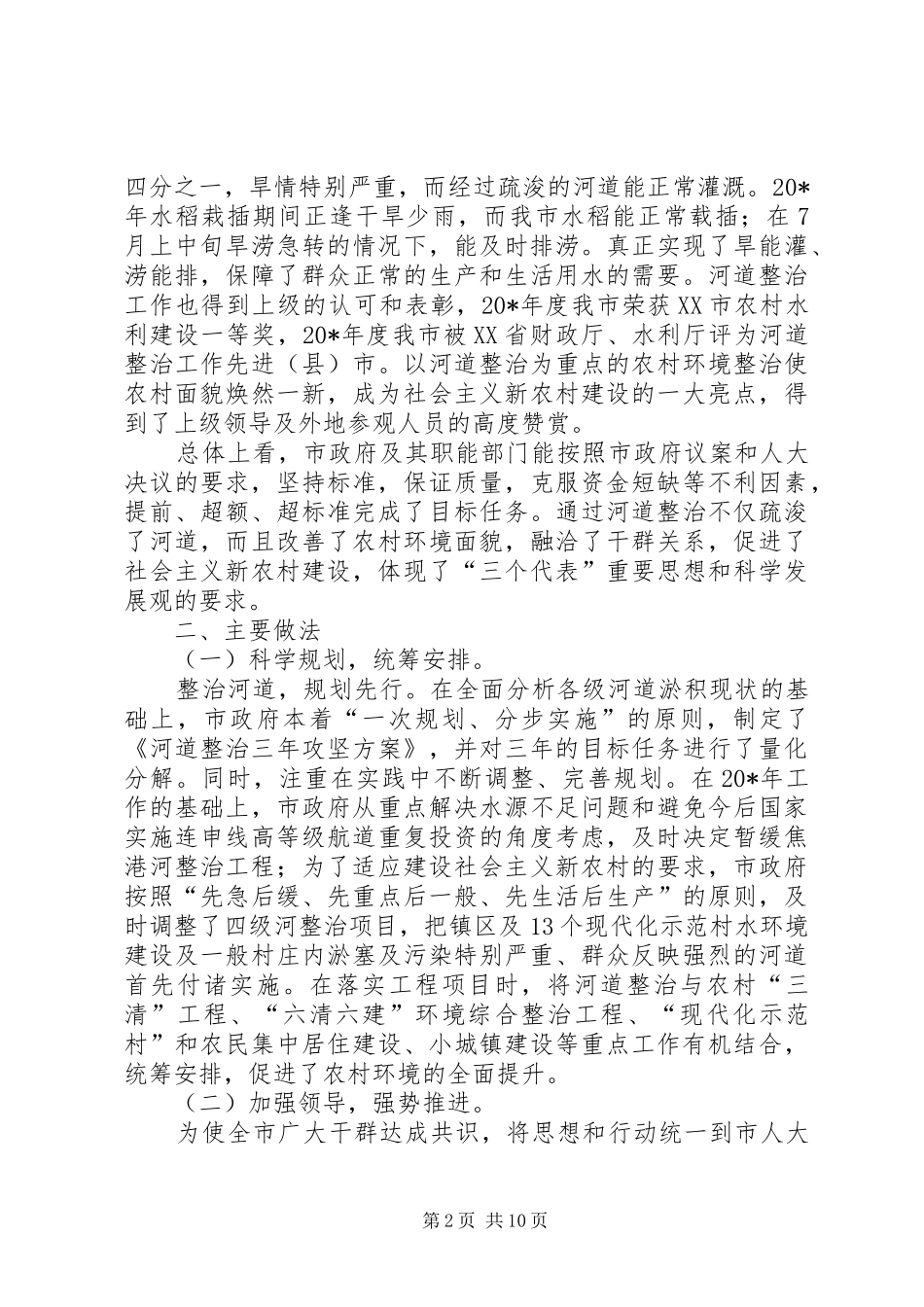

河道整治决议落实情况调研报告20*年1月,市人民政府向第十四届人民代表大会第三次会议提出《关于加快实施河道整治的议案》,大会接受了这个议案并作出了《关于加快河道整治的决议》,要求从20*年起,用三年时间对全市急需疏浚的各级河道进行全面整治

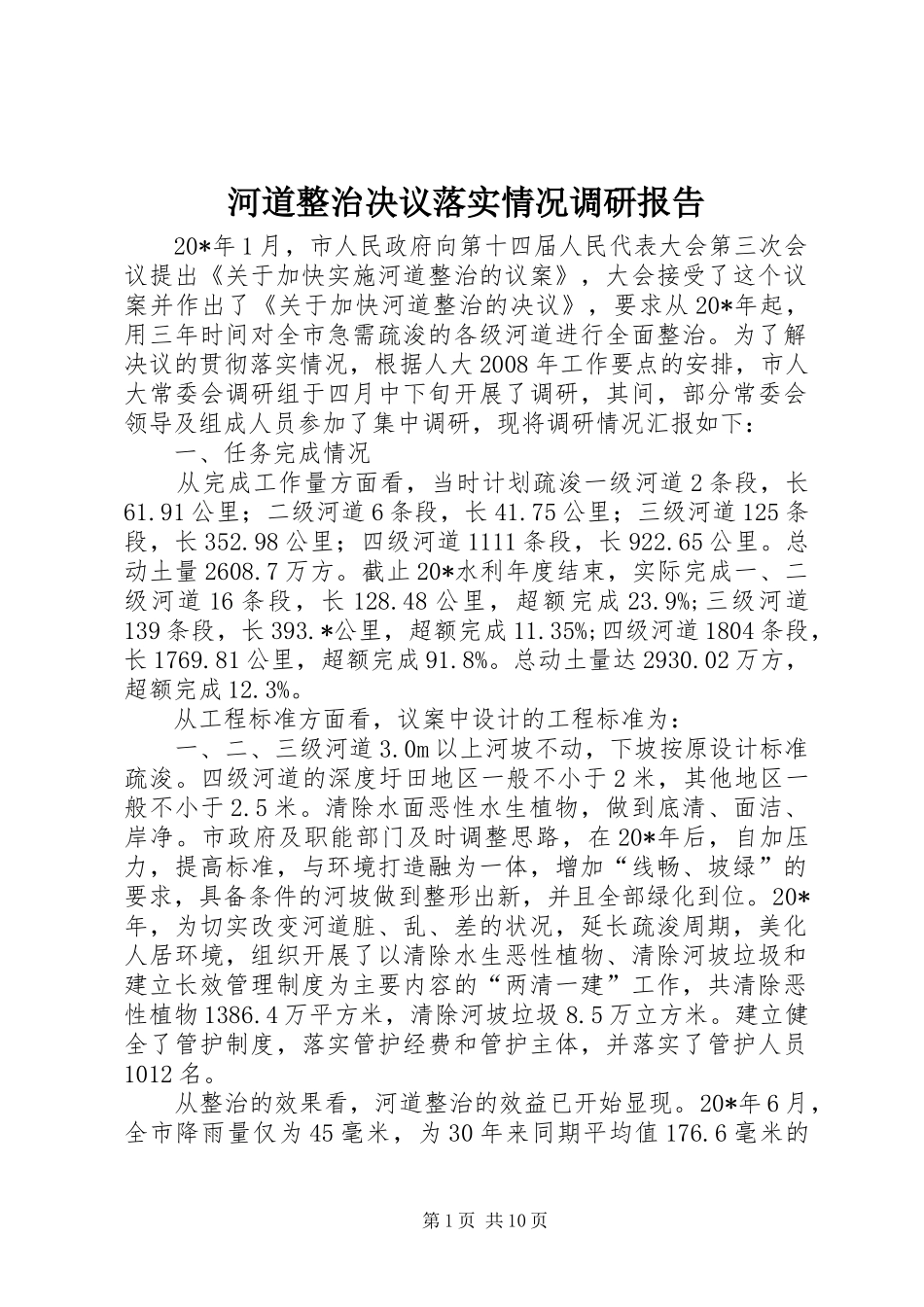

为了解决议的贯彻落实情况,根据人大2008年工作要点的安排,市人大常委会调研组于四月中下旬开展了调研,其间,部分常委会领导及组成人员参加了集中调研,现将调研情况汇报如下:一、任务完成情况从完成工作量方面看,当时计划疏浚一级河道2条段,长61
91公里;二级河道6条段,长41
75公里;三级河道125条段,长352
98公里;四级河道1111条段,长922
总动土量2608
截止20*水利年度结束,实际完成一、二级河道16条段,长128
48公里,超额完成23
9%;三级河道139条段,长393
*公里,超额完成11
35%;四级河道1804条段,长1769
81公里,超额完成91
总动土量达2930
02万方,超额完成12
从工程标准方面看,议案中设计的工程标准为:一、二、三级河道3
0m以上河坡不动,下坡按原设计标准疏浚
四级河道的深度圩田地区一般不小于2米,其他地区一般不小于2
清除水面恶性水生植物,做到底清、面洁、岸净
市政府及职能部门及时调整思路,在20*年后,自加压力,提高标准,与环境打造融为一体,增加“线畅、坡绿”的要求,具备条件的河坡做到整形出新,并且全部绿化到位
20*年,为切实改变河道脏、乱、差的状况,延长疏浚周期,美化人居环境,组织开展了以清除水生恶性植物、清除河坡垃圾和建立长效管理制度为主要内容的“两清一建”工作,共清除恶性植物1386
4万平方米,清除河坡垃圾8
建立健全了管护制度,落实管护经费和管护主体,并落实了管护人员1012名

从整治的效果看,河道整治的效益已开
