预应力混凝土管安装DN800mm单元工程质量评定表单位工程名称尤溪县坂新中型灌区节水配套改造项目C1标段施工单位莆田市水电工程处分部工程名称第八分部渠系建筑物修复评定日期2010年2月20日单元工程名称及部位预应力混凝土管安装DN1000mm(新建头右干渠坋1#、2#隧洞)单元编号YXBX-C1-F8-14项次工序名称工序质量等级1管沟开挖合格2管沟回填砂优良3△管道安装合格4管沟回填土合格评定意见单元工程质量等级4个工序有1个工序达优良标准,优良率为25%,且主要工序管道安装工序达到合格合格评定意见:该单元工程施工质量合格,可进入下一道工序施工

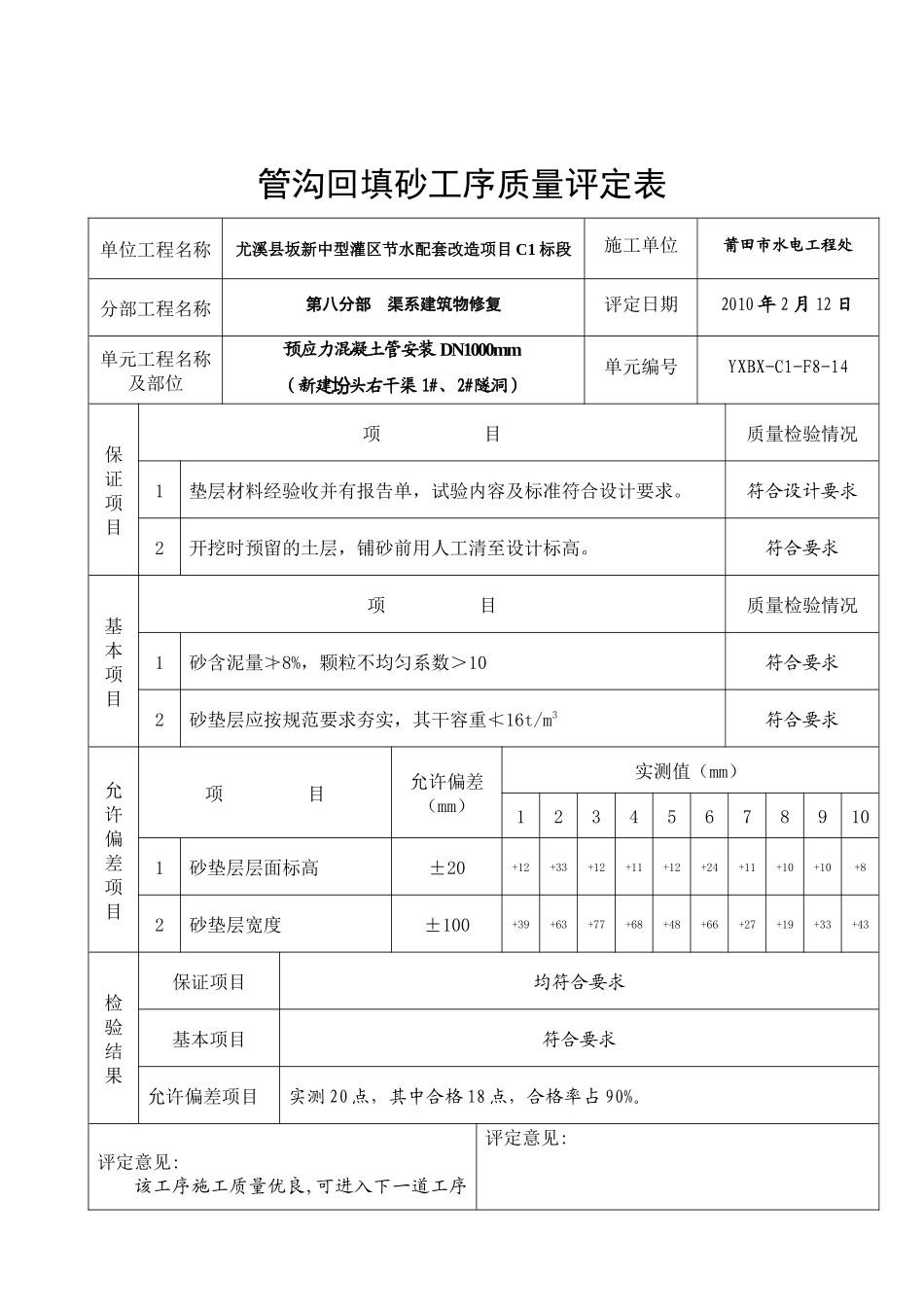

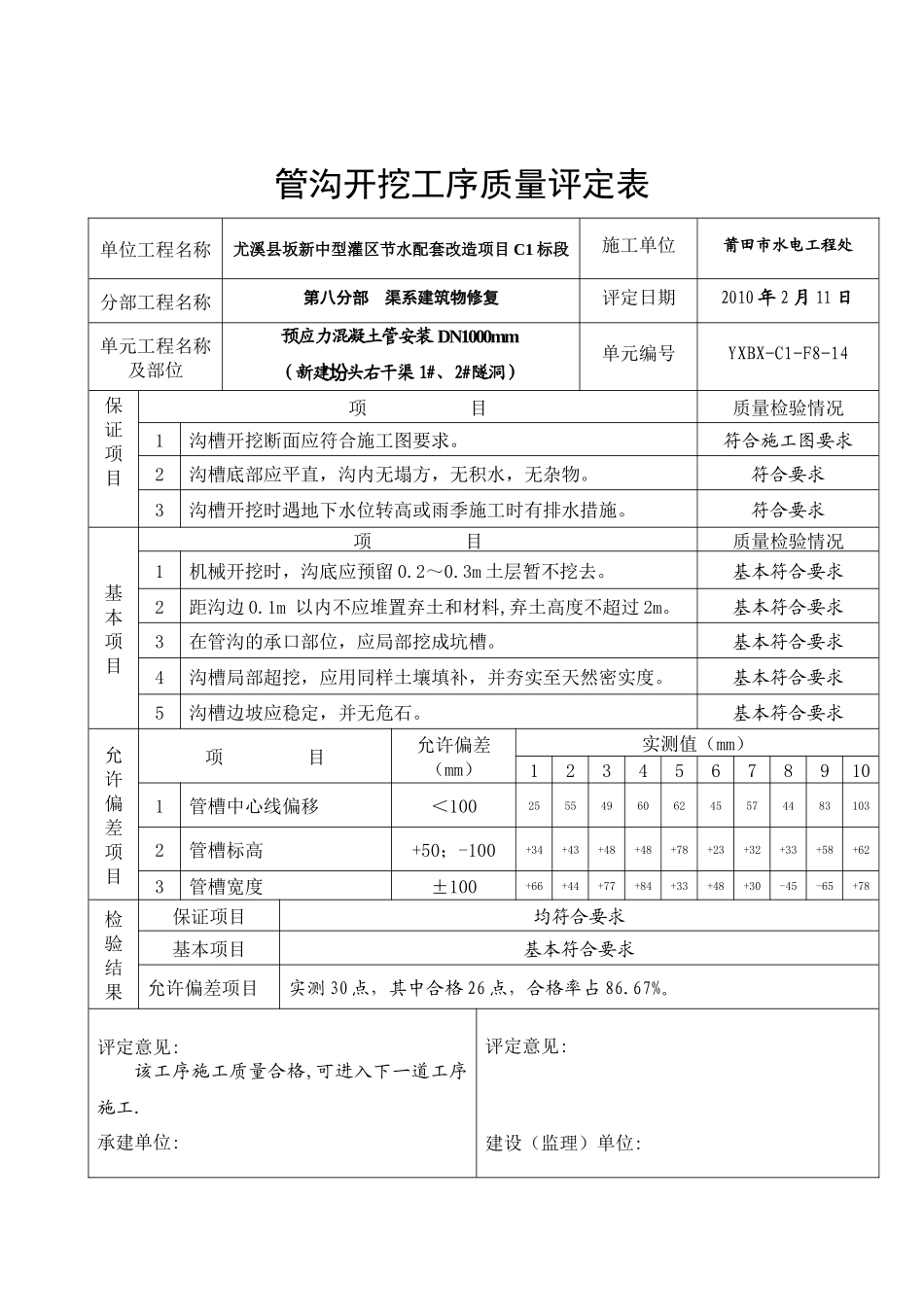

施工单位:评定意见:建设(监理)单位:管沟开挖工序质量评定表单位工程名称尤溪县坂新中型灌区节水配套改造项目C1标段施工单位莆田市水电工程处分部工程名称第八分部渠系建筑物修复评定日期2010年2月11日单元工程名称及部位预应力混凝土管安装DN1000mm(新建头右干渠坋1#、2#隧洞)单元编号YXBX-C1-F8-14保证项目项目质量检验情况1沟槽开挖断面应符合施工图要求
符合施工图要求2沟槽底部应平直,沟内无塌方,无积水,无杂物
符合要求3沟槽开挖时遇地下水位转高或雨季施工时有排水措施
符合要求基本项目项目质量检验情况1机械开挖时,沟底应预留0
3m土层暂不挖去
基本符合要求2距沟边0
1m以内不应堆置弃土和材料,弃土高度不超过2m
基本符合要求3在管沟的承口部位,应局部挖成坑槽
基本符合要求4沟槽局部超挖,应用同样土壤填补,并夯实至天然密实度
基本符合要求5沟槽边坡应稳定,并无危石
基本符合要求允许偏差项目项目允许偏差(mm)实测值(mm)123456789101管槽中心线偏移<1002555496062455744831032管槽标高+50;-100+34+43+48+48+78+23+32+33+58+623管槽宽度
