西安市审计局综合楼基础工程施工方案编制:审核:批准:陕二建九分公司西安市审计局综合楼项目部二○○六年三月西安市审计局综合楼基础工程施工方案一、工程概况:现场情况:基础坑已开挖,钢筋砼桩基础验收完毕
水、电、路等设施已具备,达到三通一平
现有基础坑已做砼土钉墙护坡
褥垫层已施工完成,东侧、西侧扩展地下室部分基础土方工程已施工完成
具备结构工程施工条件
该工程基础底板为钢筋砼满堂筏板基础,主楼基础埋深-7
30m,扩展地下室-6
55M/-5
基础底板下作100厚C15砼垫层,基础底板厚主楼为1800㎜、扩地下室为400㎜,基础梁截面为1000×2100,1000×1900等,-1F层人防顶板厚250㎜/200㎜
基础底板砼等级为C35,墙体砼等级为C45
地下室外墙、水池和底板采用防水砼,抗渗等级为S6
-1F层为人防工程及设备用房
二、施工部署1、进度计划:基础工程计划于2006年月日开始施工,于2006年月日地下室顶板施工完毕
各工序穿插进行,在正常情况下共需要45天
2、施工方案:褥垫层和筏板大体积砼的施工另行制定方案,本方案不再考虑
基础底板同时进行整体施工
底板的钢筋、模板同时支设,砼浇筑采取连续浇筑一次完成的施工方法
墙体施工时可分为外墙和内墙分段1施工
地下室墙柱,采用60系列钢模板方案,钢管脚手架支撑
顶板和梁采用竹胶合板,钢管支撑方案
钢筋加工下料成型后运至施工部位进行绑扎
基础砼浇筑采用商品砼泵送工艺
室外回填采用机械施工,分层夯实
3、施工组织:由综合楼项目部负责施工,项目部由生产、技术、材料等专业机构负责相应工作
项目部对工程全面负责
项目部组织、机构情况见附图
4、劳动力、机械、组织安排:为了保证基础工程质量与进度控制,组织钢筋、模板、防水等专业的施工队伍进行施工,计划投入120~150人施工
如有需要及时调配

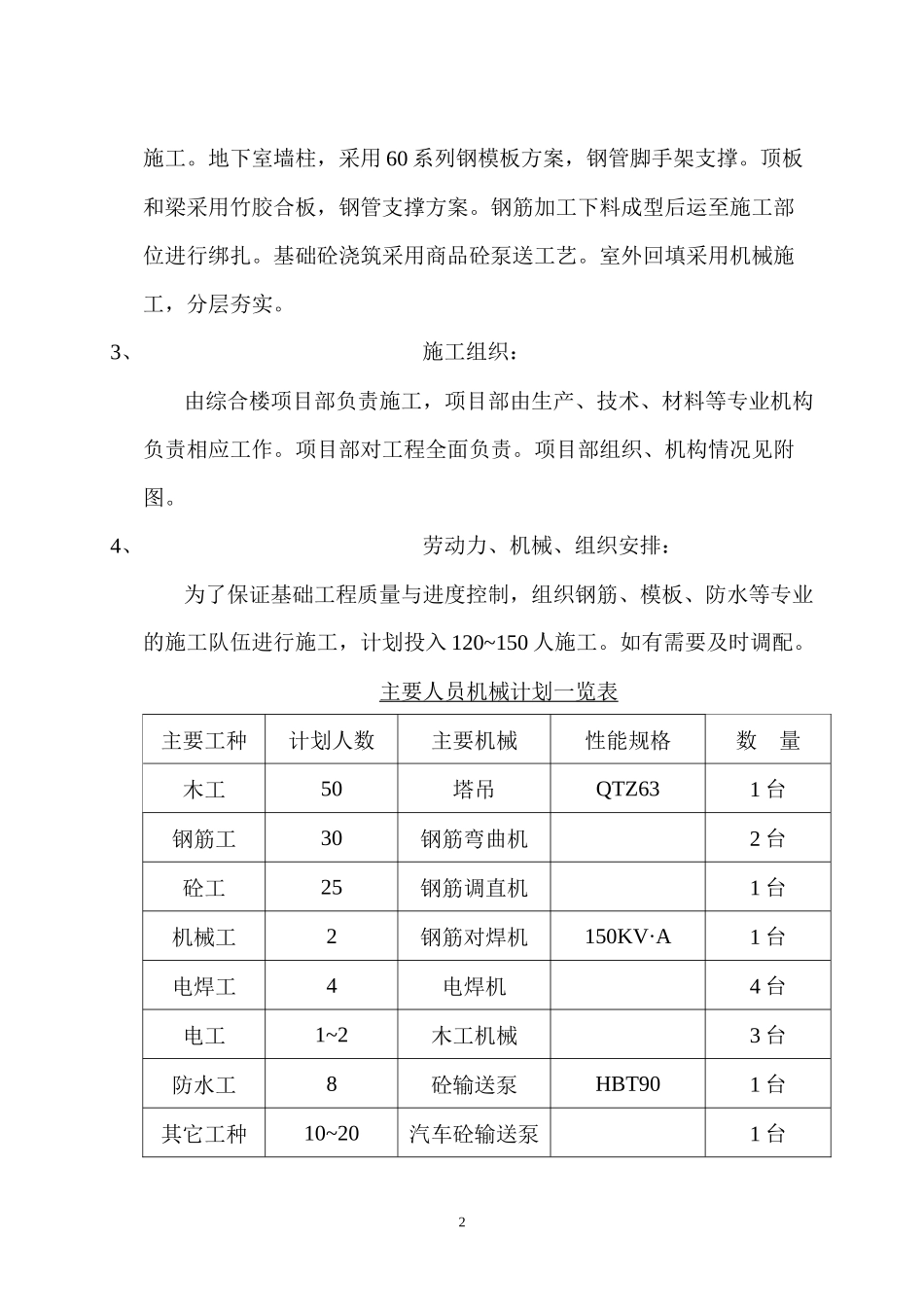

主要人员机械计划一览表主要工种
