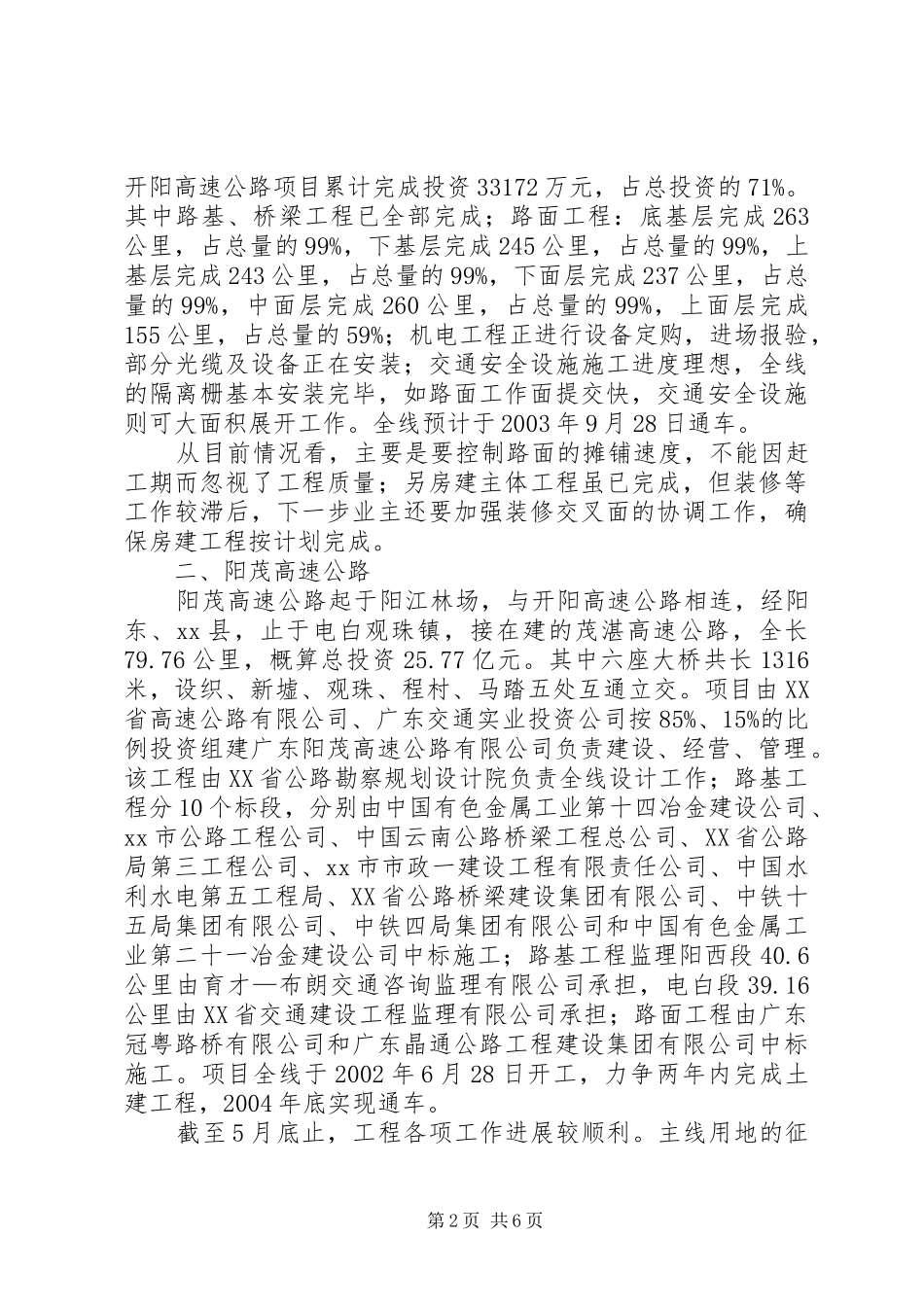

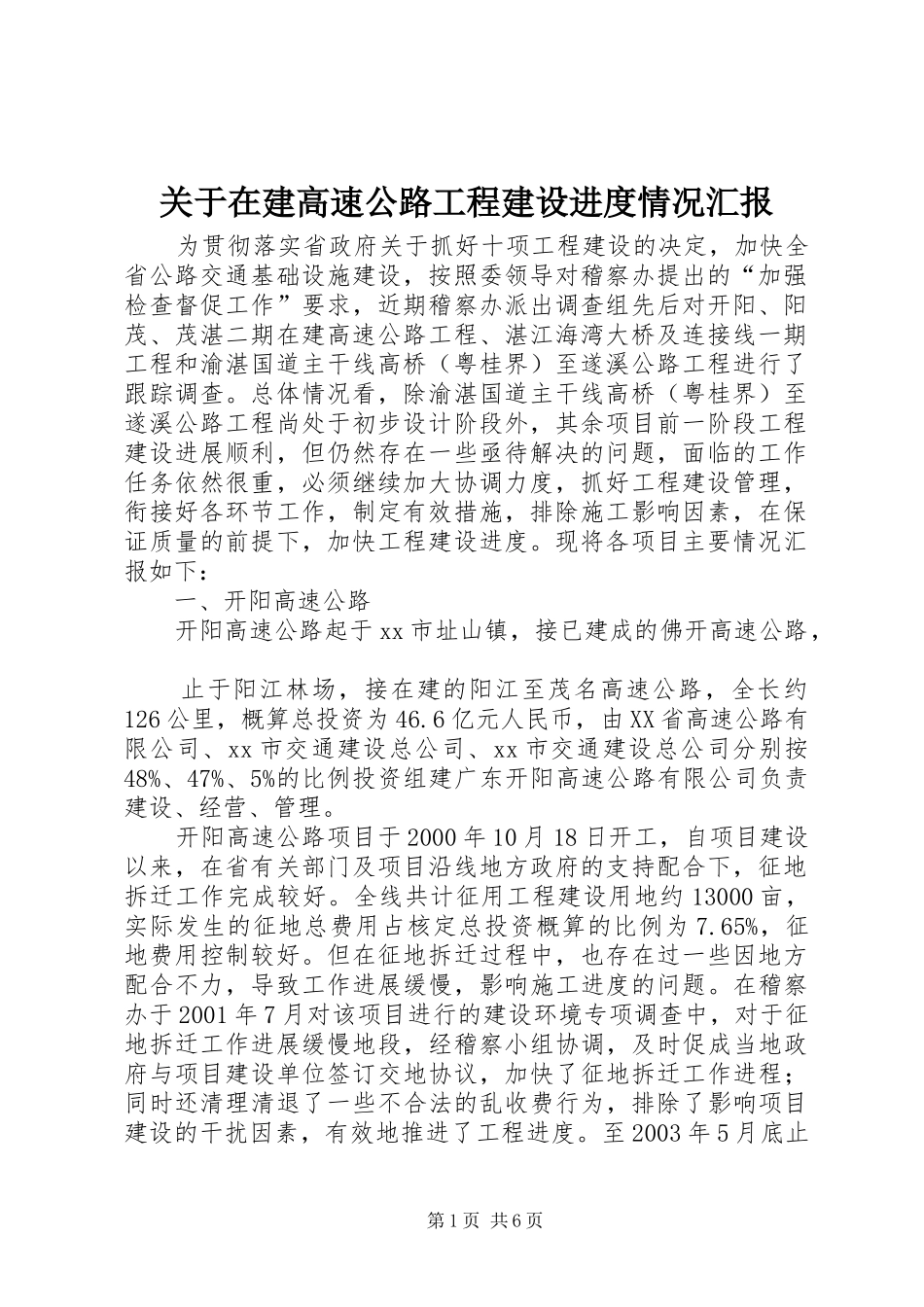

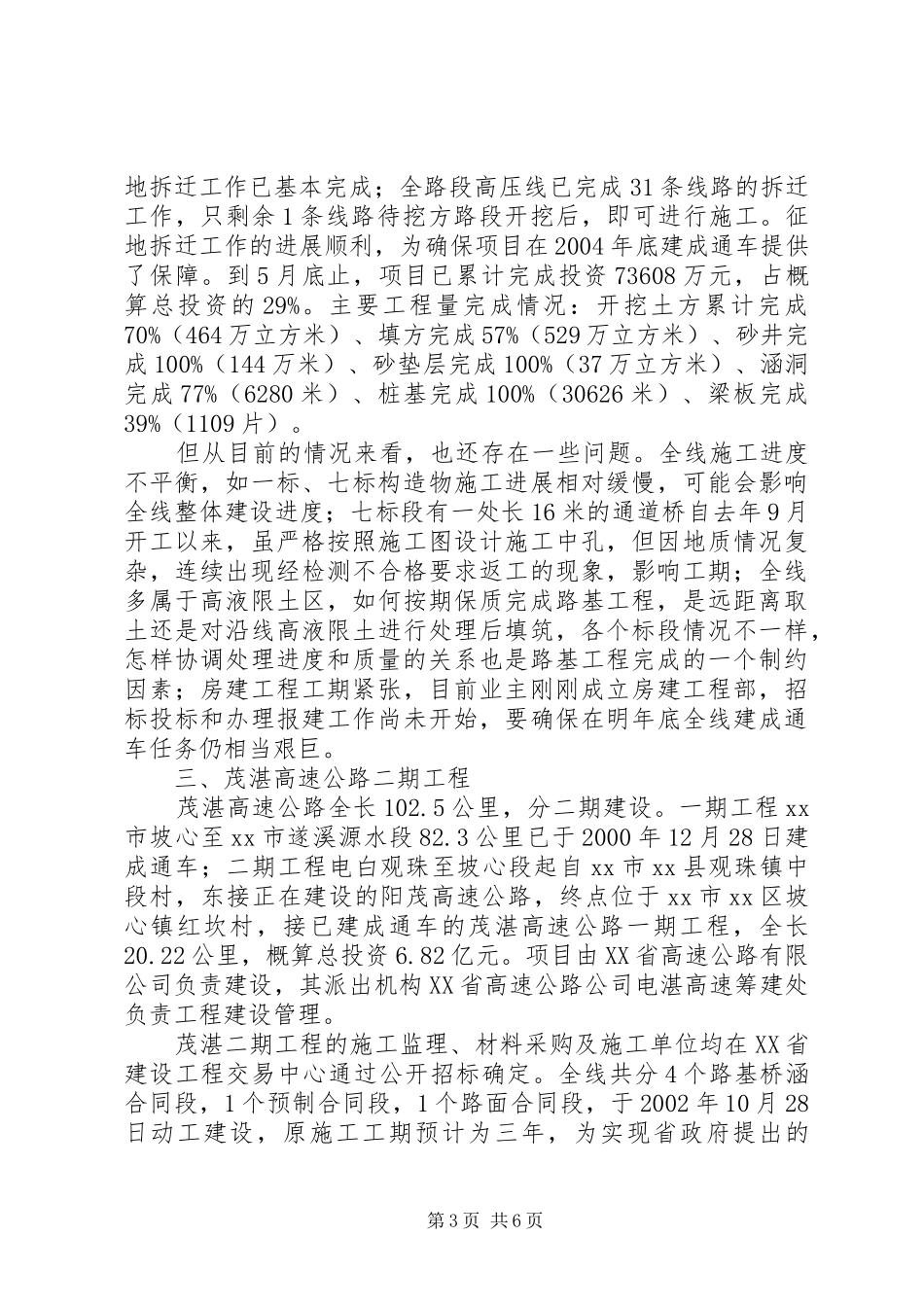

关于在建高速公路工程建设进度情况汇报为贯彻落实省政府关于抓好十项工程建设的决定,加快全省公路交通基础设施建设,按照委领导对稽察办提出的“加强检查督促工作”要求,近期稽察办派出调查组先后对开阳、阳茂、茂湛二期在建高速公路工程、湛江海湾大桥及连接线一期工程和渝湛国道主干线高桥(粤桂界)至遂溪公路工程进行了跟踪调查
总体情况看,除渝湛国道主干线高桥(粤桂界)至遂溪公路工程尚处于初步设计阶段外,其余项目前一阶段工程建设进展顺利,但仍然存在一些亟待解决的问题,面临的工作任务依然很重,必须继续加大协调力度,抓好工程建设管理,衔接好各环节工作,制定有效措施,排除施工影响因素,在保证质量的前提下,加快工程建设进度
现将各项目主要情况汇报如下:一、开阳高速公路开阳高速公路起于xx市址山镇,接已建成的佛开高速公路,止于阳江林场,接在建的阳江至茂名高速公路,全长约126公里,概算总投资为46
6亿元人民币,由XX省高速公路有限公司、xx市交通建设总公司、xx市交通建设总公司分别按48%、47%、5%的比例投资组建广东开阳高速公路有限公司负责建设、经营、管理
开阳高速公路项目于2000年10月18日开工,自项目建设以来,在省有关部门及项目沿线地方政府的支持配合下,征地拆迁工作完成较好
全线共计征用工程建设用地约13000亩,实际发生的征地总费用占核定总投资概算的比例为7
65%,征地费用控制较好
但在征地拆迁过程中,也存在过一些因地方配合不力,导致工作进展缓慢,影响施工进度的问题
在稽察办于2001年7月对该项目进行的建设环境专项调查中,对于征地拆迁工作进展缓慢地段,经稽察小组协调,及时促成当地政府与项目建设单位签订交地协议,加快了征地拆迁工作进程;同时还清理清退了一些不合法的乱收费行为,排除了影响项目建设的干扰因素,有效地推进了工程进度
至2003年5月底止第1页共6页开阳高速公路项目累计完成投
