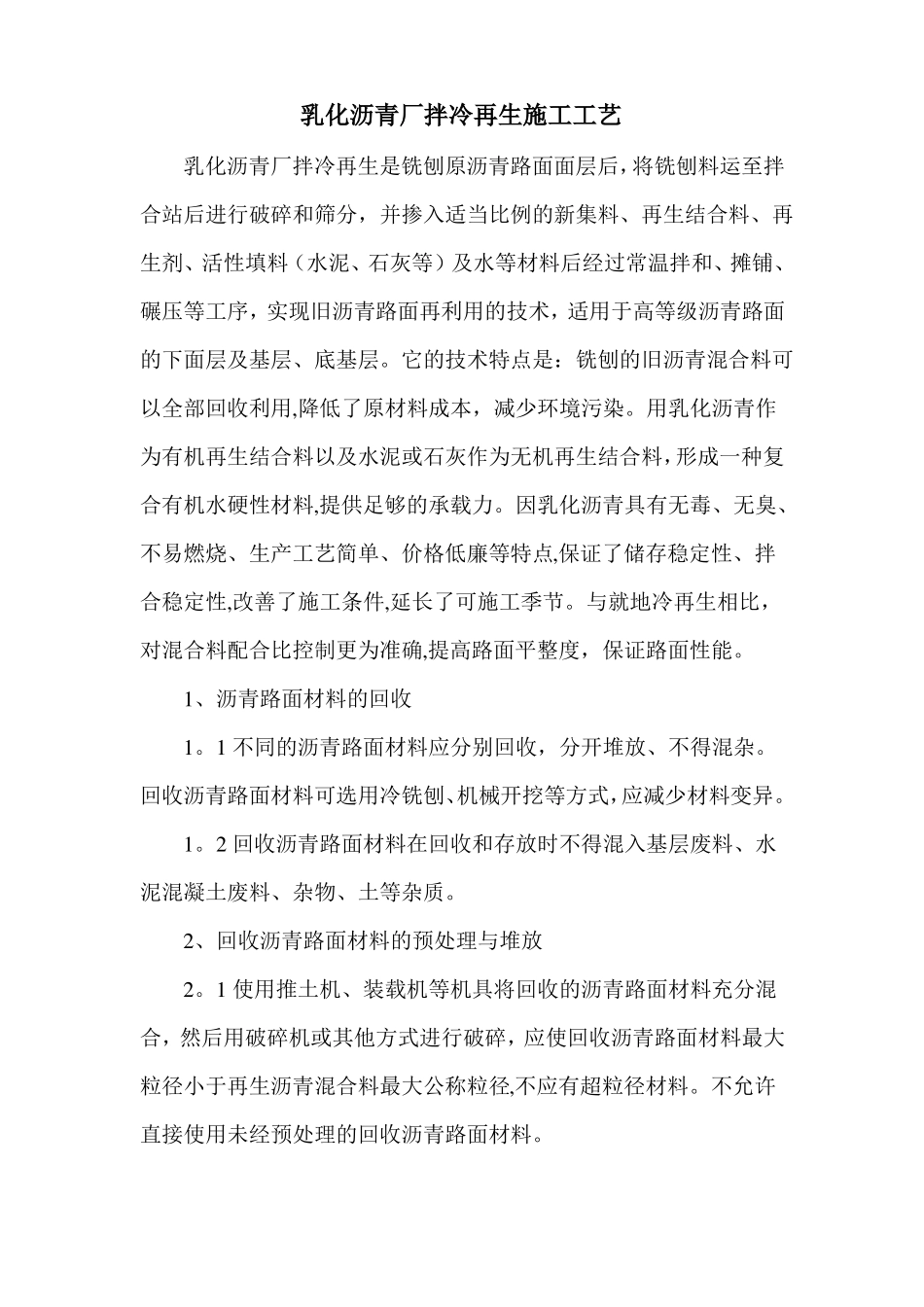

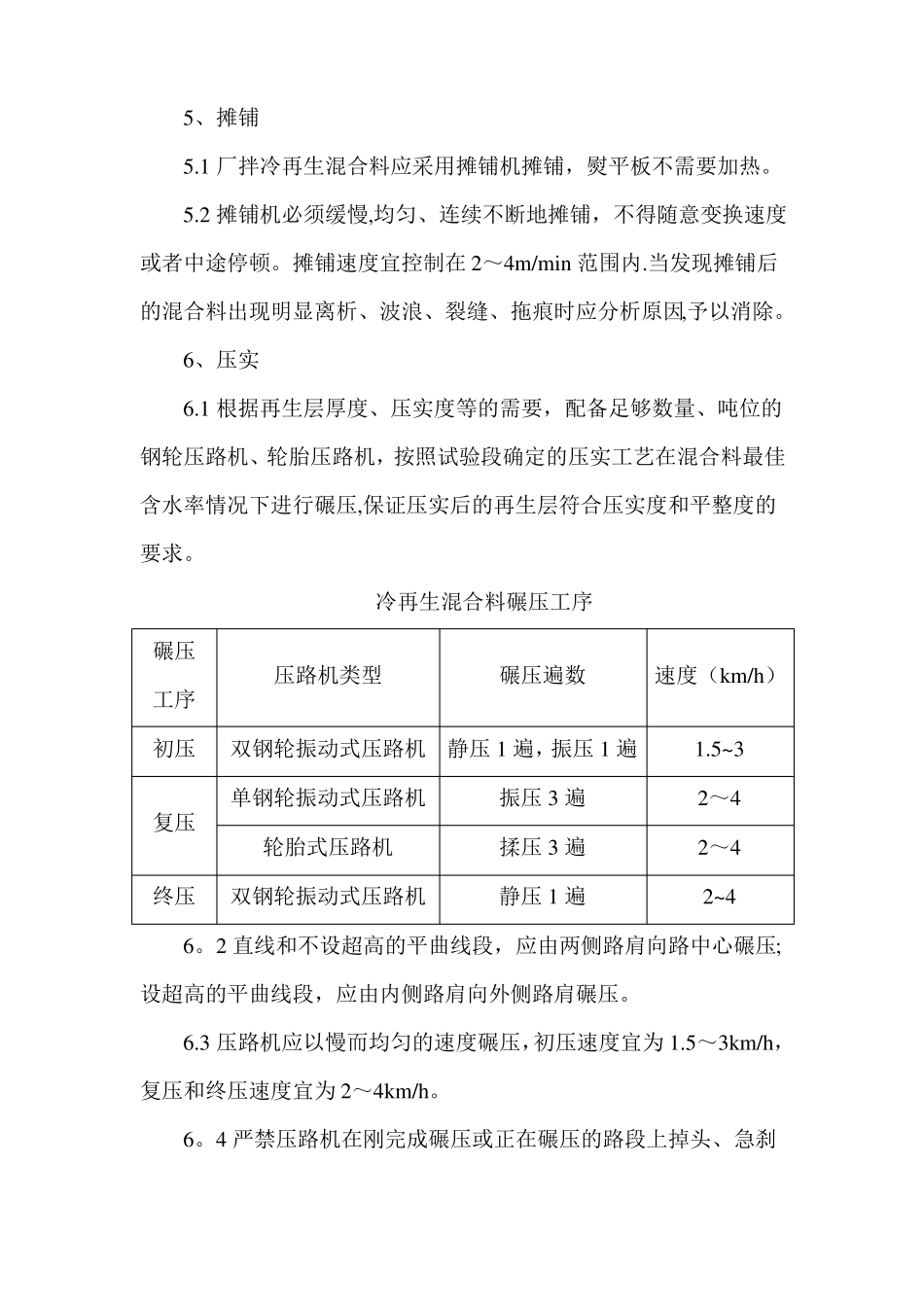

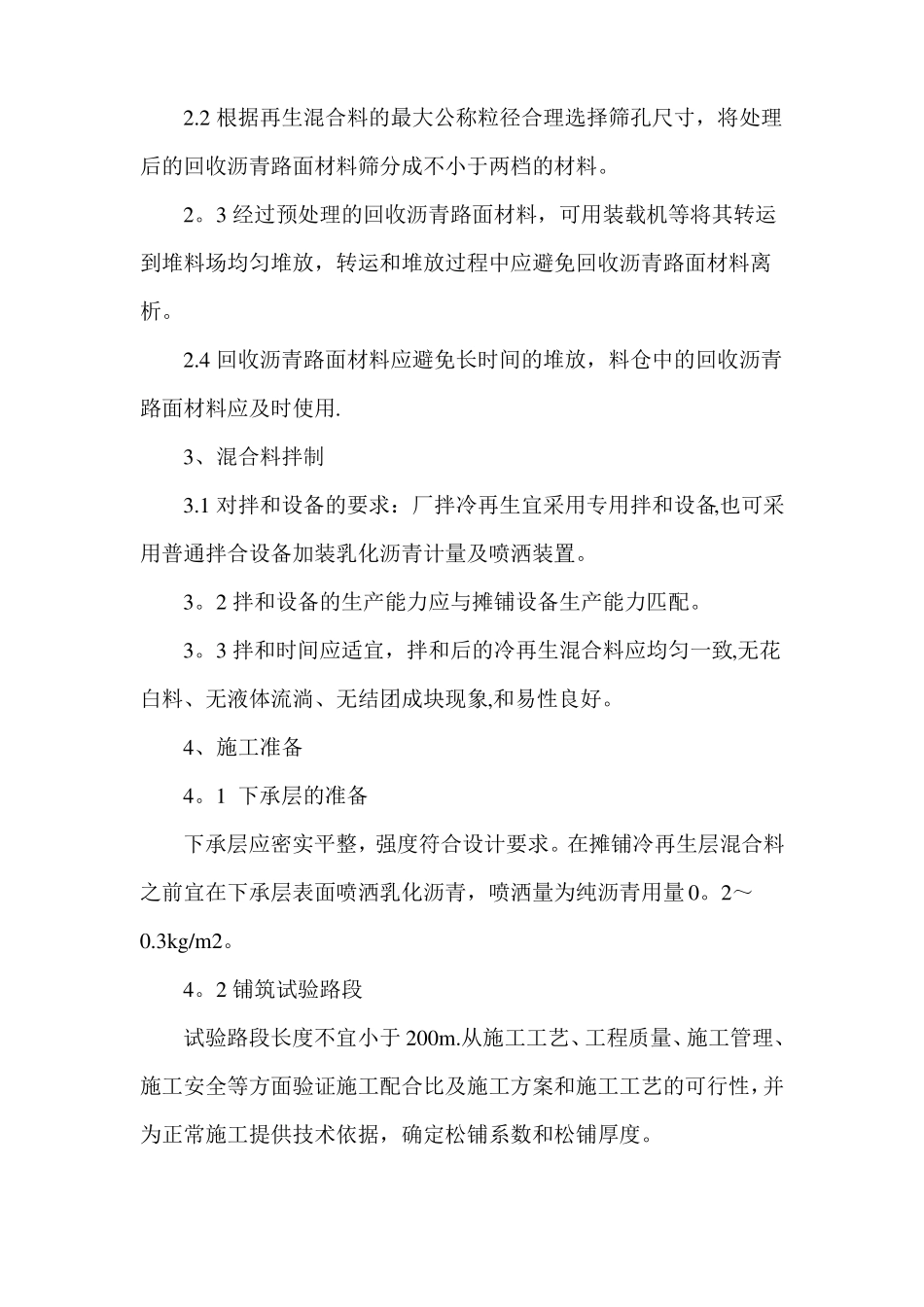

乳化沥青厂拌冷再生施工工艺乳化沥青厂拌冷再生是铣刨原沥青路面面层后,将铣刨料运至拌合站后进行破碎和筛分,并掺入适当比例的新集料、再生结合料、再生剂、活性填料(水泥、石灰等)及水等材料后经过常温拌和、摊铺、碾压等工序,实现旧沥青路面再利用的技术,适用于高等级沥青路面的下面层及基层、底基层。它的技术特点是:铣刨的旧沥青混合料可以全部回收利用,降低了原材料成本,减少环境污染。用乳化沥青作为有机再生结合料以及水泥或石灰作为无机再生结合料,形成一种复合有机水硬性材料,提供足够的承载力。因乳化沥青具有无毒、无臭、不易燃烧、生产工艺简单、价格低廉等特点,保证了储存稳定性、拌合稳定性,改善了施工条件,延长了可施工季节。与就地冷再生相比,对混合料配合比控制更为准确,提高路面平整度,保证路面性能。1、沥青路面材料的回收1。1不同的沥青路面材料应分别回收,分开堆放、不得混杂。回收沥青路面材料可选用冷铣刨、机械开挖等方式,应减少材料变异。1。2回收沥青路面材料在回收和存放时不得混入基层废料、水泥混凝土废料、杂物、土等杂质。2、回收沥青路面材料的预处理与堆放2。1使用推土机、装载机等机具将回收的沥青路面材料充分混合,然后用破碎机或其他方式进行破碎,应使回收沥青路面材料最大粒径小于再生沥青混合料最大公称粒径,不应有超粒径材料。不允许直接使用未经预处理的回收沥青路面材料。2.2根据再生混合料的最大公称粒径合理选择筛孔尺寸,将处理后的回收沥青路面材料筛分成不小于两档的材料。2。3经过预处理的回收沥青路面材料,可用装载机等将其转运到堆料场均匀堆放,转运和堆放过程中应避免回收沥青路面材料离析。2.4回收沥青路面材料应避免长时间的堆放,料仓中的回收沥青路面材料应及时使用.3、混合料拌制3.1对拌和设备的要求:厂拌冷再生宜采用专用拌和设备,也可采用普通拌合设备加装乳化沥青计量及喷洒装置。3。2拌和设备的生产能力应与摊铺设备生产能力匹配。3。3拌和时间应适宜,拌和后的冷再生混合料应均匀一致,无花白料、无液体流淌、无结团成块现象,和易性良好。4、施工准备4。1下承层的准备下承层应密实平整,强度符合设计要求。在摊铺冷再生层混合料之前宜在下承层表面喷洒乳化沥青,喷洒量为纯沥青用量0。2~0.3kg/m2。4。2铺筑试验路段试验路段长度不宜小于200m.从施工工艺、工程质量、施工管理、施工安全等方面验证施工配合比及施工方案和施工工艺的可行性,并为正常施工提供技术依据,确定松铺系数和松铺厚度。5、摊铺5.1厂拌冷再生混合料应采用摊铺机摊铺,熨平板不需要加热。5.2摊铺机必须缓慢,均匀、连续不断地摊铺,不得随意变换速度或者中途停顿。摊铺速度宜控制在2~4m/min范围内.当发现摊铺后的混合料出现明显离析、波浪、裂缝、拖痕时应分析原因,予以消除。6、压实6.1根据再生层厚度、压实度等的需要,配备足够数量、吨位的钢轮压路机、轮胎压路机,按照试验段确定的压实工艺在混合料最佳含水率情况下进行碾压,保证压实后的再生层符合压实度和平整度的要求。冷再生混合料碾压工序碾压压路机类型工序初压复压轮胎式压路机终压双钢轮振动式压路机揉压3遍静压1遍2~42~4双钢轮振动式压路机静压1遍,振压1遍单钢轮振动式压路机振压3遍1.5~32~4碾压遍数速度(km/h)6。2直线和不设超高的平曲线段,应由两侧路肩向路中心碾压;设超高的平曲线段,应由内侧路肩向外侧路肩碾压。6.3压路机应以慢而均匀的速度碾压,初压速度宜为1.5~3km/h,复压和终压速度宜为2~4km/h。6。4严禁压路机在刚完成碾压或正在碾压的路段上掉头、急刹车及停放。7、养生及开放交通7。1冷再生层在加铺上层结构前必须进行养生,养生时间不宜少于7d.当满足以下两个条件之一时,可以提前结束养生:再生层可以取出完整的芯样;再生层含水率低于2%。7。2养生方法在封闭交通的情况下养生时,可进行自然养生,一般无需采取措施。在开放交通的条件下养生时,再生层在完成压实至少1d后方可开放交通,但应严格限制重型车辆通行,行车速度应控制在40km/h以内,并严禁车辆在再生层上掉头和急刹车。为避免车轮对表层的破坏,可在再生层上均匀喷洒慢裂乳化...
