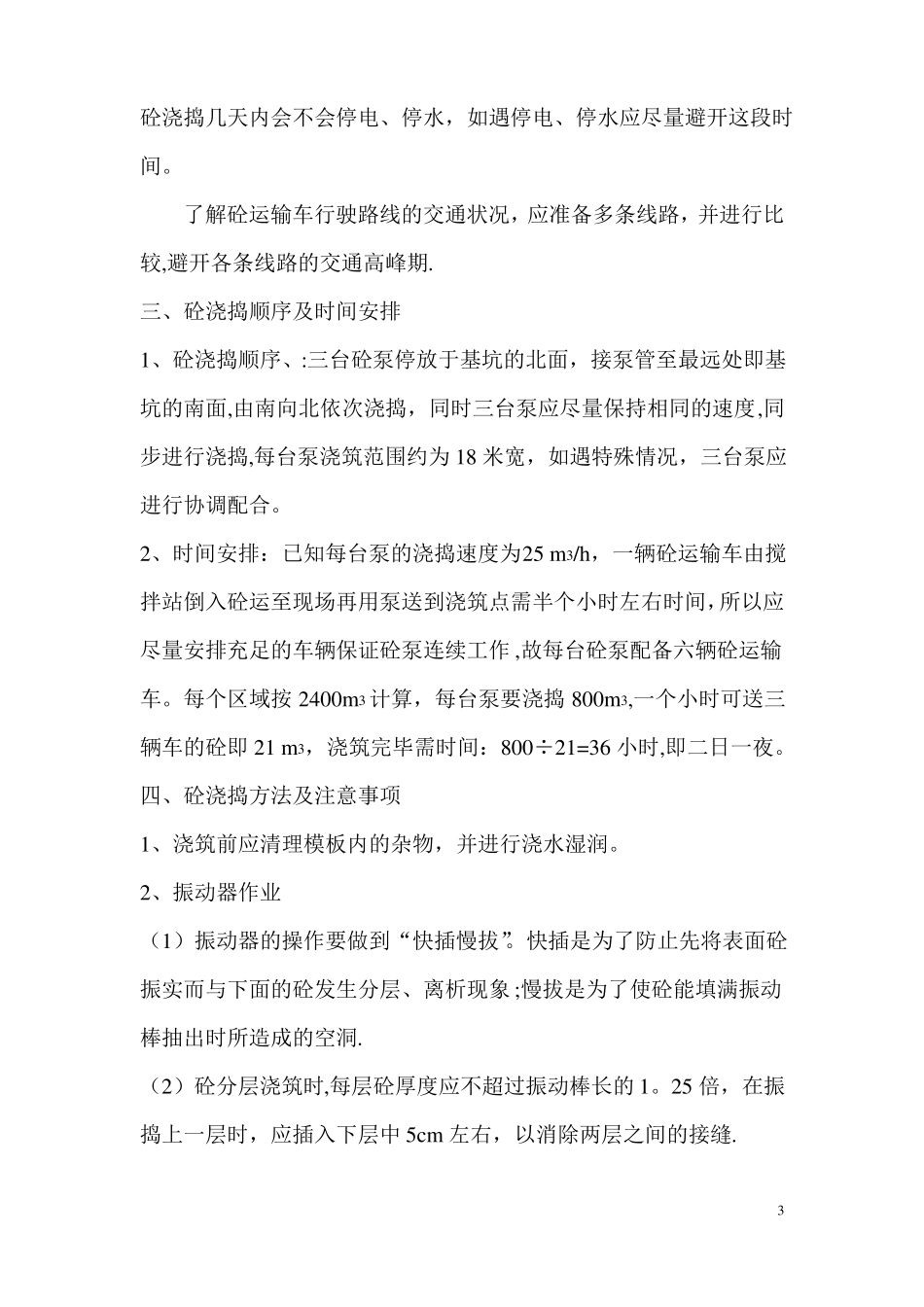

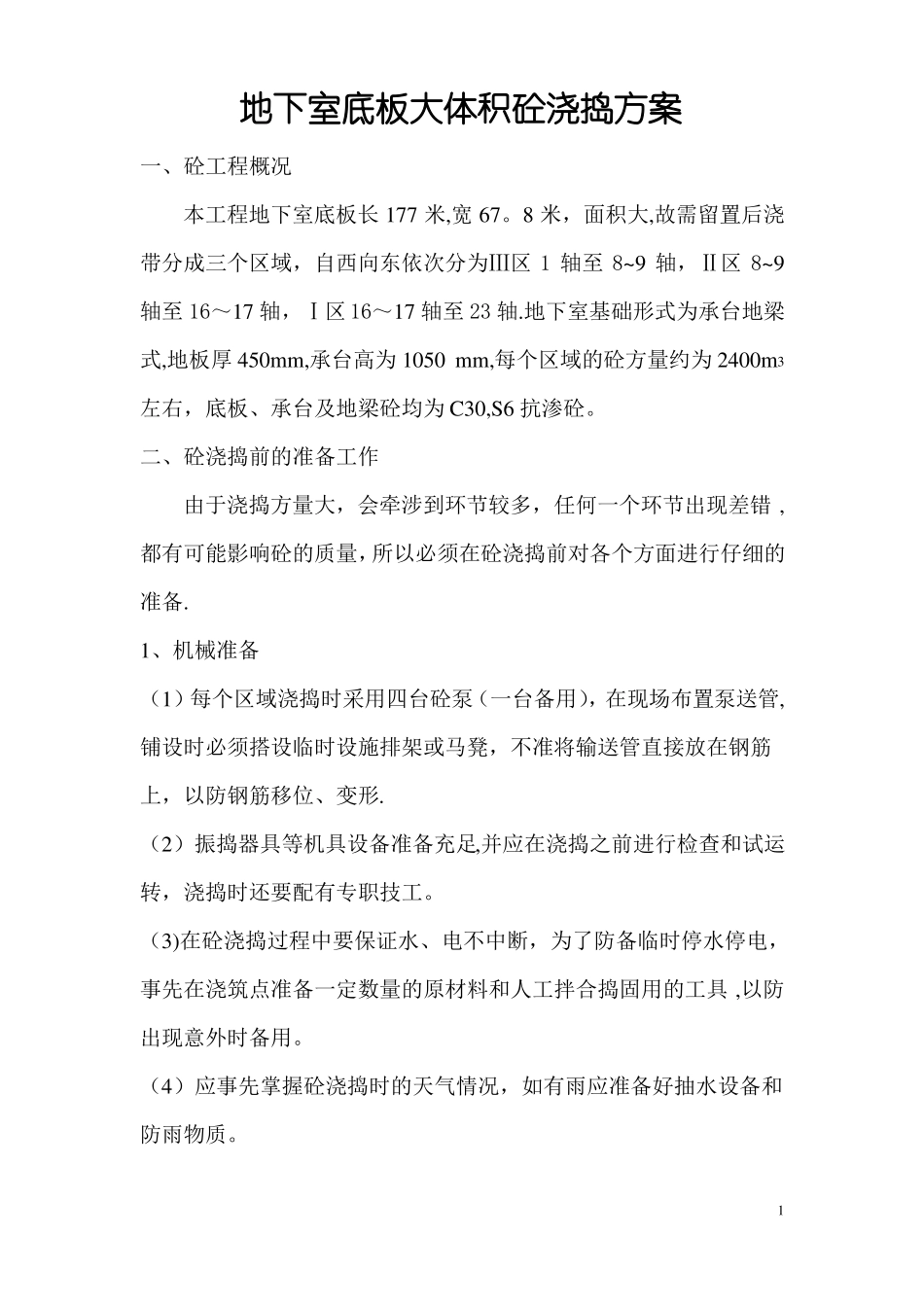

地下室底板大体积砼浇捣方案一、砼工程概况本工程地下室底板长177米,宽67
8米,面积大,故需留置后浇带分成三个区域,自西向东依次分为Ⅲ区1轴至8~9轴,Ⅱ区8~9轴至16~17轴,Ⅰ区16~17轴至23轴
地下室基础形式为承台地梁式,地板厚450mm,承台高为1050mm,每个区域的砼方量约为2400m3左右,底板、承台及地梁砼均为C30,S6抗渗砼
二、砼浇捣前的准备工作由于浇捣方量大,会牵涉到环节较多,任何一个环节出现差错,都有可能影响砼的质量,所以必须在砼浇捣前对各个方面进行仔细的准备
1、机械准备(1)每个区域浇捣时采用四台砼泵(一台备用),在现场布置泵送管,铺设时必须搭设临时设施排架或马凳,不准将输送管直接放在钢筋上,以防钢筋移位、变形
(2)振捣器具等机具设备准备充足,并应在浇捣之前进行检查和试运转,浇捣时还要配有专职技工
(3)在砼浇捣过程中要保证水、电不中断,为了防备临时停水停电,事先在浇筑点准备一定数量的原材料和人工拌合捣固用的工具,以防出现意外时备用
(4)应事先掌握砼浇捣时的天气情况,如有雨应准备好抽水设备和防雨物质

12、劳动力准备在浇捣砼时成立一个指挥部(名单详见附表),分为二个砼班组分别进行大体积砼浇捣,组成人员如下:工种塌落度及试块振捣手抹面修饰移管木工值班钢筋值班外协后备3、技术准备浇捣前,钢筋模板上道工序完成,办理隐检、预检手续
注意检查管道或预埋件穿过处是否已做好防水处理,模板应提前浇水湿润,并将落在模板内的杂物清理干净
技术人员应根据施工方案,向工人进行详细书面交底
浇捣时施工员需要亲自跟班,检查指导,认真组织实施,做到精心操作,确保砼质量
4、外界准备由于底板砼浇捣期间正直高温天气,所以必须考虑停电、停水等外界因素
在砼浇捣前几天与供电局及自来水公司进行联系,咨询在2第一组11020204421第二组11020204421砼浇捣几天
