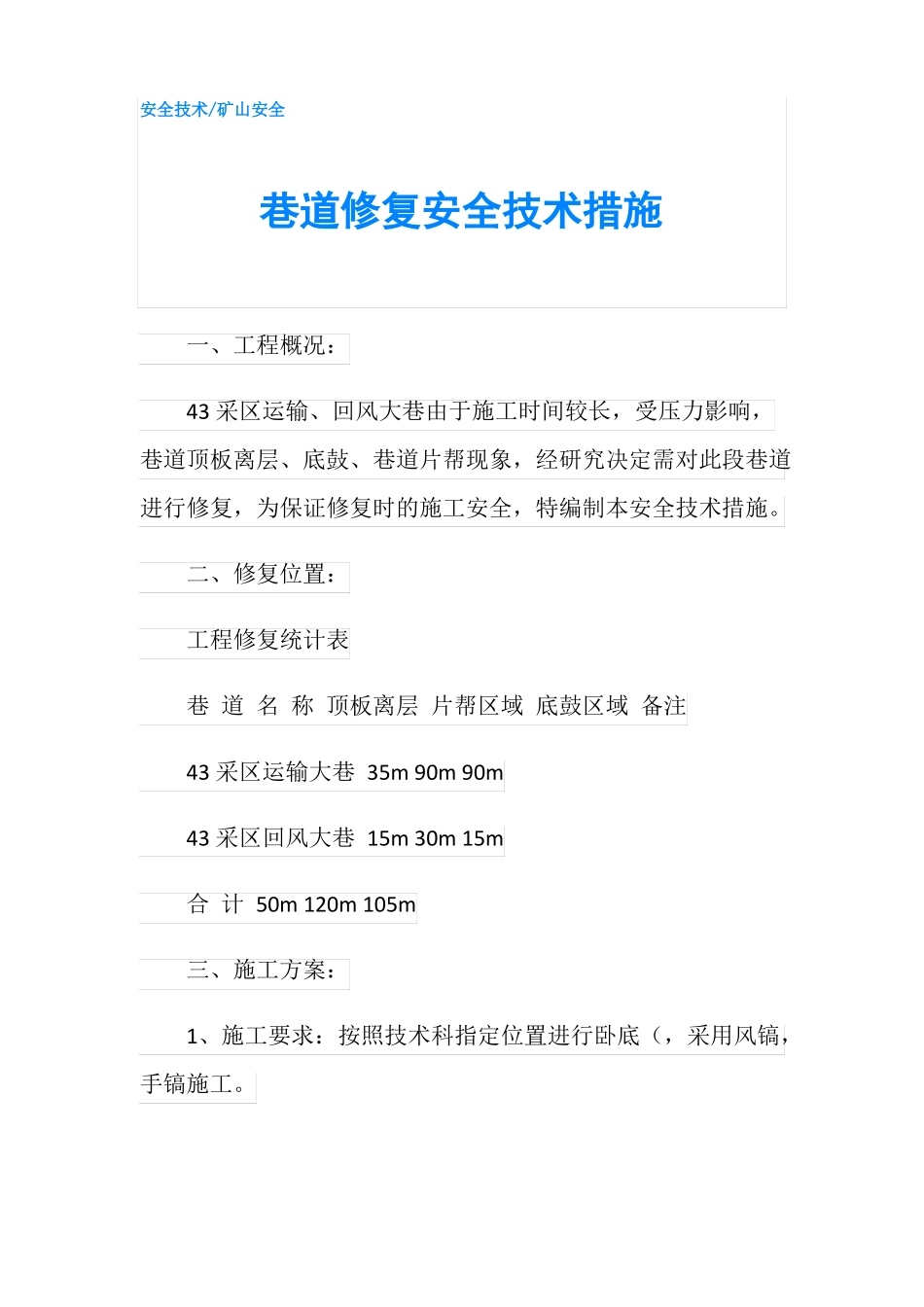

安全技术/矿山安全巷道修复安全技术措施一、工程概况:43采区运输、回风大巷由于施工时间较长,受压力影响,巷道顶板离层、底鼔、巷道片帮现象,经研究决定需对此段巷道进行修复,为保证修复时的施工安全,特编制本安全技术措施

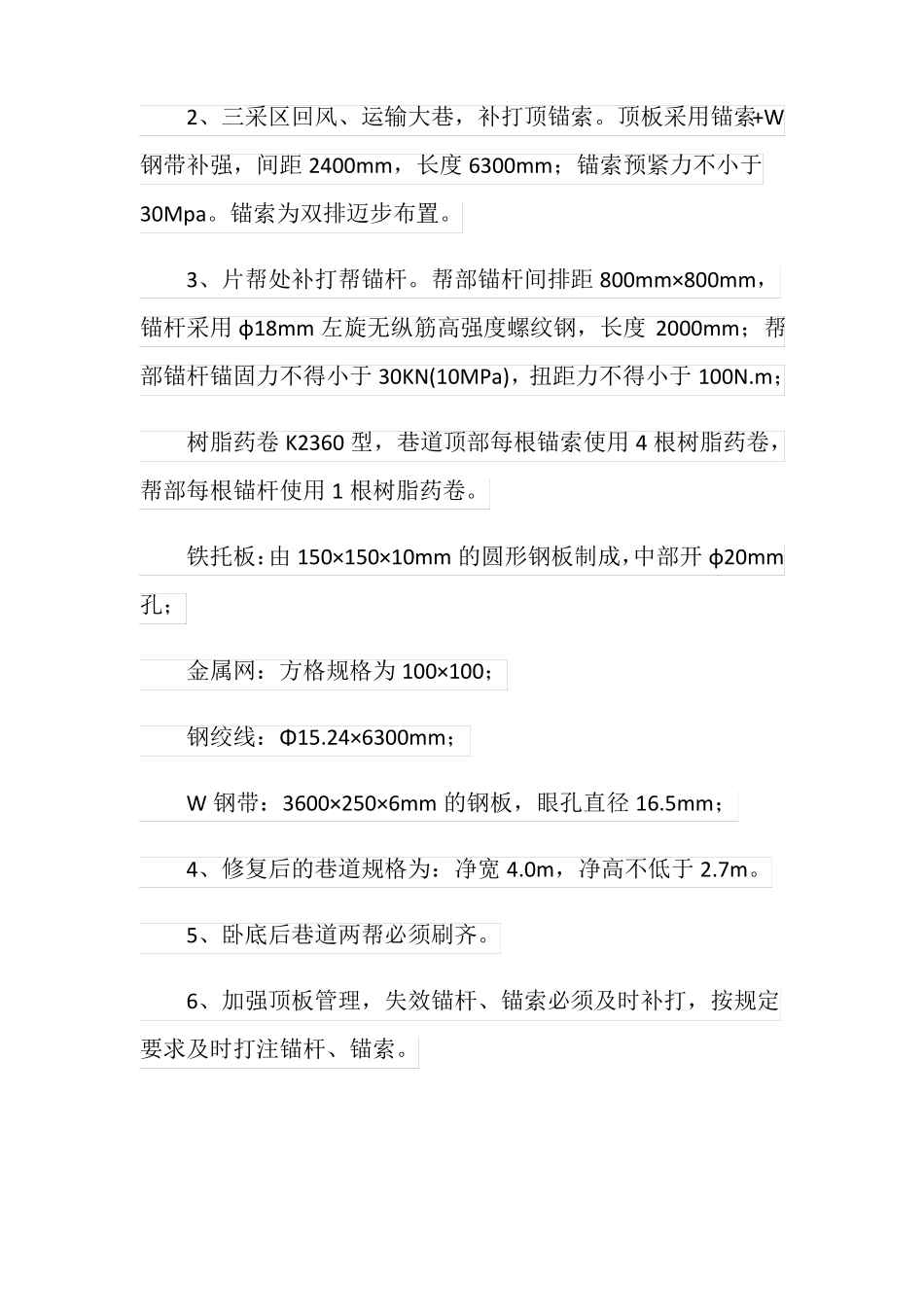

二、修复位置:工程修复统计表巷道名称顶板离层片帮区域底鼓区域备注43采区运输大巷35m90m90m43采区回风大巷15m30m15m合计50m120m105m三、施工方案:1、施工要求:按照技术科指定位置进行卧底(,采用风镐,手镐施工
2、三采区回风、运输大巷,补打顶锚索
顶板采用锚索+W钢带补强,间距2400mm,长度6300mm;锚索预紧力不小于30Mpa
锚索为双排迈步布置
3、片帮处补打帮锚杆

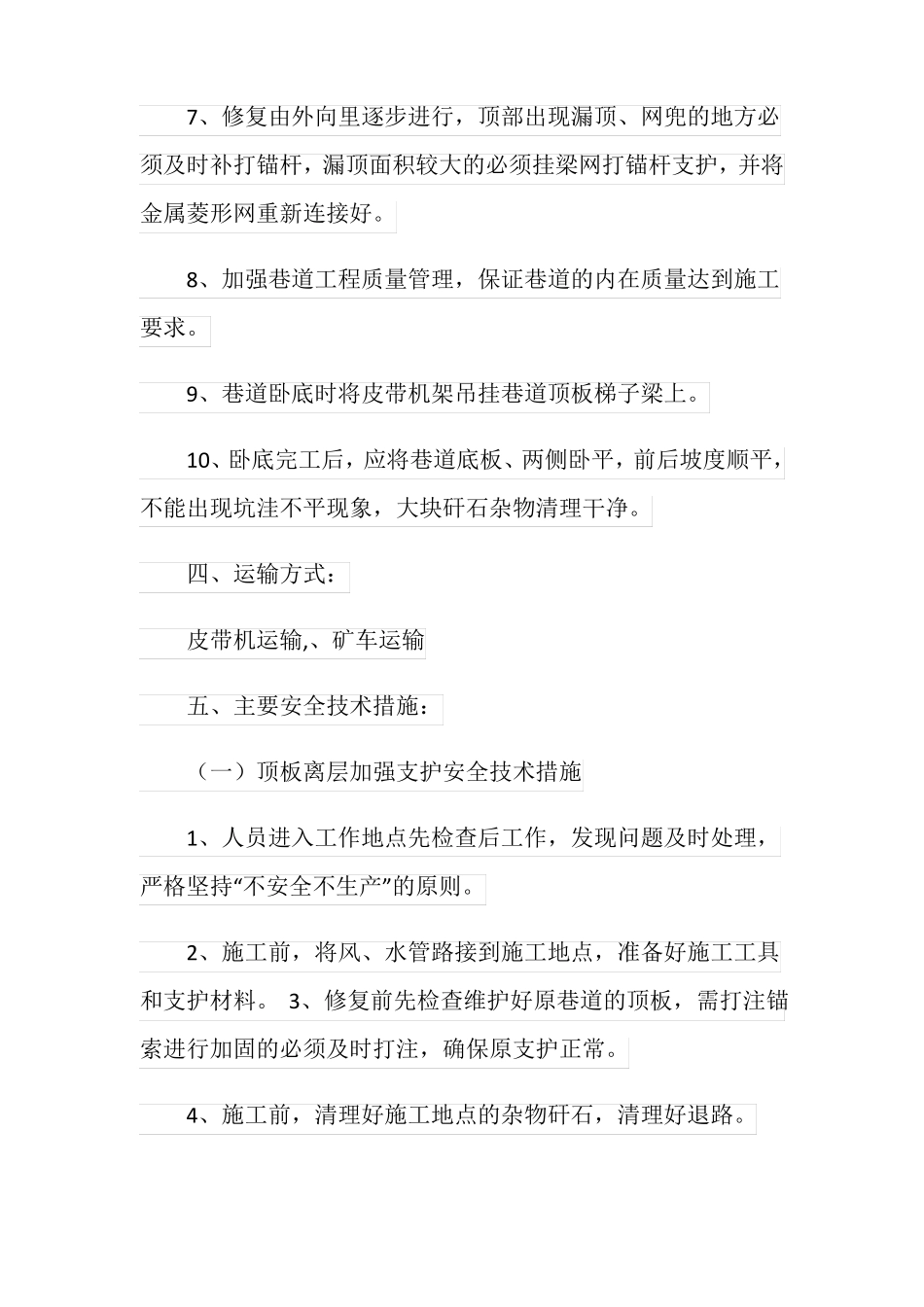

帮部锚杆间排距800mm×800mm,锚杆采用φ18mm左旋无纵筋高强度螺纹钢,长度2000mm;帮部锚杆锚固力不得小于30KN(10MPa),扭距力不得小于100N
m;树脂药卷K2360型,巷道顶部每根锚索使用4根树脂药卷,帮部每根锚杆使用1根树脂药卷
铁托板:由150×150×10mm的圆形钢板制成,中部开φ20mm孔;金属网:方格规格为100×100;钢绞线:Φ15
24×6300mm;W钢带:3600×250×6mm的钢板,眼孔直径16
5mm;4、修复后的巷道规格为:净宽4
0m,净高不低于2
5、卧底后巷道两帮必须刷齐
6、加强顶板管理,失效锚杆、锚索必须及时补打,按规定要求及时打注锚杆、锚索
7、修复由外向里逐步进行,顶部出现漏顶、网兜的地方必须及时补打锚杆,漏顶面积较大的必须挂梁网打锚杆支护,并将金属菱形网重新连接好
8、加强巷道工程质量管理,保证巷道的内在质量达到施工要求
9、巷道卧底时将皮带机架吊挂巷道顶板梯子梁上
10、卧底完工后,应将巷道底板、两侧卧平,前后坡度顺平,不能出现坑洼不平现象,大块矸石杂物清理干净
四、运输方式:皮带机运
