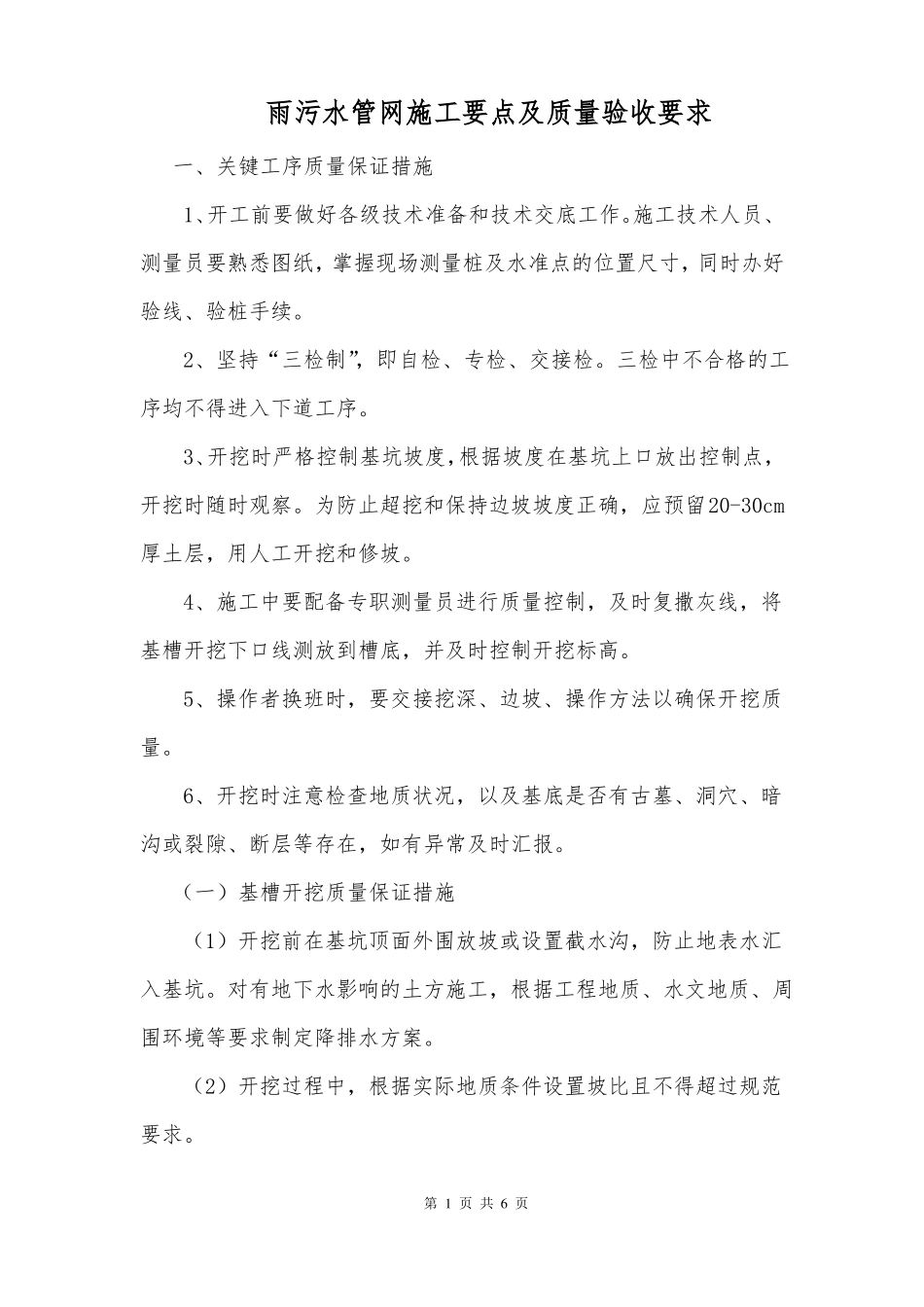

雨污水管网施工要点及质量验收要求一、关键工序质量保证措施1、开工前要做好各级技术准备和技术交底工作
施工技术人员、测量员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同时办好验线、验桩手续
2、坚持“三检制”,即自检、专检、交接检
三检中不合格的工序均不得进入下道工序
3、开挖时严格控制基坑坡度,根据坡度在基坑上口放出控制点,开挖时随时观察
为防止超挖和保持边坡坡度正确,应预留20-30cm厚土层,用人工开挖和修坡
4、施工中要配备专职测量员进行质量控制,及时复撒灰线,将基槽开挖下口线测放到槽底,并及时控制开挖标高
5、操作者换班时,要交接挖深、边坡、操作方法以确保开挖质量
6、开挖时注意检查地质状况,以及基底是否有古墓、洞穴、暗沟或裂隙、断层等存在,如有异常及时汇报
(一)基槽开挖质量保证措施(1)开挖前在基坑顶面外围放坡或设置截水沟,防止地表水汇入基坑
对有地下水影响的土方施工,根据工程地质、水文地质、周围环境等要求制定降排水方案
(2)开挖过程中,根据实际地质条件设置坡比且不得超过规范要求

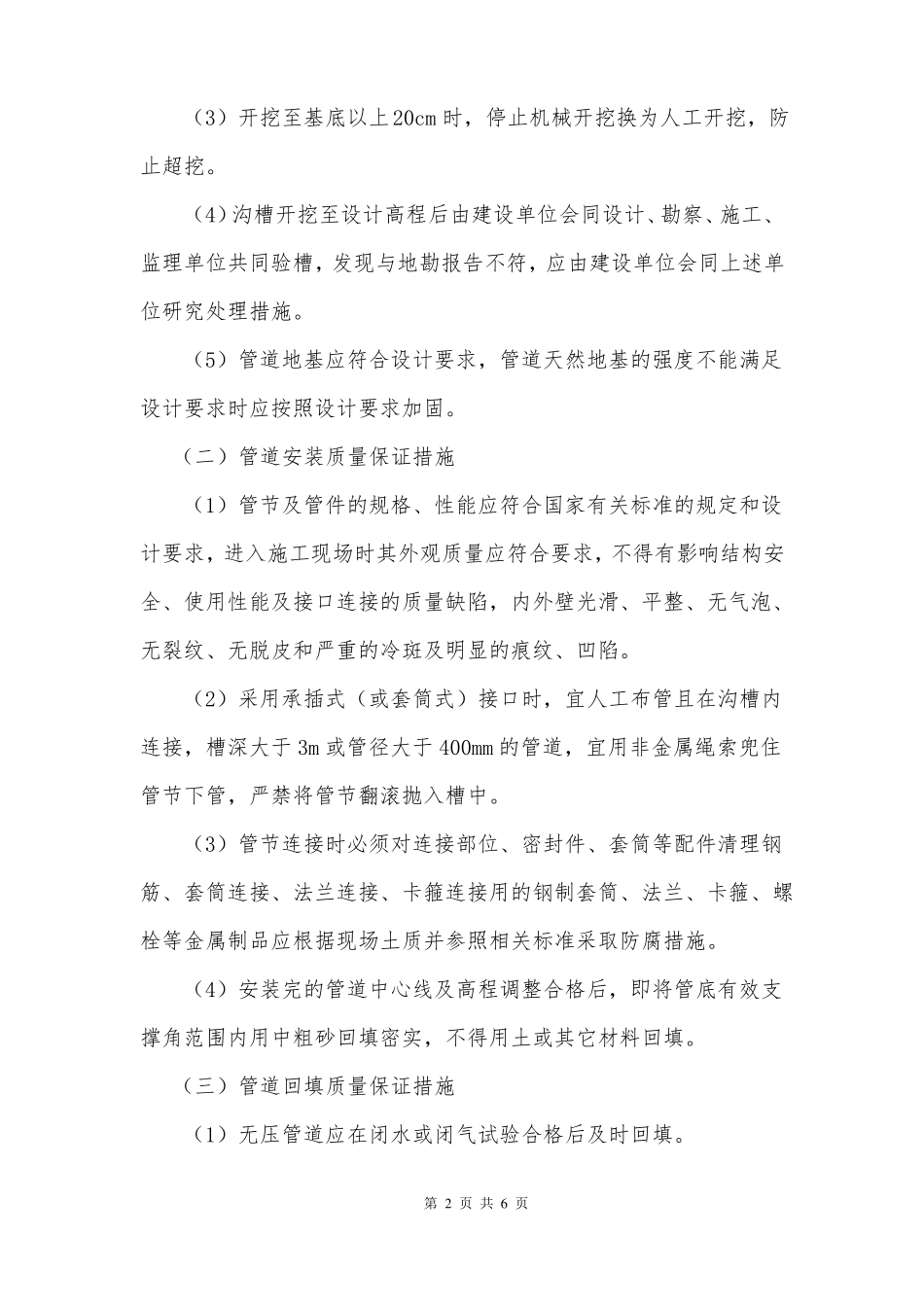

第1页共6页(3)开挖至基底以上20cm时,停止机械开挖换为人工开挖,防止超挖
(4)沟槽开挖至设计高程后由建设单位会同设计、勘察、施工、监理单位共同验槽,发现与地勘报告不符,应由建设单位会同上述单位研究处理措施
(5)管道地基应符合设计要求,管道天然地基的强度不能满足设计要求时应按照设计要求加固
(二)管道安装质量保证措施(1)管节及管件的规格、性能应符合国家有关标准的规定和设计要求,进入施工现场时其外观质量应符合要求,不得有影响结构安全、使用性能及接口连接的质量缺陷,内外壁光滑、平整、无气泡、无裂纹、无脱皮和严重的冷斑及明显的痕纹、凹陷
(2)采用承插式(或套筒式)接口时,宜人工布管且在沟槽内连接,槽深大于3m或管径大于400mm的管道,宜用非金属绳索兜住管节下管,严禁将管节翻
