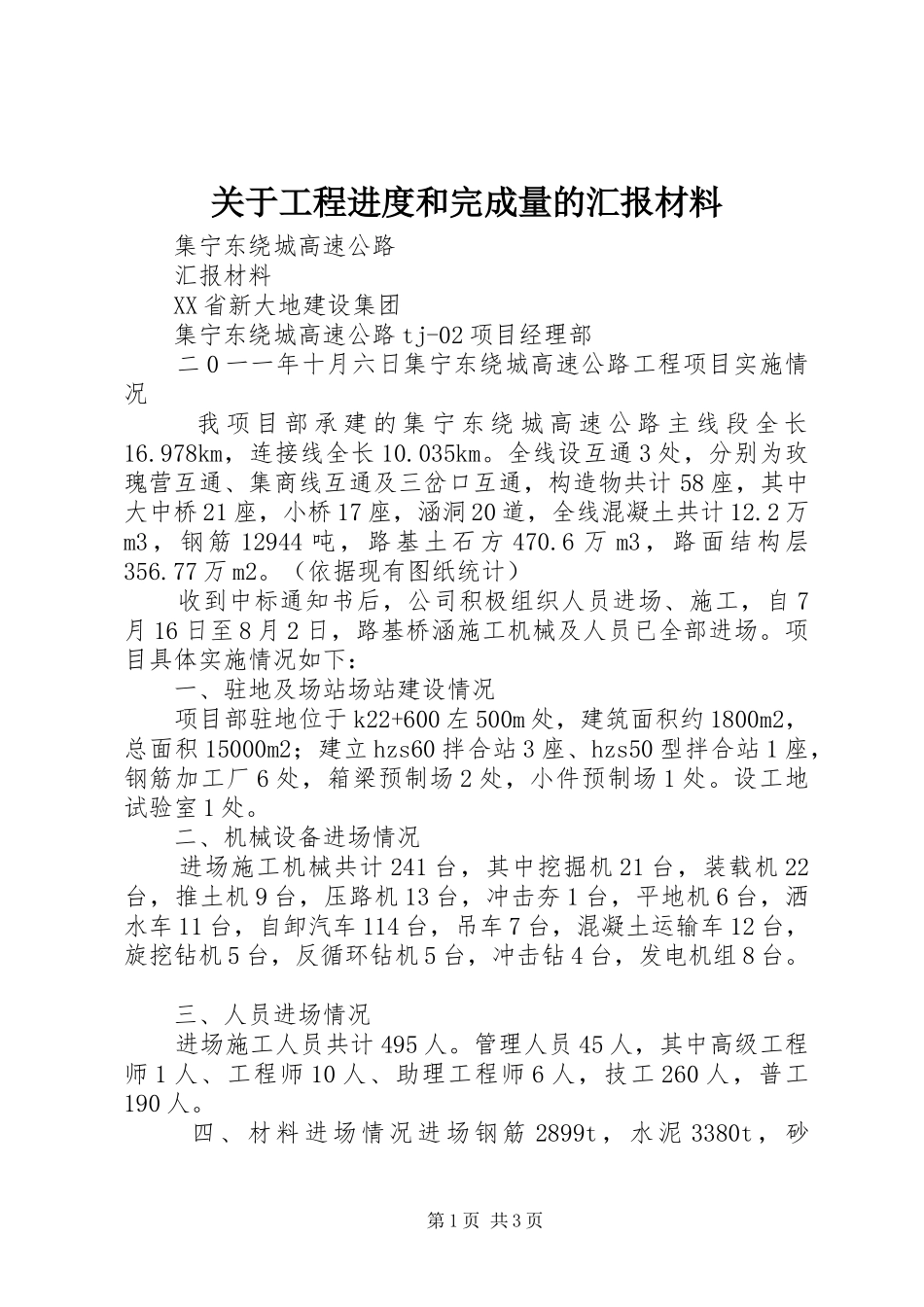

关于工程进度和完成量的汇报材料集宁东绕城高速公路汇报材料XX省新大地建设集团集宁东绕城高速公路tj-02项目经理部二0一一年十月六日集宁东绕城高速公路工程项目实施情况我项目部承建的集宁东绕城高速公路主线段全长16
978km,连接线全长10
全线设互通3处,分别为玫瑰营互通、集商线互通及三岔口互通,构造物共计58座,其中大中桥21座,小桥17座,涵洞20道,全线混凝土共计12
2万m3,钢筋12944吨,路基土石方470
6万m3,路面结构层356
(依据现有图纸统计)收到中标通知书后,公司积极组织人员进场、施工,自7月16日至8月2日,路基桥涵施工机械及人员已全部进场
项目具体实施情况如下:一、驻地及场站场站建设情况项目部驻地位于k22+600左500m处,建筑面积约1800m2,总面积15000m2;建立hzs60拌合站3座、hzs50型拌合站1座,钢筋加工厂6处,箱梁预制场2处,小件预制场1处
设工地试验室1处
二、机械设备进场情况进场施工机械共计241台,其中挖掘机21台,装载机22台,推土机9台,压路机13台,冲击夯1台,平地机6台,洒水车11台,自卸汽车114台,吊车7台,混凝土运输车12台,旋挖钻机5台,反循环钻机5台,冲击钻4台,发电机组8台
三、人员进场情况进场施工人员共计495人
管理人员45人,其中高级工程师1人、工程师10人、助理工程师6人,技工260人,普工190人

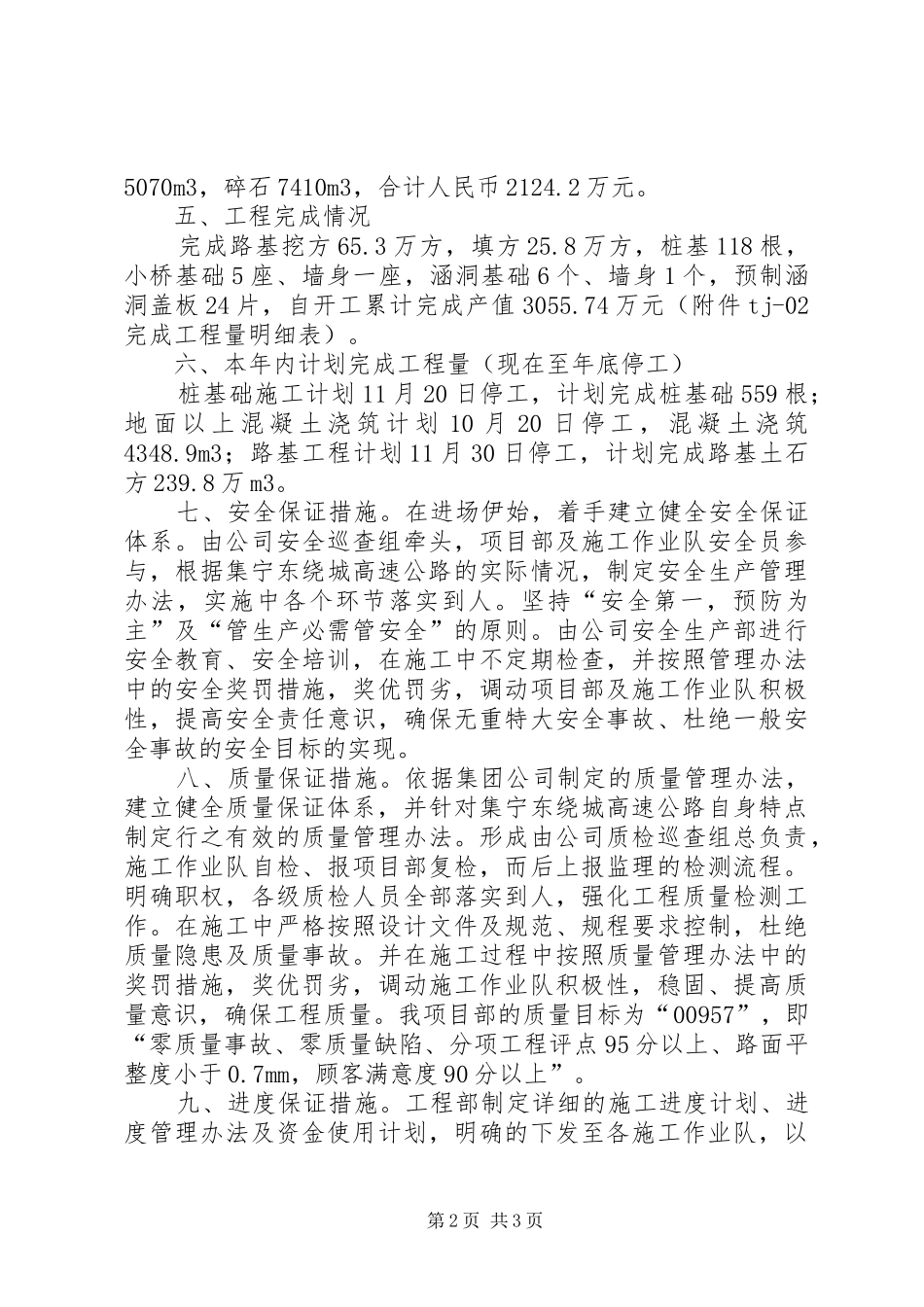

四、材料进场情况进场钢筋2899t,水泥3380t,砂第1页共3页5070m3,碎石7410m3,合计人民币2124
五、工程完成情况完成路基挖方65
3万方,填方25
8万方,桩基118根,小桥基础5座、墙身一座,涵洞基础6个、墙身1个,预制涵洞盖板24片,自开工累计完成产值3055
74万元(附件tj-02完成工程量明细表)
六、本年内计划完成工程量
