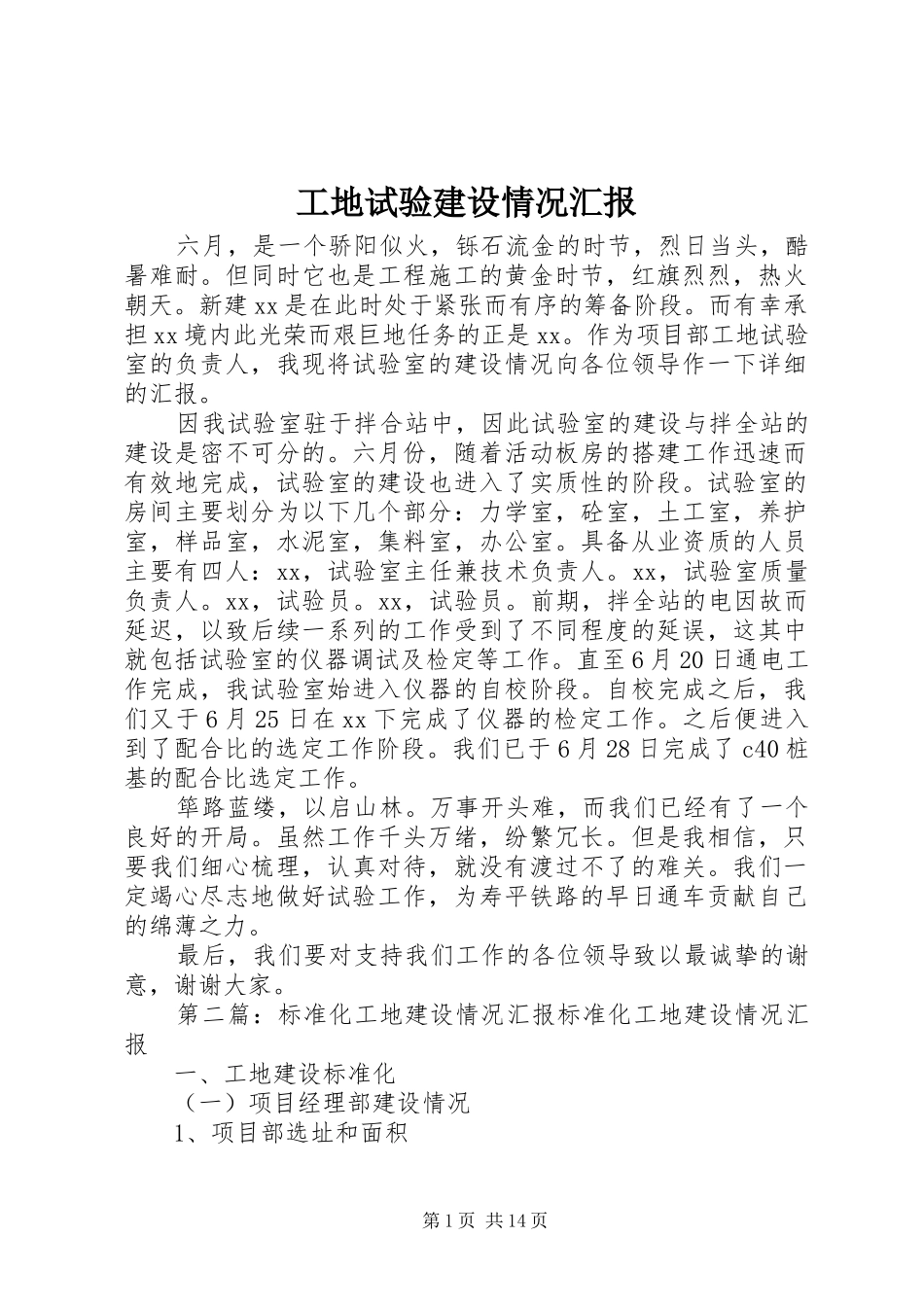

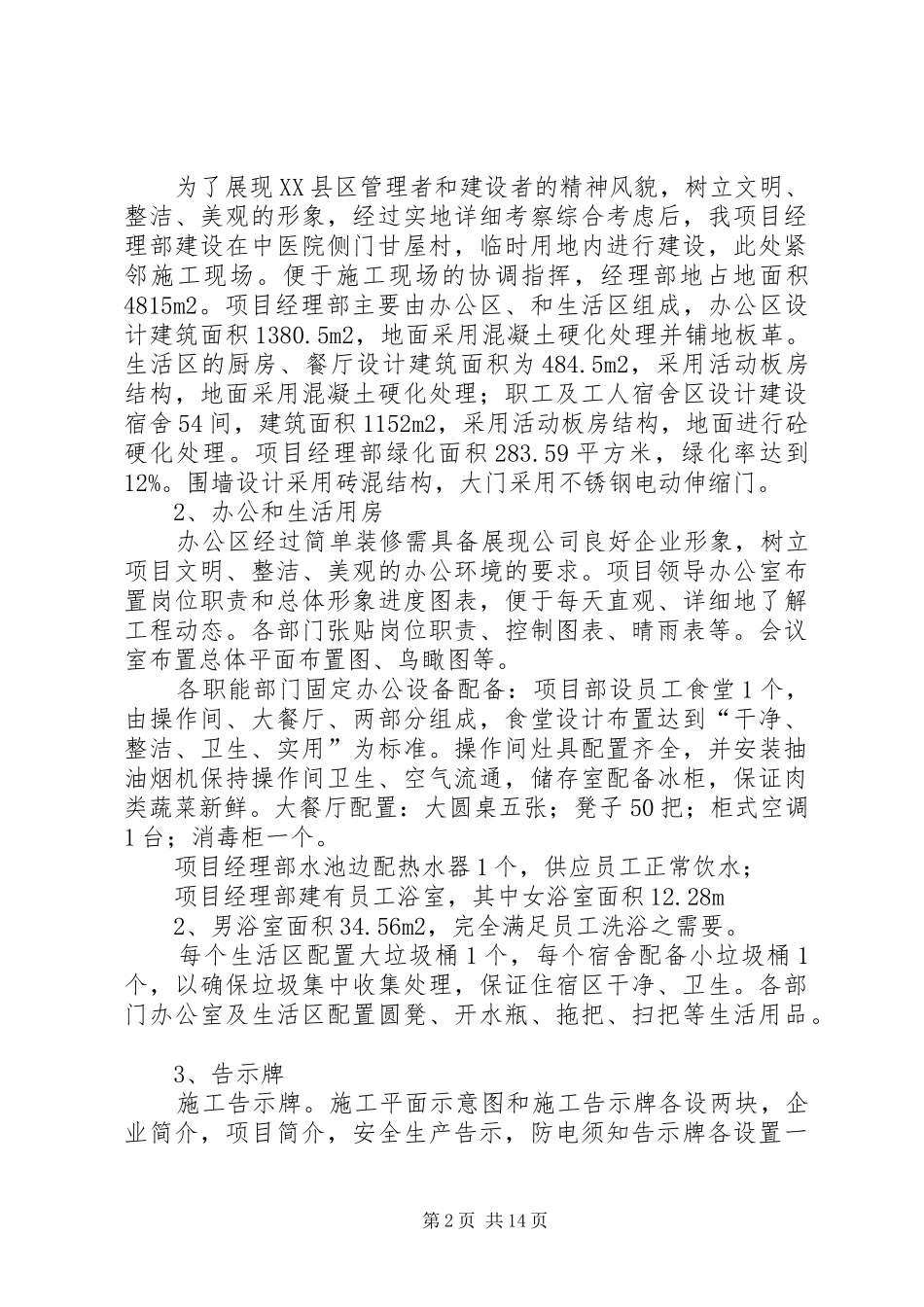

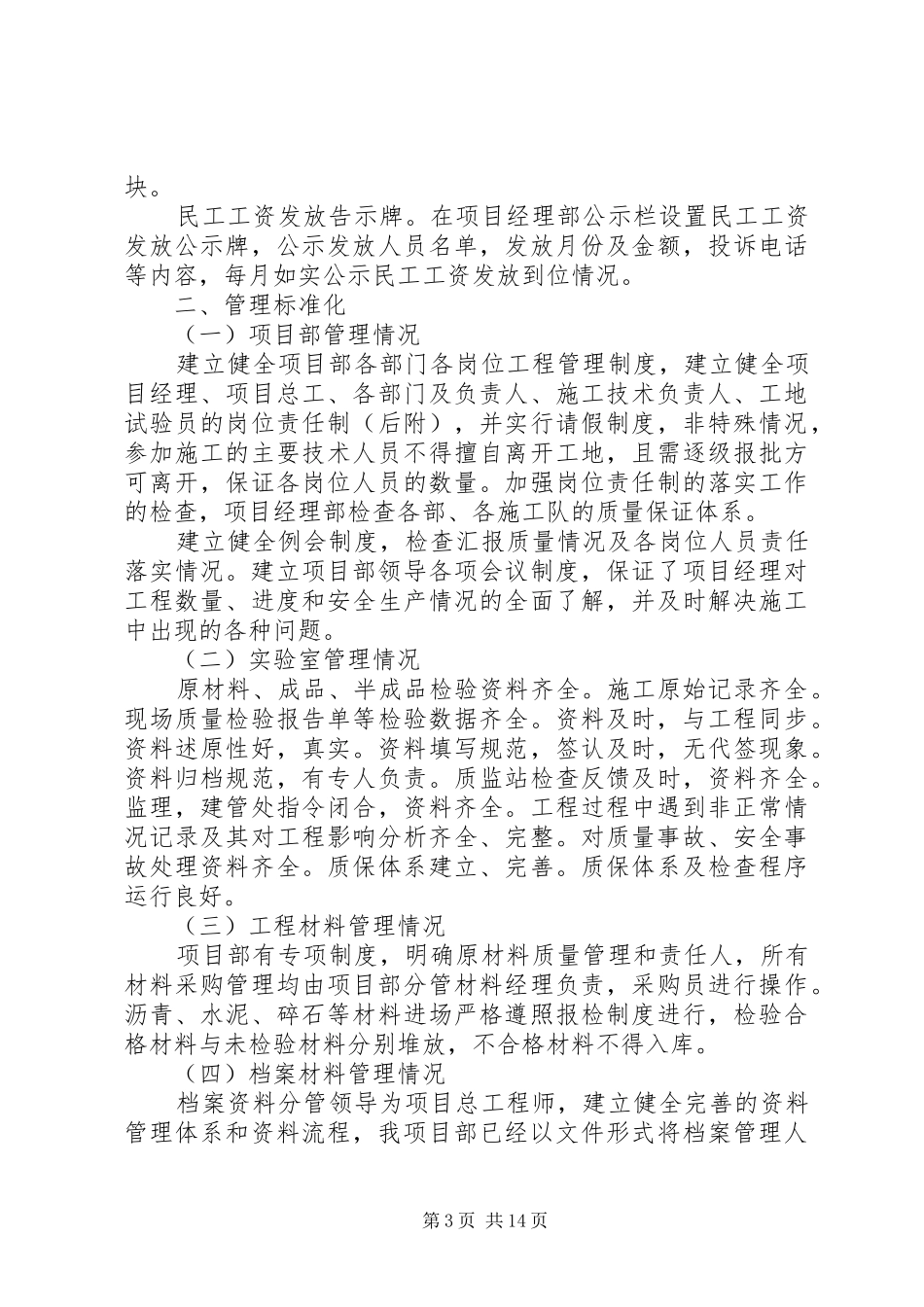

工地试验建设情况汇报六月,是一个骄阳似火,铄石流金的时节,烈日当头,酷暑难耐。但同时它也是工程施工的黄金时节,红旗烈烈,热火朝天。新建xx是在此时处于紧张而有序的筹备阶段。而有幸承担xx境内此光荣而艰巨地任务的正是xx。作为项目部工地试验室的负责人,我现将试验室的建设情况向各位领导作一下详细的汇报。因我试验室驻于拌合站中,因此试验室的建设与拌全站的建设是密不可分的。六月份,随着活动板房的搭建工作迅速而有效地完成,试验室的建设也进入了实质性的阶段。试验室的房间主要划分为以下几个部分:力学室,砼室,土工室,养护室,样品室,水泥室,集料室,办公室。具备从业资质的人员主要有四人:xx,试验室主任兼技术负责人。xx,试验室质量负责人。xx,试验员。xx,试验员。前期,拌全站的电因故而延迟,以致后续一系列的工作受到了不同程度的延误,这其中就包括试验室的仪器调试及检定等工作。直至6月20日通电工作完成,我试验室始进入仪器的自校阶段。自校完成之后,我们又于6月25日在xx下完成了仪器的检定工作。之后便进入到了配合比的选定工作阶段。我们已于6月28日完成了c40桩基的配合比选定工作。筚路蓝缕,以启山林。万事开头难,而我们已经有了一个良好的开局。虽然工作千头万绪,纷繁冗长。但是我相信,只要我们细心梳理,认真对待,就没有渡过不了的难关。我们一定竭心尽志地做好试验工作,为寿平铁路的早日通车贡献自己的绵薄之力。最后,我们要对支持我们工作的各位领导致以最诚挚的谢意,谢谢大家。第二篇:标准化工地建设情况汇报标准化工地建设情况汇报一、工地建设标准化(一)项目经理部建设情况1、项目部选址和面积第1页共14页为了展现XX县区管理者和建设者的精神风貌,树立文明、整洁、美观的形象,经过实地详细考察综合考虑后,我项目经理部建设在中医院侧门甘屋村,临时用地内进行建设,此处紧邻施工现场。便于施工现场的协调指挥,经理部地占地面积4815m2。项目经理部主要由办公区、和生活区组成,办公区设计建筑面积1380.5m2,地面采用混凝土硬化处理并铺地板革。生活区的厨房、餐厅设计建筑面积为484.5m2,采用活动板房结构,地面采用混凝土硬化处理;职工及工人宿舍区设计建设宿舍54间,建筑面积1152m2,采用活动板房结构,地面进行砼硬化处理。项目经理部绿化面积283.59平方米,绿化率达到12%。围墙设计采用砖混结构,大门采用不锈钢电动伸缩门。2、办公和生活用房办公区经过简单装修需具备展现公司良好企业形象,树立项目文明、整洁、美观的办公环境的要求。项目领导办公室布置岗位职责和总体形象进度图表,便于每天直观、详细地了解工程动态。各部门张贴岗位职责、控制图表、晴雨表等。会议室布置总体平面布置图、鸟瞰图等。各职能部门固定办公设备配备:项目部设员工食堂1个,由操作间、大餐厅、两部分组成,食堂设计布置达到“干净、整洁、卫生、实用”为标准。操作间灶具配置齐全,并安装抽油烟机保持操作间卫生、空气流通,储存室配备冰柜,保证肉类蔬菜新鲜。大餐厅配置:大圆桌五张;凳子50把;柜式空调1台;消毒柜一个。项目经理部水池边配热水器1个,供应员工正常饮水;项目经理部建有员工浴室,其中女浴室面积12.28m2、男浴室面积34.56m2,完全满足员工洗浴之需要。每个生活区配置大垃圾桶1个,每个宿舍配备小垃圾桶1个,以确保垃圾集中收集处理,保证住宿区干净、卫生。各部门办公室及生活区配置圆凳、开水瓶、拖把、扫把等生活用品。3、告示牌施工告示牌。施工平面示意图和施工告示牌各设两块,企业简介,项目简介,安全生产告示,防电须知告示牌各设置一第2页共14页块。民工工资发放告示牌。在项目经理部公示栏设置民工工资发放公示牌,公示发放人员名单,发放月份及金额,投诉电话等内容,每月如实公示民工工资发放到位情况。二、管理标准化(一)项目部管理情况建立健全项目部各部门各岗位工程管理制度,建立健全项目经理、项目总工、各部门及负责人、施工技术负责人、工地试验员的岗位责任制(后附),并实行请假制度,非特殊情况,参加施工的主要技术人员不得擅自离开工地,且需逐级报批方可离开,保证各岗位人员...
