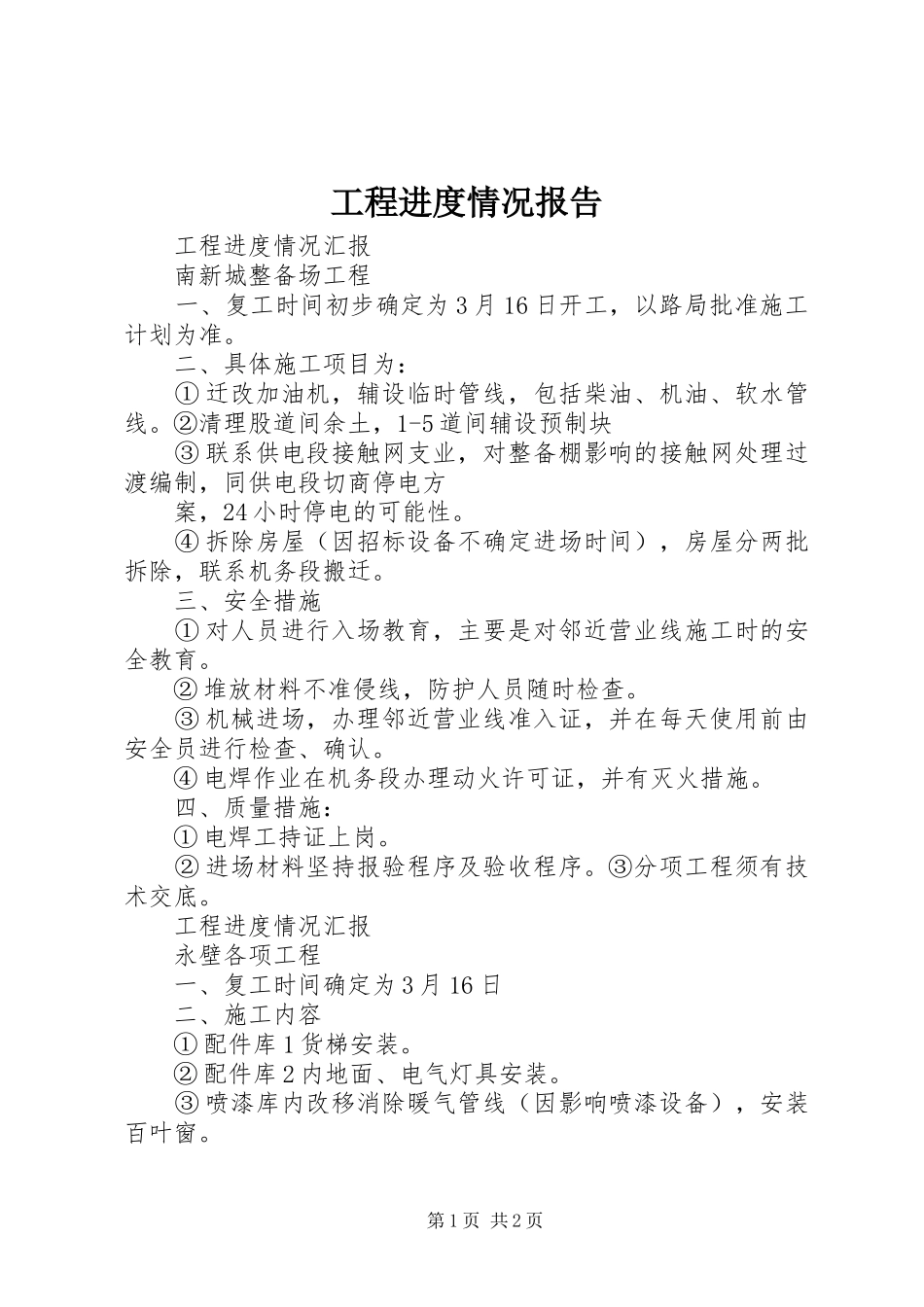

工程进度情况报告工程进度情况汇报南新城整备场工程一、复工时间初步确定为3月16日开工,以路局批准施工计划为准
二、具体施工项目为:①迁改加油机,辅设临时管线,包括柴油、机油、软水管线
②清理股道间余土,1-5道间辅设预制块③联系供电段接触网支业,对整备棚影响的接触网处理过渡编制,同供电段切商停电方案,24小时停电的可能性
④拆除房屋(因招标设备不确定进场时间),房屋分两批拆除,联系机务段搬迁
三、安全措施①对人员进行入场教育,主要是对邻近营业线施工时的安全教育
②堆放材料不准侵线,防护人员随时检查
③机械进场,办理邻近营业线准入证,并在每天使用前由安全员进行检查、确认
④电焊作业在机务段办理动火许可证,并有灭火措施
四、质量措施:①电焊工持证上岗
②进场材料坚持报验程序及验收程序
③分项工程须有技术交底
工程进度情况汇报永壁各项工程一、复工时间确定为3月16日二、施工内容①配件库1货梯安装
②配件库2内地面、电气灯具安装
③喷漆库内改移消除暖气管线(因影响喷漆设备),安装百叶窗

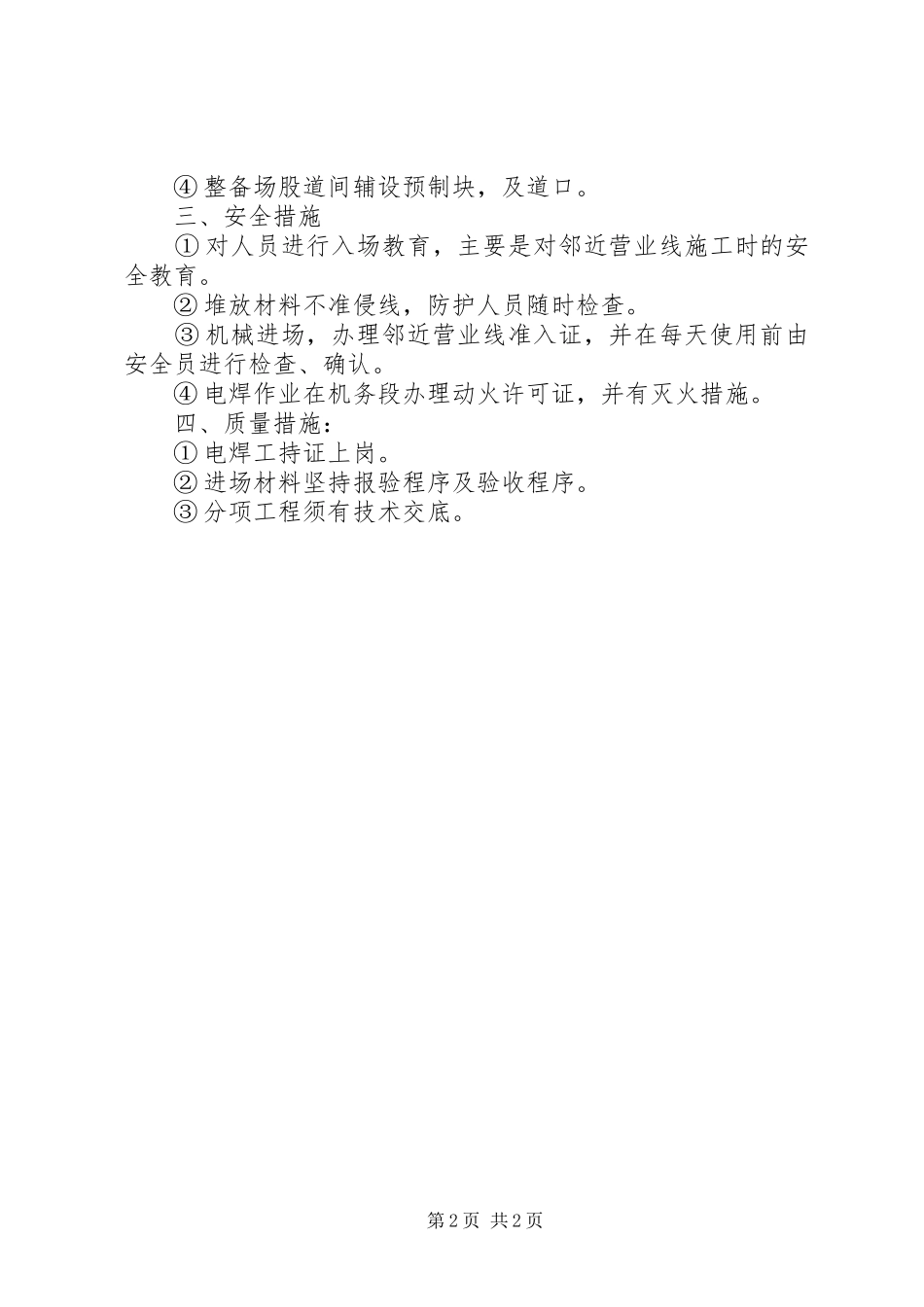

第1页共2页④整备场股道间辅设预制块,及道口
三、安全措施①对人员进行入场教育,主要是对邻近营业线施工时的安全教育
②堆放材料不准侵线,防护人员随时检查
③机械进场,办理邻近营业线准入证,并在每天使用前由安全员进行检查、确认
④电焊作业在机务段办理动火许可证,并有灭火措施
四、质量措施:①电焊工持证上岗
②进场材料坚持报验程序及验收程序
③分项工程须有技术交底
第2页共2页
