关于全市重大项目建设情况的调研报告关于全市重大项目建设实施情况的调研报告今年1至8月,市政府下达的第一批重点项目共77项,截至8月底,已有43个项目开工建设,已开工的43个重大项目累计完成投资25
59亿元,占全市项目总投资的9
61%,占年计划投资的39
开工率为55
84%,77个项目中,有11个项目竣工投产,32个项目正在建设,34个项目前期工作正在推进
情况表明:今年全市重大项目建设情况总体是好的,各乡镇、相关部门推进措施是得力的,基本达到了项目进度要求,进入下半年,一批已建成的重大项目开始在全市经济社会发展中发挥重要作用
但是,全市重大项目建设实施过程中也存在一定的问题,主要表现为:一、手续繁琐,不利于优化项目服务环境
对市级机关部门服务工作的反映,主要集中在项目审批手续繁琐、办事效率不高,自由裁量权偏大等几个环节上
部分企业反映,申报一个有基建工程的项目,要经过十几个部门,从办理前臵手续开始,该签不该签的字都要签,该盖不该盖的章都要盖,需制发不需制发的文件都要制发,一个也不能少,少一个都办不下来
一些有权部门不是一到那儿就能办,有的要到现场勘察,有的要研究会办,有的要向上级行业主管部门请示,有的要直接申报省市批准,有的要反复进行文件的修改和申报口径的调整,这么多程序走下来,这么多文件拿到手,需耗费大量的精力和时间,快的要一个多月,难度大的办理时间还要长
项目收费一直是比较敏感的问题,政府部门自身已有了较大转变,能不收的尽量不收,应收的尽量少收,且政策文件依据比较齐全,透明度也比较高

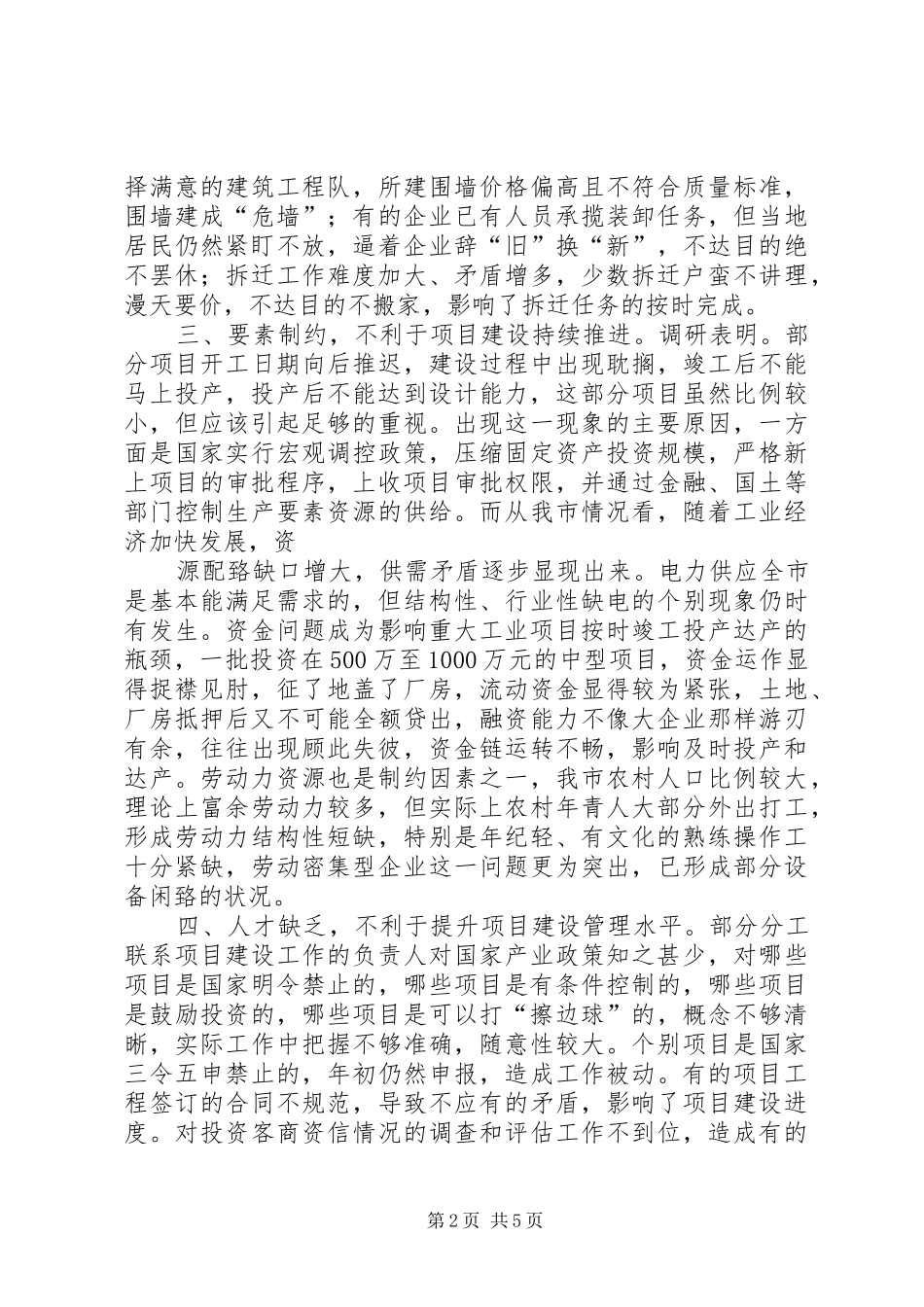

二、外部干扰,不利于项目建设顺利实施
来自企业外部的干扰越来越重,牵扯了企业大量的精力,人为地增加了项目建设成本
有的企业被有权部门指定购买某类产品,别无选择地接受其尚未市场化且价格不菲的服务;有的企业无法自主选第1页共5页择满意的建筑工程队,所建围墙价格偏高且不符合质量标准
