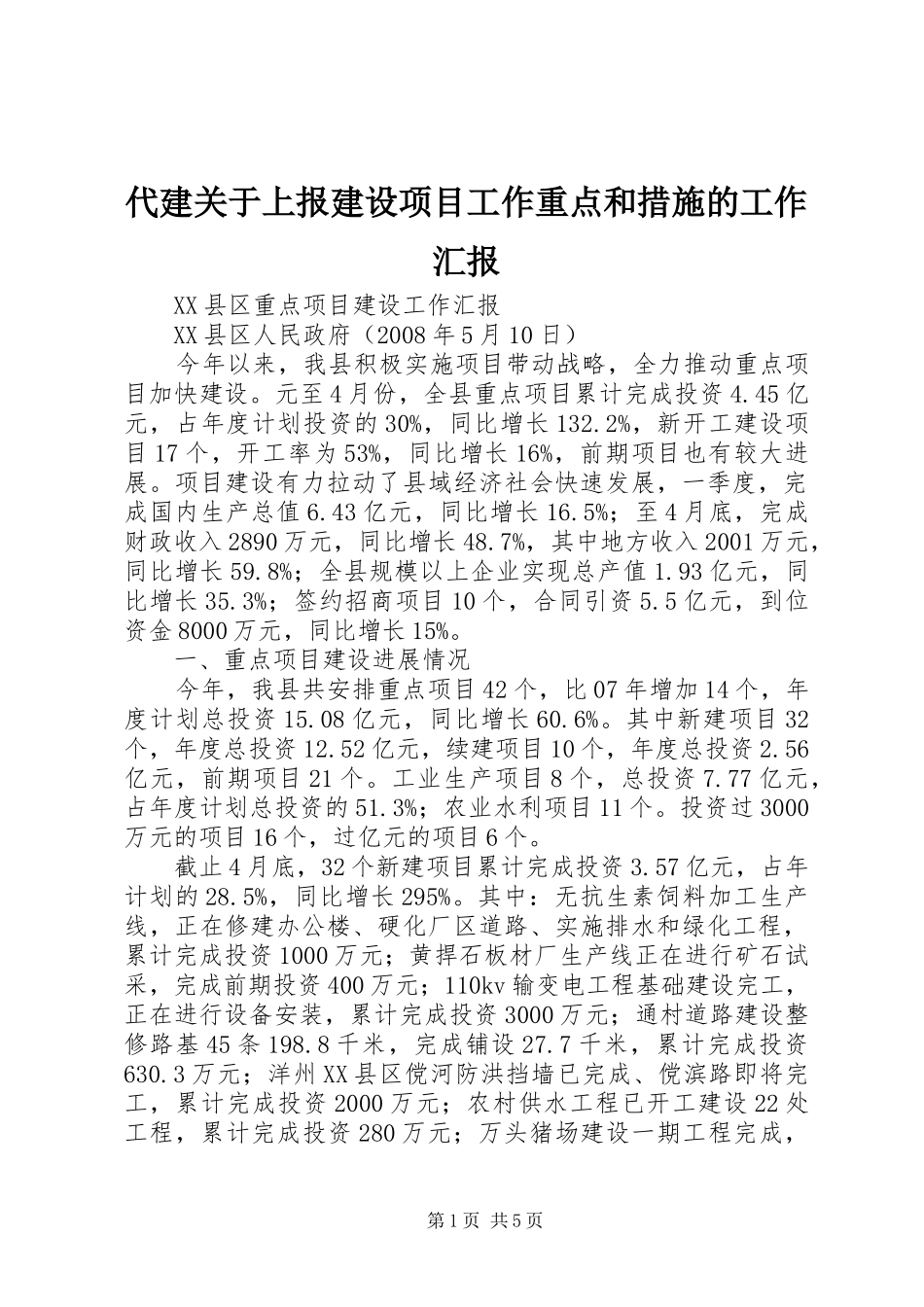

代建关于上报建设项目工作重点和措施的工作汇报XX县区重点项目建设工作汇报XX县区人民政府(2008年5月10日)今年以来,我县积极实施项目带动战略,全力推动重点项目加快建设
元至4月份,全县重点项目累计完成投资4
45亿元,占年度计划投资的30%,同比增长132
2%,新开工建设项目17个,开工率为53%,同比增长16%,前期项目也有较大进展
项目建设有力拉动了县域经济社会快速发展,一季度,完成国内生产总值6
43亿元,同比增长16
5%;至4月底,完成财政收入2890万元,同比增长48
7%,其中地方收入2001万元,同比增长59
8%;全县规模以上企业实现总产值1
93亿元,同比增长35
3%;签约招商项目10个,合同引资5
5亿元,到位资金8000万元,同比增长15%
一、重点项目建设进展情况今年,我县共安排重点项目42个,比07年增加14个,年度计划总投资15
08亿元,同比增长60
其中新建项目32个,年度总投资12
52亿元,续建项目10个,年度总投资2
56亿元,前期项目21个
工业生产项目8个,总投资7
77亿元,占年度计划总投资的51
3%;农业水利项目11个
投资过3000万元的项目16个,过亿元的项目6个
截止4月底,32个新建项目累计完成投资3
57亿元,占年计划的28
5%,同比增长295%
其中:无抗生素饲料加工生产线,正在修建办公楼、硬化厂区道路、实施排水和绿化工程,累计完成投资1000万元;黄捍石板材厂生产线正在进行矿石试采,完成前期投资400万元;110kv输变电工程基础建设完工,正在进行设备安装,累计完成投资3000万元;通村道路建设整修路基45条198
8千米,完成铺设27
7千米,累计完成投资630
3万元;洋州XX县区傥河防洪挡墙已完成、傥滨路即将完工,累计完成投资2000万元;农村供水工程已开工建设22处工程,累计完成投资2
