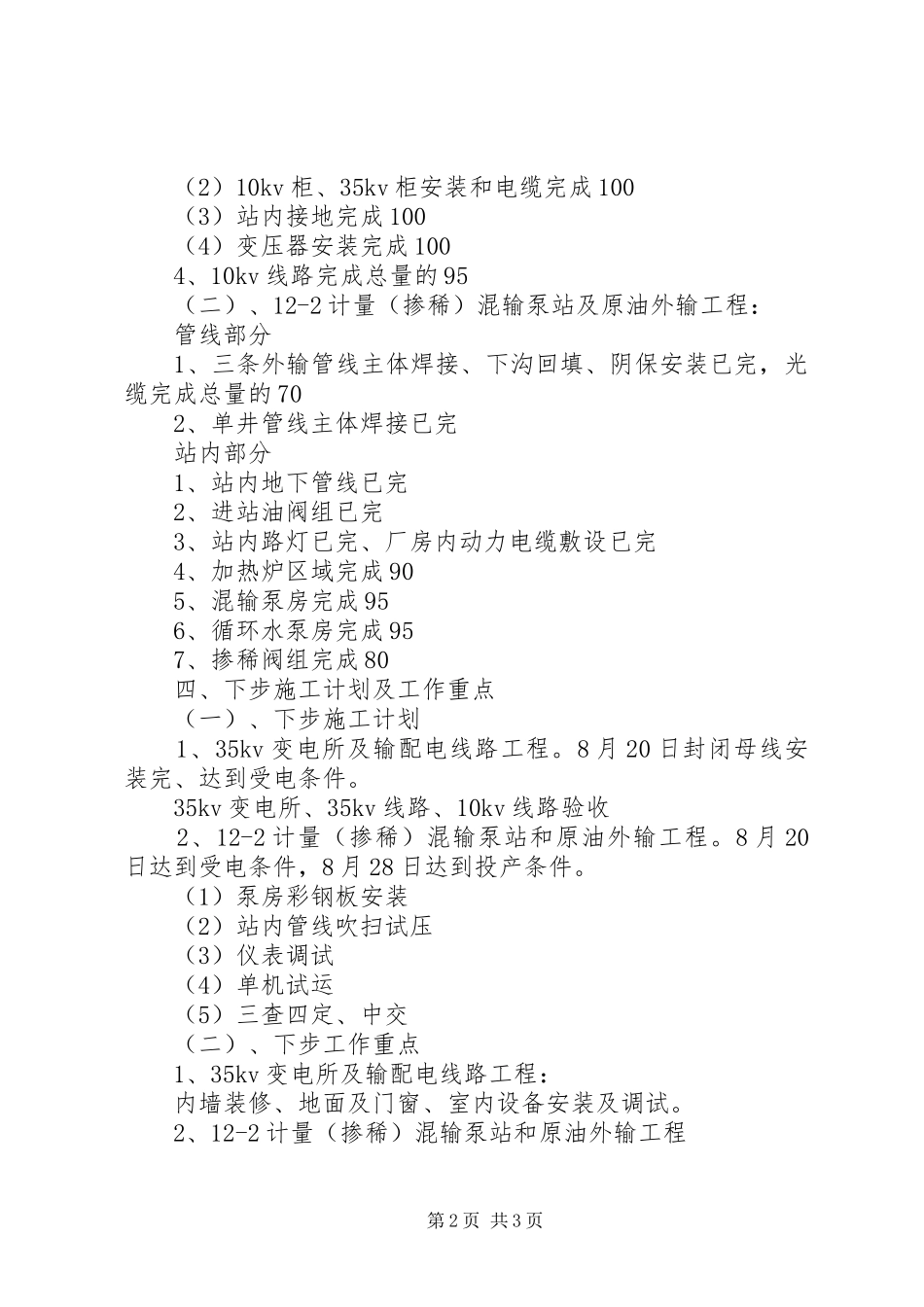

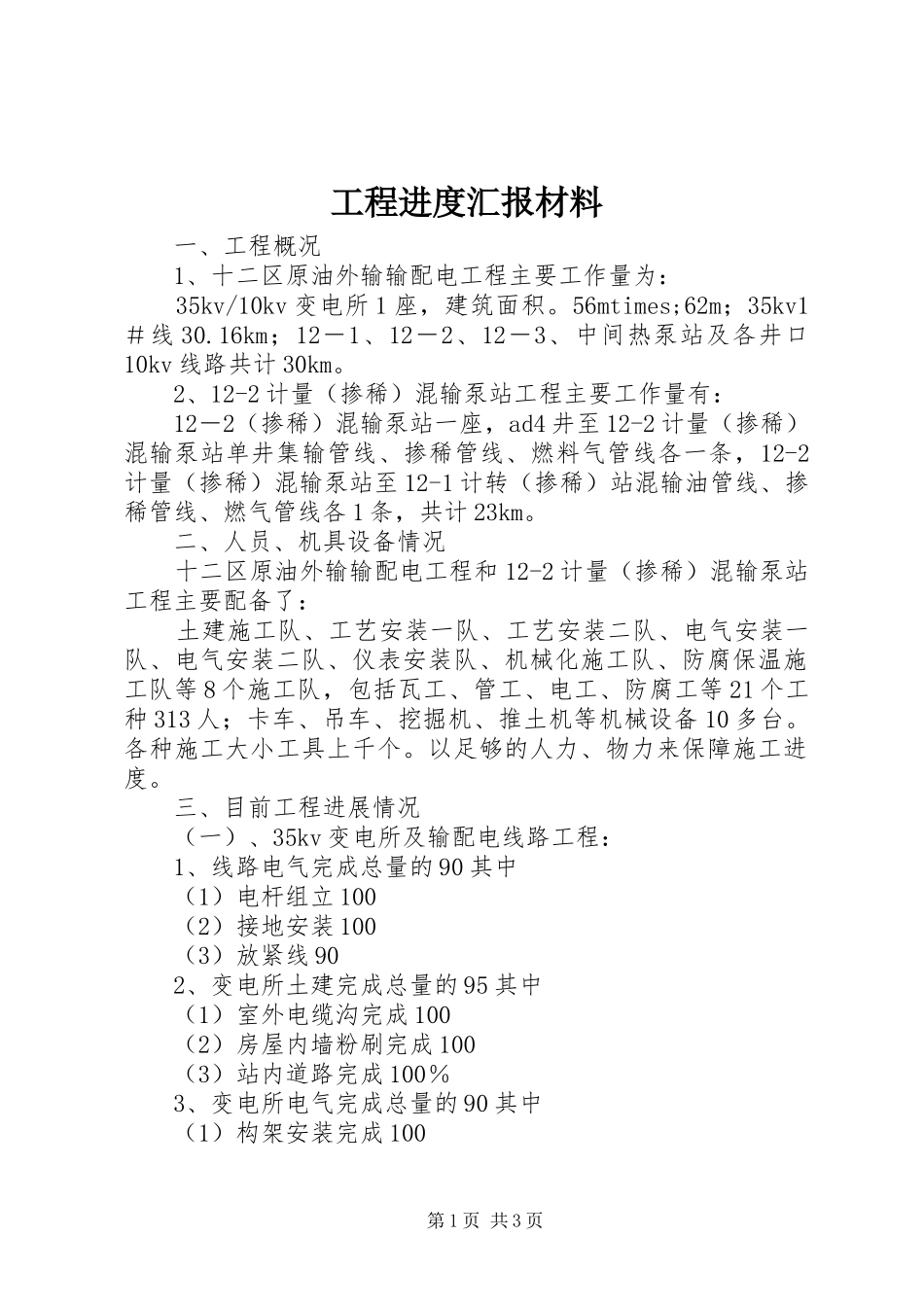

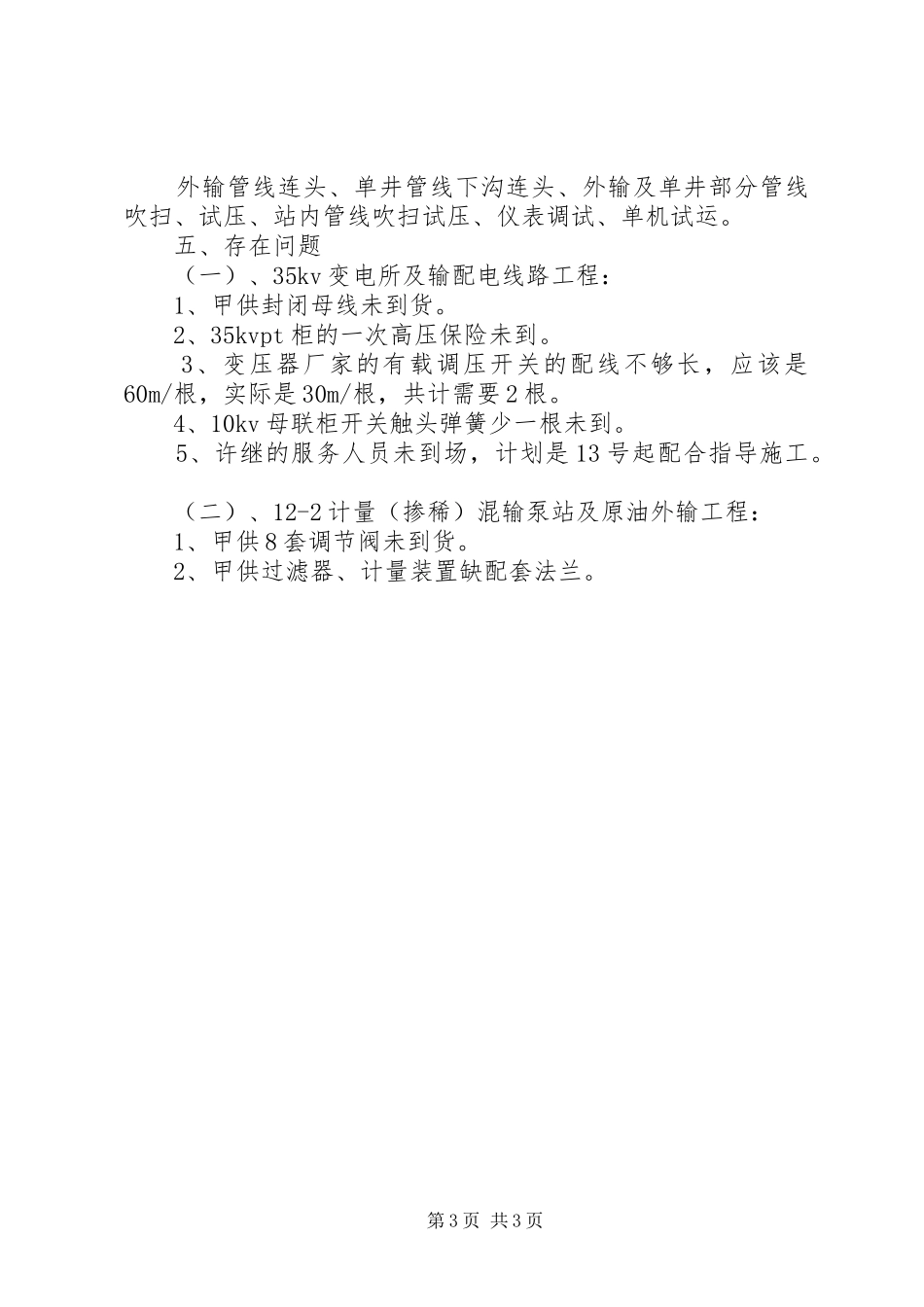

工程进度汇报材料一、工程概况1、十二区原油外输输配电工程主要工作量为:35kv/10kv变电所1座,建筑面积
56mtimes;62m;35kv1#线30
16km;12-1、12-2、12-3、中间热泵站及各井口10kv线路共计30km
2、12-2计量(掺稀)混输泵站工程主要工作量有:12-2(掺稀)混输泵站一座,ad4井至12-2计量(掺稀)混输泵站单井集输管线、掺稀管线、燃料气管线各一条,12-2计量(掺稀)混输泵站至12-1计转(掺稀)站混输油管线、掺稀管线、燃气管线各1条,共计23km
二、人员、机具设备情况十二区原油外输输配电工程和12-2计量(掺稀)混输泵站工程主要配备了:土建施工队、工艺安装一队、工艺安装二队、电气安装一队、电气安装二队、仪表安装队、机械化施工队、防腐保温施工队等8个施工队,包括瓦工、管工、电工、防腐工等21个工种313人;卡车、吊车、挖掘机、推土机等机械设备10多台
各种施工大小工具上千个
以足够的人力、物力来保障施工进度
三、目前工程进展情况(一)、35kv变电所及输配电线路工程:1、线路电气完成总量的90其中(1)电杆组立100(2)接地安装100(3)放紧线902、变电所土建完成总量的95其中(1)室外电缆沟完成100(2)房屋内墙粉刷完成100(3)站内道路完成100%3、变电所电气完成总量的90其中(1)构架安装完成100第1页共3页(2)10kv柜、35kv柜安装和电缆完成100(3)站内接地完成100(4)变压器安装完成1004、10kv线路完成总量的95(二)、12-2计量(掺稀)混输泵站及原油外输工程:管线部分1、三条外输管线主体焊接、下沟回填、阴保安装已完,光缆完成总量的702、单井管线主体焊接已完站内部分1、站内地下管线已完2、进站油阀组已完3、站内路灯已完、厂房内动力电缆敷设已完4、加热炉区域完成905、混输泵房完
