一、工程概况:拟建场地位于石家庄煤矿机械有限公司院内,交通便利
拟建第二联合厂房
因天然地基不能满足承载力要求,根据图纸设计地基处理采用夯实水泥土桩,详见地基处理施工图
二、工程地质条件场地位于河北平原滹沱河冲洪积扇上,场地地形较平坦
(详见勘察报告)三、编制依据及参考文献:1、岩土工程勘察报告2、《基础平面图》3、《建筑地基处理技术规范》JGJ79-20024、《建筑地基基础设计规范》GB50007-2002
5、《水泥土桩复合地基技术规程》DB13(J)39-2003四、施工组织机构:1、本工程实行项目法施工,按照公司项目管理组织条例组织实施
项目经理部组织机构如下:2、项目各部门职能如下:2
1工程组:制定施工计划,施工组织、施工进度及现场协调
2技术质量组:技术措施的制定,技术交底的实施,试验管理、资料管理及新技术工艺的推广、应用,配合业主、监理对工程质量进行全方位检查监督控制
项目经理技术负责人生产负责人技术质量组工程组物资供应组安全组2

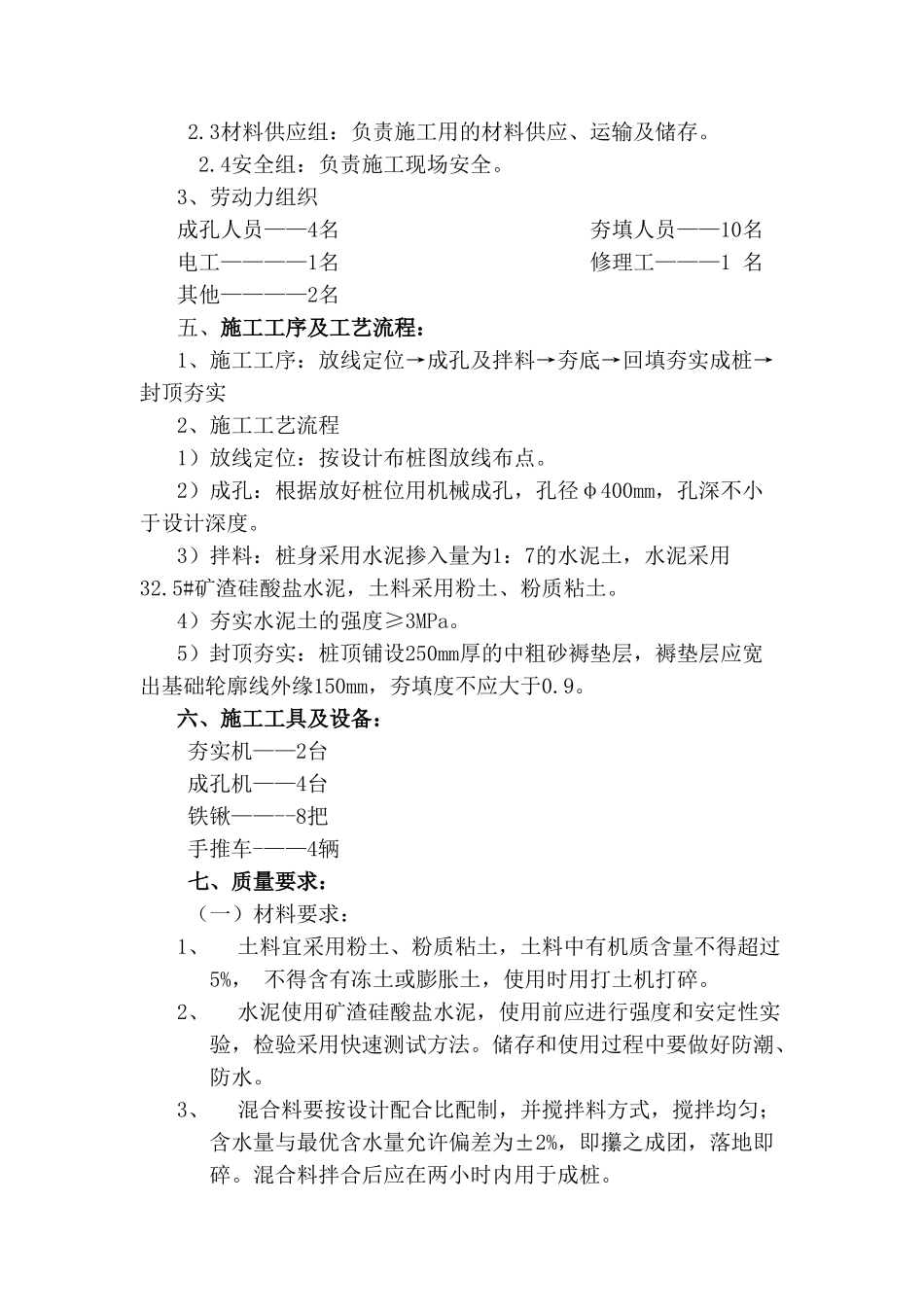

3材料供应组:负责施工用的材料供应、运输及储存
4安全组:负责施工现场安全
3、劳动力组织成孔人员——4名夯填人员——10名电工————1名修理工———1名其他————2名五、施工工序及工艺流程:1、施工工序:放线定位→成孔及拌料→夯底→回填夯实成桩→封顶夯实2、施工工艺流程1)放线定位:按设计布桩图放线布点
2)成孔:根据放好桩位用机械成孔,孔径φ400mm,孔深不小于设计深度
3)拌料:桩身采用水泥掺入量为1:7的水泥土,水泥采用32
5#矿渣硅酸盐水泥,土料采用粉土、粉质粘土
4)夯实水泥土的强度≥3MPa
5)封顶夯实:桩顶铺设250mm厚的中粗砂褥垫层,褥垫层应宽出基础轮廓线外缘150mm,夯填度不应大于0

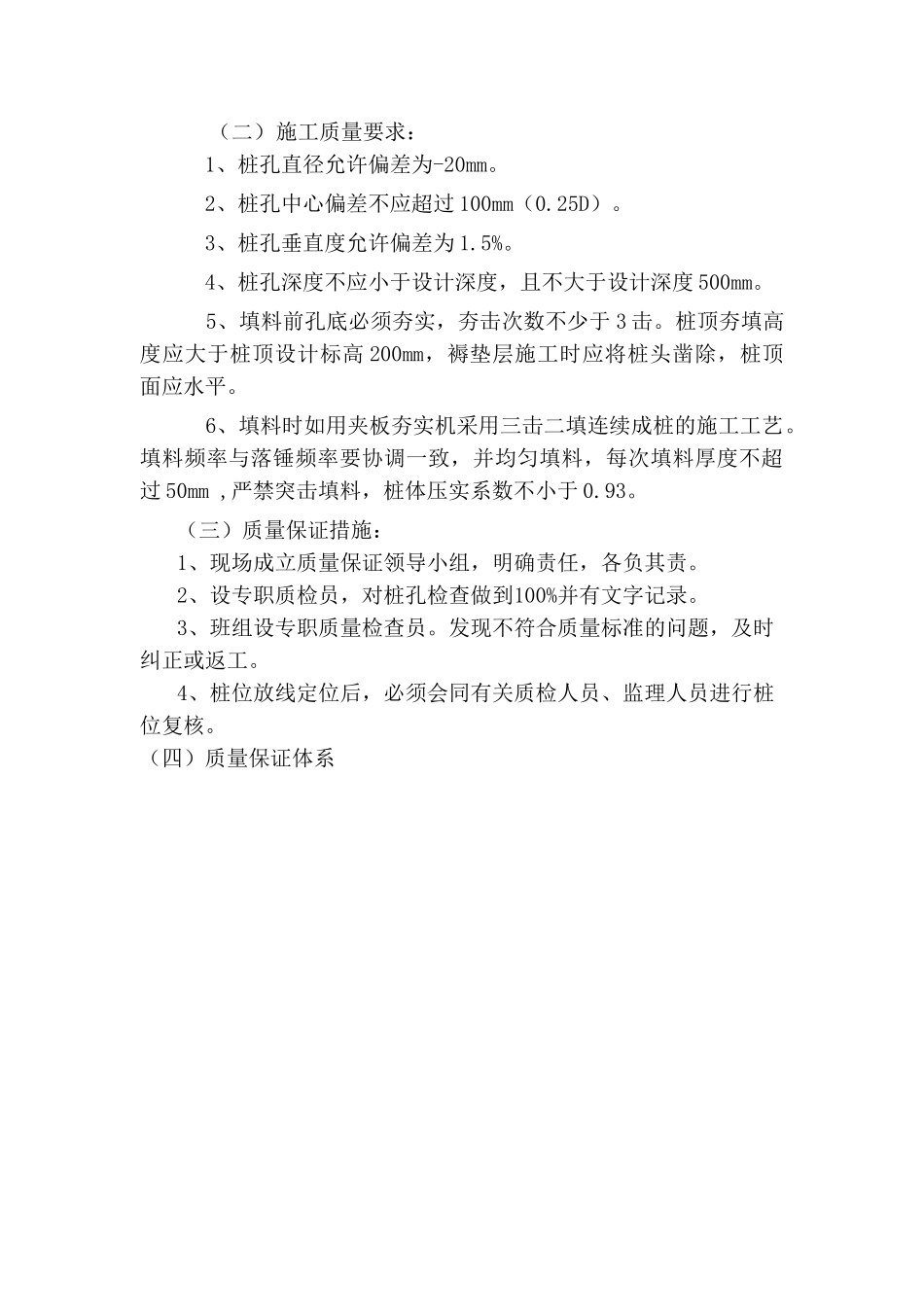

六、施工工具及设备:夯实机——2台成孔机——4台铁锹——--8把手推车-——4辆七、质量要求:(一)
