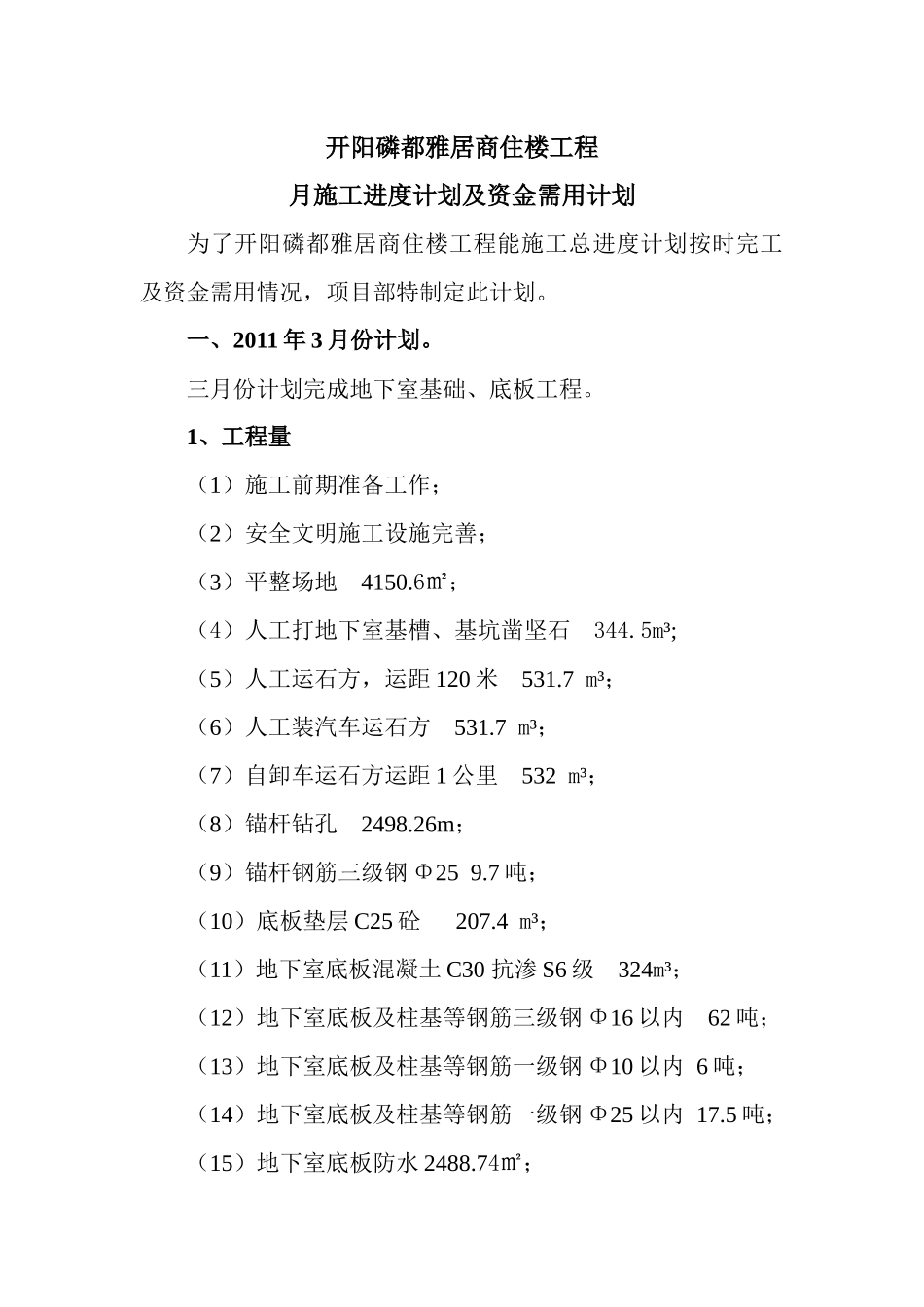

开阳磷都雅居商住楼工程月施工进度计划及资金需用计划为了开阳磷都雅居商住楼工程能施工总进度计划按时完工及资金需用情况,项目部特制定此计划
一、2011年3月份计划
三月份计划完成地下室基础、底板工程
1、工程量(1)施工前期准备工作;(2)安全文明施工设施完善;(3)平整场地4150
6㎡;(4)人工打地下室基槽、基坑凿坚石344
5m³;(5)人工运石方,运距120米531
7m³;(6)人工装汽车运石方531
7m³;(7)自卸车运石方运距1公里532m³;(8)锚杆钻孔2498
26m;(9)锚杆钢筋三级钢Φ259
7吨;(10)底板垫层C25砼207
4m³;(11)地下室底板混凝土C30抗渗S6级324m³;(12)地下室底板及柱基等钢筋三级钢Φ16以内62吨;(13)地下室底板及柱基等钢筋一级钢Φ10以内6吨;(14)地下室底板及柱基等钢筋一级钢Φ25以内17
5吨;(15)地下室底板防水2488

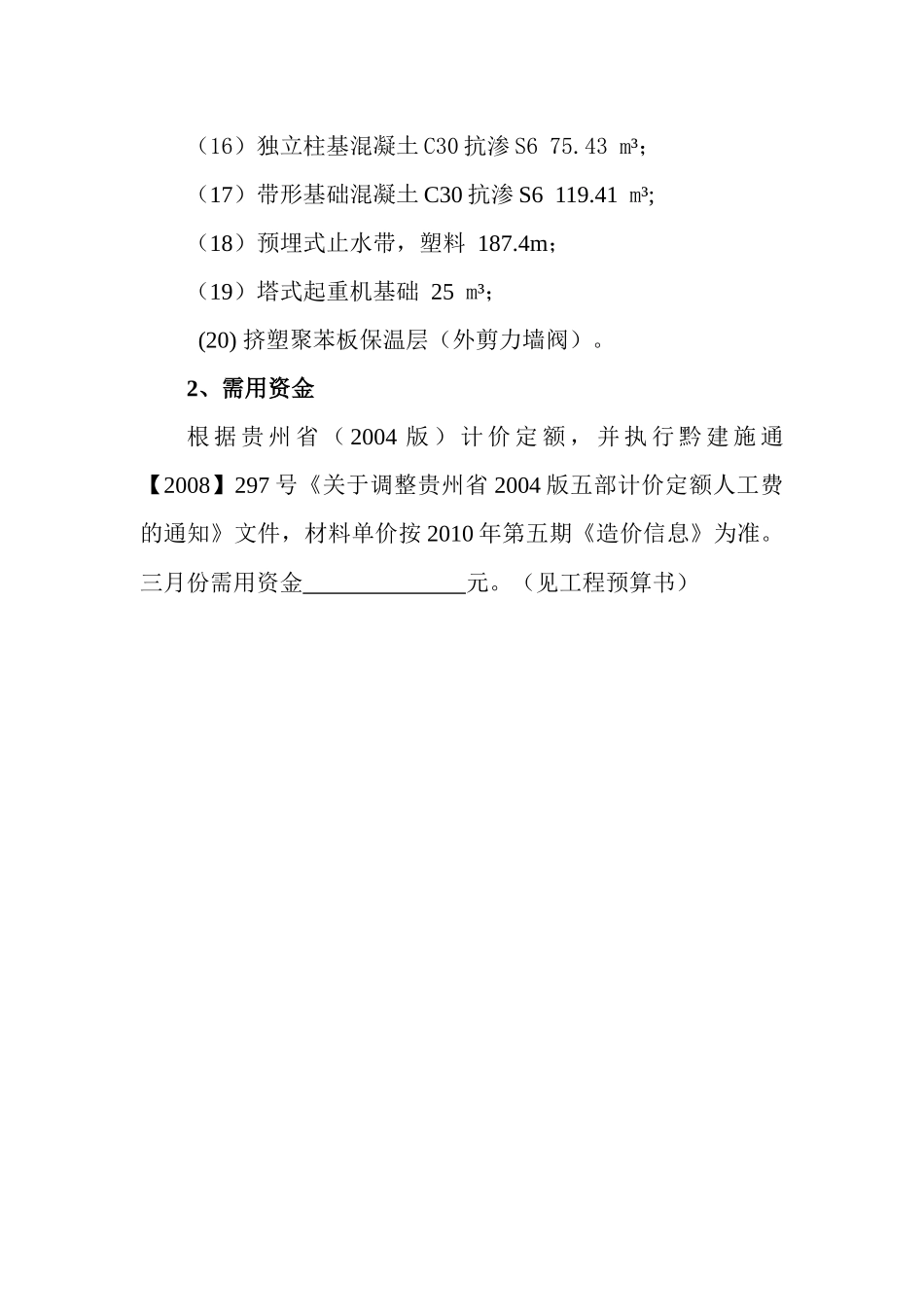

74㎡;(16)独立柱基混凝土C30抗渗S675
43m³;(17)带形基础混凝土C30抗渗S6119
41m³;(18)预埋式止水带,塑料187
4m;(19)塔式起重机基础25m³;(20)挤塑聚苯板保温层(外剪力墙阀)
2、需用资金根据贵州省(2004版)计价定额,并执行黔建施通【2008】297号《关于调整贵州省2004版五部计价定额人工费的通知》文件,材料单价按2010年第五期《造价信息》为准
三月份需用资金元

(见工程预算书)二、2011年4月份计划四月份计划完成地下室结构、裙房基础、一层结构工程及水电预埋
1、工程量土建部分(1)人工挖孔桩人工凿石,孔深在8m以内,松石186
2m³;(2)人工挖孔桩人工凿石,孔深在8m以内,坚石1m³;(3)挖孔桩砼填心;填心孔径1
2m以内C30122
78m³;(4)挖孔桩砼c20护壁,壁厚15cm以内C2063
